PRINCE2
  EDITION
  2009

Trademarks

Die
  in
  diesem
  Dokument
  verwendeten
  Markennamen
  und
  Produktbezeichnungen
  unterliegen
  im
  Allgemeinen

den
  gesetzlichen
  Bes;mmungen,
  insbesondere
  dem
  warenzeichen-­‐,
  marken-­‐
  oder
  patentrechtlichen
  Schutz.

Alle
  Inhalte
  basieren
  auf
  der
  offiziellen
  deutschen
  Übersetzung
  der
  fünFen
  englischen
  Ausgabe
  2009

„Erfolgreiche
  Projekte
  managen
  mit
  PRINCE2“
  des
  Office
  of
  Government
  Commerce
  (OGC)
  und
  werden

sinngemäß
  oder
  als
  Zitat
  wiedergegeben
  (Seitenverweise
  in
  eckigen
  Klammern
  oder
  farbigen
  Rahmen).

Es
  wir
  keine
  Gewähr
  für
  die
  Rich;gkeit
  der
  Inhalte
  übernommen.

26.06.13
  PRINCE2
  Edi;on
  2009
  2

Einführung
  (I)

Projekt
  [3]

Ein
  Projekt
  ist
  eine
  für
  einen
  befristeten
  Zeitraum
  geschaffene

Organisa;on,
  die
  mit
  dem
  Zweck
  eingerichtet
  wurde,
  ein
  oder

mehrere
  Produkte
  in
  Übereins;mmung
  mit
  einem

vereinbarten
  Business
  Case
  zu
  liefern.



Programm
  [244]

Ein
  Programm
  ist
  eine
  für
  einen
  befristeten
  Zeitraum

geschaffene
  Organisa;on
  zur
  Koordina;on,
  Lenkung
  und

Kontrolle
  mehrerer
  zusammengehöriger
  Projekte,
  die
  die

strategischen
  Ziele
  des
  Unternehmens
  unterstützen.



PorEolio

Alle
  von
  einer
  Organisa;on
  durchgeführten
  Programme
  und

Projekte.



Merkmale
  eines
  Projekts
  [4]

•  Veränderung

•  Befristet
  (eindeu;ger
  Start,
  eindeu;ges
  Ende)

•  Bereichsübergreifend

•  Einzigar;g

•  Unsicherheit

6
  Dimensionen
  (Variablen)
  eines
  Projekts
  [5]

•  Kosten

•  Zeit

•  Qualität

•  Umfang

•  Risiken

•  Nutzen



Projektmanagement
  [4]

...
  ist
  die
  Planung,
  Delegierung,
  Überwachung
  und
  Steuerung

aller
  Aspekte
  eines
  Projekts.
  Dazu
  gehören
  die
  Mo;va;on
  der

Beteiligten
  und
  die
  Projektziele
  innerhalb
  der
  erwarteten

Dimensionen
  (6)
  eines
  Projekts
  zu
  erreichen.


26.06.13
  PRINCE2
  Edi;on
  2009
  3

Einführung
  (II)

Nutzen
  von
  PRINCE2
  [8]

•  Bewährte
  Best
  Prac;ces
  und
  Governance

•  Bei
  jeder
  Art
  von
  Projekt
  einsetzbar

•  Weithin
  anerkannt
  und
  verstanden,
  einheitliche

Terminologie

•  Klare
  Rollen
  und
  Verantwortlichkeiten

•  Produktorien;ert

•  Auf
  die
  jeweilige
  Managementebene
  abges;mmte
  Pläne

•  „Steuern
  nach
  dem
  Ausnahmeprinzip“
  (Management
  by

Excep;on)
  erhöht
  Effizienz
  und
  WirtschaFlichkeit


•  Im
  Fokus
  steht
  die
  Erreichung
  der
  Ziele
  des
  Business

Case

•  Umfassende
  und
  ra;onelle
  Berichtsstruktur

•  Gewährleistet,
  das
  alle
  Stakeholder
  bei
  der
  Planung
  und

Entscheidungsfindung
  angemessen
  vertreten
  sind

•  Fördert
  den
  Erfahrungsaustausch
  und
  kon;nuierliche

Verbesserung
  in
  Organisa;onen

•  Verstärkt
  die
  Kon;nuität
  in
  der
  Projektarbeit
  und

Wiederverwendbarkeit
  der
  Bestände
  eines
  Projekts

•  Wertvolles
  Diagnosewerkzeug


•  Weltweite
  Verbreitung
  und
  Verfügbarkeit
  von

Spezialisten

Kunden-­‐/Lieferanten
  Beziehung
  [35]

•  Der
  Kunde
  spezifiziert
  das
  angestrebte
  Ergebnis
  und

trägt
  die
  Kosten
  des
  Projekts

•  Der
  Lieferant
  stellt
  die
  benö;gten
  personellen

Ressourcen
  und
  das
  Können
  (Kenntnisse)
  zur
  Erbringung

der
  Lösung
  bereit

•  Die
  Beziehung
  ist
  geprägt
  durch
  unterschiedliche

Gründe
  für
  die
  Durchführung
  des
  Projekts,

Managementsysteme,
  Governance-­‐Strukturen
  und

Unternehmenskulturen
  -­‐>
  Auswirkung
  auf
  Themen,

Prozesse
  &
  Managementprodukte
  [-­‐>
  251]

26.06.13
  PRINCE2
  Edi;on
  2009
  4

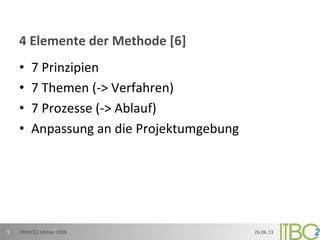

4
  Elemente
  der
  Methode
  [6]

•  7
  Prinzipien

•  7
  Themen
  (-­‐>
  Verfahren)

•  7
  Prozesse
  (-­‐>
  Ablauf)

•  Anpassung
  an
  die
  Projektumgebung

26.06.13
  PRINCE2
  Edi;on
  2009
  5

7
  Prinzipien
  [11]

Ø  Fortlaufende
  geschä[liche
  RechEergung
  (Connued
  Business
  Jusficaon)

Das
  Projekt
  muss
  einen
  berech;gten
  Grund
  für
  seinen
  Start
  haben
  und
  es
  muss
  fortwährend
  gewährleistet
  sein,
  dass
  (die

Gül;gkeit
  der
  Rechmer;gung)
  der
  Nutzen
  beibehalten
  wird
  sowie
  dokumen;ert
  (Business
  Case)
  und
  genehmigt
  ist.

Ø  Lernen
  aus
  Erfahrungen
  (Learn
  from
  Experience)

Erfahrungen
  aus
  anderen
  Projekten
  oder
  anderen
  Quellen
  werden
  gezielt
  mit
  aufgenommen
  und
  die
  gesammelten

Erfahrungen
  im
  laufenden
  Projekt
  festgehalten.

Ø  Definierte
  Rollen
  und
  Verantwortlichkeiten
  (Defined
  Roles
  and
  Responsibilies)

In
  einem
  Projekt
  benö;gt
  es
  definierte
  Rollen
  und
  Verantwortlichkeiten
  innerhalb
  einer
  Organisa;onsstruktur,
  in
  der
  die

Interessen
  des
  Unternehmens,
  der
  Benutzer
  und
  der
  Lieferanten
  vertreten
  sind.

Ø  Steuern
  über
  Managementphasen
  (Manage
  by
  Stage)

Die
  Planung,
  Überwachung
  und
  Steuerung
  ist
  nach
  Phasen
  gegliedert.

Ø  Steuern
  nach
  dem
  Ausnahmeprinzip
  (Manage
  by
  Excepon)

Toleranzen
  (je
  Projektdimension)
  regeln
  die
  Handlungsvollmachten
  jeder
  Managementebene
  des

Projektmanagemenoeams.

Ø  Produktorienerung
  (Focus
  on
  Products)

Das
  Projekt
  konzentriert
  sich
  auf
  die
  Festlegung
  und
  Lieferung
  von
  Produkten,
  insbesondere
  auf
  deren
  Qualitätskriterien.

Ø  Anpassen
  an
  die
  Projektumgebung
  (Tailor
  to
  Suit
  the
  Project
  Environment)

PRINCE2
  wird

  auf
  die
  Größe
  (Umfang),
  Umgebung,
  Komplexität,
  Bedeutung,
  Fähigkeit
  und
  Risiken
  eines
  Projekts

angepasst.

26.06.13
  PRINCE2
  Edi;on
  2009
  6

7
  Themen
  [19]

26.06.13
  PRINCE2
  Edi;on
  2009
  7

Business
  Case

Business
  Case

Dokumen;ert,
  wie
  und
  wo
  die
  geschäFliche
  Rechmer;gung
  des
  Projekts
  erarbeitet,
  überprüF
  und
  angepasst

wird.
  Außerdem
  klärt
  es
  die
  Zuständigkeiten
  für
  die
  geschäFliche
  Rechmer;gung.
  -­‐>
  Sicherstellung,
  dass
  das

Projekt
  während
  der
  gesamten
  Laufzeit
  auf
  die
  Ziele
  der
  Organisa;on
  ausgerichtet
  bleibt.

Organisaon

Organiza;on

Definiert
  Rollen
  und
  Verantwortlichkeiten
  des
  Projektmanagemenoeams,
  klärt
  Delega;onswege
  und
  beschreibt

wer
  in
  einem
  Projekt
  was
  zu
  tun
  hat.
  Außerdem
  iden;fiziert
  das
  Thema
  die
  Notwendigkeit
  einer

Kommunika;onsmanagementstrategie
  und
  wann
  und
  wie
  diese
  erarbeitet
  wird.

Qualität

Quality

Umfasst
  die
  Erläuterung
  der
  Elemente
  einer
  Qualitätsmanagementstrategie
  und
  beschreibt
  wie,
  in
  welchen

Prozessen
  und
  in
  welchem
  Detaillierungsgrad
  und
  auf
  welcher
  Ebene
  (Projekt,
  Produkt,
  Teilprodukt)
  Qualität

definiert
  und
  überprüF
  wird
  -­‐>
  Produktbeschreibung.

Pläne

Plans

Beschreibt,
  welche
  Pläne
  in
  einem
  Projekt
  vorhanden
  sein
  können
  und
  müssen,
  wie
  und
  durch
  wen
  diese

erarbeitet
  werden
  und
  welche
  Elemente
  sie
  umfassen.

Risiken

Risk

Umfasst
  die
  Erläuterung
  der
  Elemente
  einer
  Risikomanagementstrategie
  und
  der
  Verfahren
  zur
  Analyse
  von

Risiken,
  Planung
  der
  Gegenmaßnahmen
  und
  der
  laufenden
  Überprüfung
  des
  Risikostatus.
  Es
  regelt
  die

Zuständigkeiten
  für
  die
  Strategie
  und
  die
  Umsetzung
  der
  Maßnahmen.

Änderung

Change

Beschreibt,
  wie
  offene
  Punkte
  (Änderungsanträge,
  Spezifika;onsabweichungen,
  Probleme/Anliegen),
  die

mögliche
  Auswirkungen
  auf
  ein
  Projekt
  haben
  können,
  bewertet
  und
  behandelt
  werden
  und
  die
  Erarbeitung

einer
  Konfigura;onsmanagementstrategie
  zur
  sicheren
  Dokumenta;on
  und
  Ablage
  der
  Lieferergebnisse.

Fortschrif

Progress

Umfasst
  die
  Mechanismen
  für
  die
  Beobachtung
  und
  den
  Vergleich
  der
  tatsächlich
  erbrachten
  Leistungen
  mit
  den

Planzielen,
  die
  Erstellung
  einer
  Prognose
  für
  die
  Projektziele
  und
  die
  Kontrolle
  und
  Steuerung
  inakzeptabler

Abweichungen.

Ø  Aspekte
  des
  Projektmanagements,
  die
  kon;nuierlich
  behandelt
  werden
  müssen

Ø  Spiegeln
  den
  chronologischen
  Ablauf
  eines
  Projekts
  wider
  -­‐>
  Verfahren

Themen

Business
  Case
  [23]

26.06.13
  PRINCE2
  Edi;on
  2009
  8

Roles
  &
  Responsibili;es

Errichtung
  geeigneter
  Mechanismen
  für

die
  Beurteilung,
  ob
  ein
  Projekt

wünschenswert,
  lohnend
  und

realisierbar
  ist
  (bleibt),
  um
  auf
  dieser

Grundlage
  über
  die
  (weitere)
  Inves;;on

entscheiden
  zu
  können.

Wünschenswert,
  lohnend,
  realisierbar
  [23]

WÜNSCHENSWERT:
  ausgewogenes
  Verhältnis
  zwischen
  Kosten
  /
  Nutzen
  /
  Risiken

LOHNEND:
  die
  Produkte
  bieten
  den
  erwarteten
  Nutzen

REALISIERBAR:
  die
  angestrebten
  Produkte
  können
  geliefert
  werden



Output,
  Ergebnis,
  Nutzen
  [24]

OUTPUT:
  Spezialistenprodukte
  eines
  Projekts
  (materiell
  oder
  immateriell)

ERGEBNIS:
  die
  aus
  der
  Anwendung
  des
  Outputs
  resul;erende
  Veränderung

NUTZEN:
  messbare
  Verbesserung,
  die
  aus
  einem
  Ergebnis
  resul;ert



Neg.
  Nebeneffekt
  [29]

Nega;ves
  Ergebnis;
  tatsächliche
  Konsequenzen
  einer
  Ak;vität



Inhalte
  Business
  Case
  [267]

•  Zusammenfassung

•  Gründe

•  Op;onen
  (Null
  Op;on
  /
  do
  nothing,
  Min
  Op;on,
  Min+
  Op;on)

•  Erwarteter
  Nutzen

•  Erwartete
  nega;ve
  Nebeneffekte

•  Zeit

•  Kosten

•  Inves;;onsrechnung

•  Hauptrisiken

Ø  Entwurf
  in
  SU
  (Bestandteil
  der
  Projektbeschreibung),
  Detailierung
  in
  IP
  und
  Aktualisierung

in
  allen
  weiteren
  Phasen



Managementprodukte

Nutzenrevisionsplan
  (Benefits
  Review
  Plan)
  [-­‐>
  275]

Purpose
   Notes

Themen

Organisaon
  [35]

26.06.13
  PRINCE2
  Edi;on
  2009
  9

Lenkungsausschuss
  (Project
  Board)

Erfolg
  des
  Projekts



Projektleiter
  (Project
  Manager)

TagesgeschäF
  des
  Projekts



Projektsicherung
  (Project
  Assurance)

Überwachung
  der
  Leistung
  des
  Projekts
  und

der
  Produkte
  unabhängig
  vom
  PL/TL



Änderungsausschuss
  (Change
  Authority)

Prüfung
  und
  Genehmigung
  von

Änderungsanträgen



Teamleiter
  (Team
  Manager)

Lieferung
  der
  Produkte
  des
  Projekts



Projektunterstützung
  (Project
  Support)

Administra;v,
  beratend,
  planend,
  etc.

Roles
  &
  Responsibili;es

Defini;on
  und
  Festlegung
  der

Organisa;onsstruktur
  des
  Projekts
  und

die
  Zuordnung
  der
  Zuständigkeiten
  und

Verantwortlichkeiten.

Stakeholder
  [47]

Personen
  oder
  Gruppen,
  die
  am
  Ergebnis
  des
  Projekts
  interessiert
  sind
  oder
  Einfluss

darauf
  nehmen



Interessenvertreter
  (Stakeholder)
  eines
  Projekts
  [36]

•  Unternehmen
  (Company),
  Sicherstellung,
  dass
  die
  Zielsetzung
  des
  Projekts
  Sinn

macht
  und
  sich
  die
  Inves;;on
  rechnet

•  Benutzer
  (User),
  Festlegung
  der
  Anforderung
  zur
  Realisierung
  eines
  Produkts

•  Lieferant
  (Supplier),
  Durchführung
  des
  Projekts
  nach
  den
  Wünschen
  des
  Kunden



Managementprodukte

Kommunika;onsmanagementstrategie
  (Communica;on
  Management
  Strategy)
  [48,
  -­‐
>
  271]

•  Gibt
  die
  Art
  und
  Weise
  und
  Häufigkeit
  der
  Kommunika;on
  mit
  den
  internen
  und

externen
  Parteien
  eines
  Projekts
  vor.

•  Im
  Rahmen
  des
  Programmmanagements
  Defini;on
  der
  Informa;onen
  für
  das

Programm
  und
  wie
  diese
  verbreitet
  werden



Purpose
   Notes

38

Kunde
  (Client)

Projektmanagemenoeam

Themen

Organisaon
  [38]
  –
  4
  Managementebenen

26.06.13
  PRINCE2
  Edi;on
  2009
  10

Unternehmens-­‐
  /
  Programmmanagement

Benutzer
  (User)

AuFraggeber
  –
  Vorsitzender
  des
  LA
  (Execu;ve)

Benutzervertreter
  (Senior
  User)

Lieferant
  (Supplier)

KundenvertriebsbeauFragter
  (Customer
  Account
  Manager)

Lieferantenvertreter
  (Senior
  Supplier)

Entwicklungsabteilung
  (Supplier
  Skill
  Management)

Lenkungsausschuss
  (Project
  Board)

AuFraggeber
  –
  Vorsitzender
  des
  LA
  (Execu;ve)

Benutzervertreter
  (Senior
  User)

Lieferantenvertreter
  (Senior
  Supplier)

Projektleiter
  (Project
  Manager)

Teamleiter
  (Team
  Manager)

Lenken

Managen

Liefern

Änderungsausschuss

(Change
  Authority)

Projektunterstützung

(Project
  Support)

Projektsicherung

(Project
  Assurance)

Themen

Qualität
  [53]

26.06.13
  PRINCE2
  Edi;on
  2009
  11

Unternehmens-­‐
  /

Programmorganisaon

Qualitätssicherung
  (projekt-­‐extern)



Lenkungsausschuss
  (Project
  Board)

Projektsicherung
  (projekt-­‐intern)



Rollen
  des
  Prüfungsteams
  [62]

VORSITZENDER:
  Moderator

PRÜFER:
  Durchführender

PRODUKTPRÄSENTATOR
  /
  ERSTELLER:

Vertreter
  aus
  dem
  betreffenden
  Bereich

PRÜFUNGSADMINISTRATOR:
  Protokollierung

Roles
  &
  Responsibili;es

Defini;on
  und
  Umsetzung
  der
  Mioel,
  mit

denen
  das
  Projekt
  Produkte
  für
  einen

bes;mmten
  Zweck
  erstellt
  und
  ihre

Eignung
  für
  diesen
  Zweck
  überprüF.

Qualitätsplanung
  [54]

Defini;on
  der
  vom
  Projekt
  geforderten
  Produkte
  sowie
  der
  jeweiligen
  Qualitätskriterien
  (inkl.

Toleranzen),
  die
  Qualitätsprüfmethoden
  und
  die
  Qualitätsverantwortlichkeiten
  (inkl.
  Know-­‐how
  des

Erstellers
  und
  Prüfers)
  -­‐>
  vgl.
  Qualitätskontrollpfad
  [56,
  Abb.
  6.1]



Qualitätssteuerung
  [61]

Implemen;erung,
  Überwachung
  und
  Dokumenta;on
  der
  Qualitätsprüfmethoden
  und

Verantwortlichkeiten,
  die
  in
  der
  Qualitätsmanagementstrategie
  und
  den
  Produktbeschreibungen
  bzw.

Arbeitspaketen
  vereinbart
  wurden.



Qualitätssicherung
  [54]

Gibt
  der
  Unternehmens-­‐/Programmorganisa;on
  die
  Sicherheit,
  dass
  das
  Projekt
  angemessen
  und

ordnungsgemäß
  durchgeführt
  wird
  und
  die
  Standards
  und
  Richtlinien
  des
  Unternehmens-­‐/
Programmmanagements
  einhält.



Projektsicherung
  [55]

Gibt
  den
  Stakeholdern
  des
  Projekts
  die
  Sicherheit,
  dass
  das
  Projekt
  angemessen
  und
  ordnungsgemäß

durchgeführt
  wird.



Ziele
  der
  Qualitätsprüfungstechnik
  [62]
  -­‐>
  Prozess
  MP

•  Überprüfung
  eines
  Produkts
  auf
  Einhaltung
  vordefinierter
  Qualitätskriterien

•  Schaffung
  einer
  breiten
  Akzeptanz

•  Bestä;gung
  der
  Fer;gstellung
  und
  AbnahmebereitschaF
  des
  Produkts

•  Einfrieren
  des
  Produkts
  für
  die
  Zwecke
  der
  Änderungssteuerung



Kundenqualitätserwartungen
  vs.
  Projektabnahmekriterien
  [57]

Aus
  allgemein
  formulierten
  Kundenqualitätserwartungen
  werden
  detaillierte
  Abnahmekriterien

entwickelt,
  d.h.
  eine
  priorisierte
  Liste
  messbarer
  Defini;onen
  der
  Aoribute,
  die
  die
  Produktgruppe

aufweisen
  muss
  -­‐>
  Entwicklung
  Produktbeschreibungen.



Managementprodukte

Projektbeschreibung
  (Project
  Brief)
  [-­‐>285]

Projektendproduktbeschreibung
  (Project
  Product
  Descrip;on)
  [-­‐>
  282]

Produktbeschreibung
  (Product
  Descrip;on)
  [-­‐>
  280]

Qualitätsregister
  (Quality
  Log)
  [-­‐>
  291]

Qualitätsmanagementstrategie
  (Quality
  Management
  Strategy)
  [-­‐>
  290]

Purpose
   Notes

54

Themen

Pläne
  [71]

26.06.13
  PRINCE2
  Edi;on
  2009
  12

Roles
  &
  Responsibili;es

Defini;on
  wie
  die
  Produkte
  geliefert

werden,
  was,
  wo
  und
  wie,
  von
  wem
  und

voraussichtlich
  wann
  und
  mit
  welchen

Kosten
  erreicht
  werden
  soll.

Planungsebenen
  [72]

(1)
  Plan
  erstellen

•  PROJEKTPLAN:
  (2)
  Produkte
  definieren
  und
  analysieren*,
  (3)
  Ak;vitäten
  &

Abhängigkeiten
  iden;fizieren,
  (4)
  Schätzungen
  durchführen
  (Ressourcen
  und

Aufwand
  für
  Ak;vitäten),
  (5)
  Zeitplan
  aufstellen,
  (6)
  Risiken
  analysieren,
  (7)
  Plan

dokumen;eren

•  PHASENPLÄNE:
  Ebene
  Managementphase,
  jedoch
  detaillierter
  als
  Projektplan

•  TEAMPLÄNE:
  Ebene
  Arbeitspaket,
  jedoch
  detaillierter
  als
  Phasenplan

•  AUSNAHMEPLÄNE:
  Maßnahmen
  als
  Folge
  einer
  Toleranzabweichung



Aufgaben
  der
  produktbasierten
  Planung
  [73]

•  (2.1)
  Projektendproduktbeschreibung
  (Project
  Product
  Descrip;on)
  [-­‐>
  282]

•  (2.2)
  Produktstrukturplan;
  Produktzerlegung
  bis
  zur
  gewünschten

Detaillierungs;efe

•  (2.3)
  Produktbeschreibung
  (Product
  Descrip;on)
  [-­‐>
  280]

•  (2.4)
  Produkmlussdiagramm;
  Reihenfolge
  und
  Abhängigkeiten
  der
  Produkte

Darstellung

•  Interne
  Produkte
  =
  Rechtecke

•  Externe
  Produkte
  =
  Kreise
  /
  Ellipsen



Purpose
   Notes

Themen

Risiken
  (I)
  [89]

26.06.13
  PRINCE2
  Edi;on
  2009
  13

Projektunterstützung
  (Project
  Support)

Risikoregister


Risikoeigentümer
  (Risk
  Owner)

verantwortlich
  für
  das
  Management,
  die

Überwachung
  und
  die
  Kontrolle
  eines

bes;mmten
  Risikos

Risikobearbeiter
  (Risk
  Aconee)

verantwortlich
  für
  die
  Ergreifung
  einer
  /

mehrerer
  Maßnahmen
  zur
  Behandlung

eines
  bes;mmten
  Risikos

Roles
  &
  Responsibili;es

Unsicherheiten
  iden;fizieren,
  bewerten

und
  steuern,
  um
  dadurch
  die

Erfolgschancen
  des
  Projekts
  zu
  erhöhen.

Risiko
  [89]

Ereignis(se),
  deren
  Eintreten
  ungewiss
  ist,
  aber
  deren
  Eintreten
  Auswirkungen
  auf
  die

Erreichung
  der
  Projektziele
  haben
  wird.

•  BEDROHUNG:
  unsicheres
  Ereignis,
  das
  nega;ve
  Auswirkungen
  haben
  könnte

•  CHANCE:
  unsicheres
  Ereignis,
  das
  posi;ve
  Auswirkungen
  haben
  könnte



Risikobereitscha[
  vs.
  Risikotoleranzen
  [91]

•  RISIKOBEREITSCHAFT:
  BereitschaF
  einer
  Organisa;on
  Risiken
  einzugehen

•  RISIKOTOLERANZEN:
  Grenzwerte
  der
  Risikobelastung,
  welche
  als
  akzeptabel
  eingestuF

werden
  und
  die
  bei
  Überschreitung
  die
  Erstellung
  des
  Ausnahmeberichts
  auslösen



Risikomanagementprozess
  [92]

•  IDENTIFIZIEREN:
  (KONTEXT)
  Beschaffung
  von
  Informa;onen
  über
  das
  Projekt,
  um
  die

gefährdeten
  Ziele
  des
  Projekts
  zu
  verstehen
  und
  die
  Risikomanagementstrategie
  aufstellen

zu
  können;
  (RISIKEN)
  Erkennung
  von
  Bedrohungen
  und
  Chancen,
  die
  Auswirkungen
  auf
  die

Projektziele
  haben
  können

•  BEWERTEN:
  (EINSCHÄTZEN)
  Eintrioswahrscheinlichkeit,
  Auswirkung
  und
  Eintriosnähe

iden;fizierter
  Bedrohungen
  und
  Chancen;
  (BEURTEILEN)
  genereller
  Schweregrad
  der
  das

Projekt
  gefährdenden
  Risiken

•  PLANEN:
  Ergreifung
  geeigneter
  Maßnahmen
  zur
  Behandlung
  der
  iden;fizierten

Bedrohungen
  und
  Chancen,
  um
  im
  Idealfall
  Bedrohungen
  zu
  besei;gen
  oder
  zu
  verringern

und
  Chancen
  zu
  maximieren
  -­‐>
  Kategorien
  der
  Risikobehandlung
  [98]

•  IMPLEMENTIEREN:
  Gewährleistung,
  dass
  geplante
  Maßnahmen
  zur
  Behandlung
  von
  Risiken

durchgeführt
  werden,
  ihre
  Effek;vität
  kontrolliert
  wird
  und
  Korrekturmaßnahmen

ergriffen
  werden,
  wenn
  die
  Behandlung
  nicht
  den
  gewünschten
  Erfolg
  zeigt;
  eindeu;ge

Zuordnung
  von
  Rollen
  &
  Verantwortlichkeiten
  -­‐>
  Risikoeigentümer,
  -­‐bearbeiter

•  KOMMUNIZIEREN:
  Sicherstellung,
  dass
  Informa;onen
  über
  die
  Bedrohungen
  und
  Chancen

des
  Projekts
  sowohl
  innerhalb
  des
  Projekts
  als
  auch
  extern
  an
  die
  Steakholder

weitergegeben
  werden

Purpose
   Notes

Kategorien
  der
  Risikobehandlung
  [98]

























Risikobudget
  [101]

Eine
  im
  Projektbudget
  für
  die
  Finanzierung
  bes;mmter

Maßnahmen
  zur
  Behandlung
  der
  Bedrohungen
  und
  Chancen

des
  Projekts
  reservierte
  Summe.
  Das
  Risikobudget
  sollte
  so

bemessen
  werden,
  dass
  die
  bekannten
  Risiken
  abgedeckt
  und

Reserven
  für
  unbekannte
  Risiken
  vorhanden
  sind.



Managementprodukte

Risikomanagementstrategie
  (Risk
  Managements
  Strategy)
  [-­‐>

293]

Risikoregister
  (Risk
  Log)
  [-­‐>
  295]



Risikobeschreibung
  [94]

URSACHE:
  Risikoquelle,
  Risikotreiber,
  d.h.
  poten;elle
  Auslöser

EREIGNIS:
  Erläuterung
  der
  Unsicherheit
  bezogen
  auf
  die


Bedrohung
  /
  Chance

AUSWIRKUNG:
  Konsequenzen,
  die
  sich
  für
  die
  Ziele
  des
  Projekts

ergeben
  würden,
  wenn
  dieses
  Risiko
  eintreten
  würde



Risikowahrscheinlichkeit,
  -­‐auswirkungen
  und
  –umgebung
  [96]

Darstellung
  in
  einem
  grafischen
  Risikoprofil
  zeigt
  die
  Situa;on

zu
  einem
  bes;mmten
  Zeitpunkt

-­‐>
  Momentaufnahme
  der
  Risikoumgebung



Inhärente
  und
  sekundäre
  Risiken
  sowie
  Restrisiko
  [97]

INHÄRENTE
  RISIKEN:
  innewohnendes
  Risiko

SEKUNDÄRE
  RISIKEN:
  Risiken,
  die
  erst
  nach
  Behandlung
  des

primären
  /
  eigentlichen
  Risikos
  auFreten
  können

RESTRISIKO:
  verbleibendes
  Risiko
  nach
  der
  Durchführung
  von

Maßnahmen
  zur
  Behandlung
  des
  Risikos





Themen

Risiken
  (II)
  [89]

26.06.13
  PRINCE2
  Edi;on
  2009
  14

Notes

Bedrohungen
   Chancen

Vermeiden
   Ergreifen

Reduzieren

(Wahrscheinlichkeit
  und/oder
  Auswirkung)

Steigern

Eventualplan

(reduziert
  nur
  Auswirkung)

Übertragen

(reduziert
  nur
  Auswirkung)

Teilen
   Teilen

Akzep;eren
   Ablehnen

Themen

Änderungen
  (I)
  [105]

26.06.13
  PRINCE2
  Edi;on
  2009
  15

Roles
  &
  Responsibili;es

Iden;fika;on,
  Bewertung
  und
  Steuerung

potenzieller
  und
  genehmigter

Änderungen
  der
  Baseline.

Offener
  Punkt
  [106]

Ungeplantes
  Ereignis
  das
  eingetreten
  ist
  und
  behandelt
  werden
  muss



Arten
  offener
  Punkte
  [106]

ÄNDERUNGSANTRAG:
  Vorschlag
  zur
  Änderung
  einer
  Baseline

SPEZIFIKATIONSABWEICHUNG:
  zu
  erfüllende
  Anforderung,
  die
  derzeit
  nicht
  gegeben
  ist

(Beachte:
  Konzession
  =
  genehmigte
  Spezifika;onsabweichung)

PROBLEM/ANLIEGEN:
  sons;ge
  Punkte,
  dessen
  Lösung
  /
  Eskala;on
  Aufgabe
  des
  PM
  sind



Änderungsbudget
  [108]

Summe,
  auf
  die
  sich
  Kunde
  und
  Lieferant
  zur
  Finanzierung
  der
  Kosten
  von

Änderungsanträgen
  und
  evtl.
  Analysen
  einigen



Managementprodukte

Konfigura;onsmanagementstrategie
  (Configura;on
  Management
  Strategy)
  [-­‐>
  273]

Konfigura;onsdatensatz
  (Configura;on
  Item
  Record)
  [-­‐>272]

Offener-­‐Punkt-­‐Bericht
  (Issue
  Report)
  [-­‐>276]

Register
  offener
  Punkte
  (Issue
  Register)
  [-­‐>292]

ProduktstatusauskunF
  (Product
  Status
  Account)
  [-­‐>284]

Projekoagebuch
  (Daily
  Log)
  [-­‐>289]

Purpose
   Notes

Themen

Änderungen
  (II)
  [105]

Akvitäten
  des
  Konfiguraonsmanagements
  [108]

Planen
   Festlegung
  der
  für
  das
  Projekt
  notwendigen

Erfassungs;efe
  des
  Konfigura;onsmanagements

und
  überlegen,
  wie
  dieses
  Niveau
  erreicht

werden
  kann

Iden;fizieren
   Festlegung
  des
  Systems
  zur
  Spezifika;on
  und

Iden;fika;on
  von
  Produktversionen

(Konfigura;onselemente)
  auf
  der
  benö;gten

Erfassungs;efe

Steuern
   Abnahme
  und
  Einfrieren
  (Baseline
  /
  Bezugswert)

von
  Produkten
  sowie
  Ausführung
  von

Änderungen
  nur
  mit
  Zus;mmung
  der

zuständigen
  Stellen

Status

protokollieren

Weitermeldung
  aller
  aktuellen
  und
  historischen

Daten
  zu
  jedem
  einzelnen
  Produkt
  in
  Form
  einer

ProduktstatusauskunF

Verifizieren
  und

Audit

Überprüfen
  /
  Kontrollieren,
  ob
  der
  aktuelle

Status
  aller
  Produkte
  mit
  dem
  genehmigten
  und

in
  den
  Konfigura;onsdatensätzen
  vermerkten

Produktstatus
  übereins;mmt

26.06.13
  PRINCE2
  Edi;on
  2009
  16

Verfahren
  zur
  Steuerung
  offener
  Punkte
  /
  Änderungen
  [109]

Erfassen
   •  Art
  des
  offenen
  Punkts
  festlegen

•  Schweregrad
  /
  Priorität
  festlegen

•  Protokollieren
  /
  registrieren

Untersuchen
   •  Auswirkungen
  auf
  Ziele,
  Business
  Case
  und

Risikoprofil
  des
  Projekts
  bewerten

•  Schweregrad
  /
  Priorität
  prüfen

Vorschlagen
   •  Op;onen
  iden;fizieren

•  Op;onen
  beurteilen

•  Op;onen
  empfehlen

Entscheiden
   •  Eskalieren,
  wenn
  delegierte
  Befugnisse

überschrioen
  werden
  oder

•  Empfohlene
  Op;on
  genehmigen,
  ablehnen

oder
  aufschieben

Implemen;eren
   •  Korrekturmaßnahme
  einleiten

•  Aufzeichnungen
  und
  Pläne
  aktualisieren

Themen

Fortschrif
  (I)
  [117]

26.06.13
  PRINCE2
  Edi;on
  2009
  17

Lenkungsausschuss
  (Project
  Board)

Freigabe
  von
  Managementphasen



Roles
  &
  Responsibili;es

Einrichtung
  von
  Mechanismen
  für
  die

Beobachtung
  und
  den
  Vergleich
  der

tatsächlich
  erbrachten
  Leistungen
  mit

den
  Planzielen,
  die
  Erstellung
  einer

Prognose
  für
  die
  Projektziele
  sowie
  die

Kontrolle
  und
  Steuerung
  inakzeptabler

Abweichungen.

Managementphasen
  [120]

Abschnioe,
  in
  denen
  das
  Projekt
  gesteuert
  wird.
  Am
  Ende
  der
  Managementphasen
  ist
  der
  Zeitpunkt,
  an
  dem
  der

LA
  den
  Projekmortschrio
  prüF
  und
  entscheidet,
  die
  nächste
  Phase
  freizugeben
  (Grundlage
  u.a.:
  Business
  Case,

Projektplan,
  Phasenplan,
  Risikoregister)

•  Zusammenstellung
  von
  Ak;vitäten
  /
  Produkten,
  deren
  Lieferung
  als
  Einheit
  erfolgt

•  Anzahl
  und
  Länge
  ergibt
  sich
  aus
  Planungshorizont,
  Entscheidungspunkte,
  Art
  &
  Laufzeit
  des
  Projekts,

technischen
  Phasen,
  Programmak;vitäten,
  Risiken
  -­‐>
  größere
  Risiken
  trennen,
  Meilensteine
  berücksich;gen

•  LA
  gibt
  immer
  nur
  eine
  Managementphase
  frei!



Managementphasen
  vs.
  technische
  Phasen
  [122]

MANAGEMENTPHASEN:
  stehen
  für
  die
  Zusage
  von
  Ressourcen
  und
  die
  Freigabe
  von
  Mioeln

-­‐>
  keine
  Überschneidungen

TECHNISCHE
  PHASEN:
  sind
  durch
  den
  Einsatz
  spezieller
  Fachkenntnisse
  charakterisiert
  (Produkterstellung)

-­‐>
  häufige
  Überschneidungen

Ø  Das
  Ende
  von
  Management-­‐
  und
  technischen
  Phasen
  nach
  Möglichkeit
  zusammenlegen



Ereignisgesteuerte
  vs.
  zeitgesteuerte
  Steuerungsmifel
  [123]

Planen,
  delegieren,
  überwachen,
  steuern



EREIGNISGESTEUERT:
  kommen
  bei
  AuFreten
  eines
  bes;mmten
  Ereignisses
  zum
  Einsatz

-­‐>
  Steuerung
  /
  Entscheidungsfindung*

ZEITGESTEUERT:
  kommen
  in
  bes;mmten
  zeitlichen
  Abständen
  zum
  Einsatz

-­‐>
  Überwachung
  /
  Berichterstaoung**



Managementprodukte

Projekoagebuch
  (Daily
  Log)
  [-­‐>289]

Erfahrungsprotokoll
  (Lessons
  Log)
  [-­‐>270]

Arbeitspaket
  (Work
  Package)
  [-­‐>264]

Phasenabschlussbericht
  (End
  Stage
  Report)
  [-­‐>277]*

Projektabschlussbericht
  (End
  Project
  Report)
  [-­‐>284]*

Erfahrungsbericht
  (Lessons
  Report)
  [-­‐>269]

Teamstatusbericht
  (Checkpoint
  Report)
  [-­‐>296]**

Projektstatusbericht
  (Highlight
  Report)
  [-­‐>288]**

Ausnahmebericht
  (Excep;on
  Report)
  [-­‐>266]*


Offener
  Punkt
  Bericht
  (Issue
  Report)
  [-­‐>276]*

Purpose
   Notes

Themen

Fortschrif
  (II)
  [117]

Toleranzbereiche

[118]

Toleranzen
  auf

Projektebene

Toleranzen
  auf

Phasenebene

Toleranzen
  auf

Arbeitspaket-­‐
ebene

Toleranzen
  auf

Produktebene

Zeit
   Projektplan
   Phasenplan
   Arbeitspaket

Kosten
   Projektplan
   Phasenplan
   Arbeitspaket

Umfang
   Projektplan
   Phasenplan
   Arbeitspaket

Risiko
   Risiko-­‐
management-­‐
strategie

Phasenplan
   Arbeitspaket

Qualität
   Projekt-­‐
endprodukt-­‐
beschreibung

Produkt-­‐
beschreibung

Nutzen
   Business
  Case

26.06.13
  PRINCE2
  Edi;on
  2009
  18

4
  Managementebenen

Delega;on
  von
  Toleranzen
  und
  Berichterstaoung

über
  erzielte
  und
  prognos;zierte
  Fortschrioe

Ausnahme
  [117]

Eine
  Situa;on,
  in
  der
  eine
  Abweichung
  über
  die
  vereinbarten
  Toleranzgrenzen

hinaus
  vorhersehbar
  ist



Toleranzen
  [117]

Zulässige
  Abweichungen
  von
  den
  Planvorgaben,
  die
  ohne
  sofor;ge
  Eskala;on
  an

die
  nächsthöhere
  Managementebene
  akzep;ert
  werden
  können

Notes

Unternehmens-­‐
  /
  Programmmanagement

(Enterprise
  /
  Program
  Management)

Lenkungsausschuss

(Project
  Board)

Projektleiter

(Project
  Manager)

Teamleiter

(Team
  Manager)

Projekooleranzen

Phasentoleranzen

Toleranzen
  auf

Arbeitspaketebene

Projekmortschrio/

Ausnahmen

Fortschrio/Ausnahmen

In
  der
  Phase

Fortschrioe/Offene
  Punkte

bei
  Arbeitspaketen

•  Offener
  Punkt
  Bericht

•  Ausnahmebericht

•  Ausnahmeplan

•  Register
  OP‘e

•  Änderungsantrag

Spezifika;ons-­‐
abweichung

Prozesse

Überblick

26.06.13
  PRINCE2
  Edi;on
  2009
  19

Ø  Vorbereiten
  eines
  Projekts
   Star;ng
  up
  a
  Project
  (SU)

Ø  Lenken
  eines
  Projekts
   Direc;ng
  a
  Project
  (DP)

Ø  Ini;ierung
  eines
  Projekts
   Ini;a;ng
  a
  Project
  (IP)

Ø  Steuern
  einer
  Phase
   Controlling
  a
  Stage
  (CS)

Ø  Managen
  der
  Produktlieferung
   Managing
  Product
  Delivery
  (MP)

Ø  Managen
  eines
  Phasenübergangs
   Managing
  a
  Stage
  Boundary
  (SB)

Ø  Abschließen
  eines
  Projekts
   Closing
  a
  Project
  (CP)

Prozess

•  Strukturierte
  Abfolge
  von
  Ak;vitäten
  die
  aus
  (empfohlenen)
  Maßnahmen
  bestehen
  und
  auf
  die
  Erreichung
  eines
  bes;mmten

Ziels
  gerichtet
  ist

•  Umwandlung
  eines
  definierten
  Input
  in
  einen
  definierten
  Output

Notes

Prozesse

Managementphasen
  &
  -­‐ebenen

26.06.13
  PRINCE2
  Edi;on
  2009
  20

Vor
  dem
  Projekt

Ini;ierungs-­‐
phase

Nachfolgende

Phase(n)

Letzte
  Phase

Lenken

Managen

Liefern

Lenkungsausschuss

Projektleiter

Teamleiter

Lenken
  eines
  Projekts
  (DP)

Managen
  der

Produktlieferung

(MP)

Managen
  der

Produktlieferung

(MP)

Steuern
  einer
  Phase

(CS)

Managen

des
  Phasen-­‐
übergangs

(SB)

Ini;ieren
  des

Projekts
  (IP)

Steuern
  einer
  Phase

(CS)

Managen

des
  Phasen-­‐
übergangs

(SB)

Abschließen

eines

Projekts
  (CP)

Vorbereiten

eines
  Projekts

(SU)

Management-­‐

phasen

Management-­‐

ebenen

Accountable

Responsible

Prozesse

Vorbereiten
  eines
  Projekts
  -­‐
  Starng
  up
  a
  Project
  (SU)
  [139]

26.06.13
  PRINCE2
  Edi;on
  2009
  21

•  WirtschaFliche
  Rechmer;gung
  der

Ini;ierung
  des
  Projekts
  (Business
  Case
  E.)

•  Vorhandensein
  aller
  notwendigen

Verantwortlichkeiten
  und
  Befugnisse
  für

die
  Ini;ierung
  des
  Projekts

•  Vorhandensein
  ausreichender

Informa;onen
  für
  die
  Defini;on
  und

Bestä;gung
  des
  Projektumfangs

(Projektbeschreibung)

•  Bewertung
  von
  Alterna;ven
  zur

Durchführung
  des
  Projekts
  und


Projektlösungsansatz
  auswählen

•  Geeignete
  Personalbesetzung
  für
  die

Durchführung
  der
  Ini;ierungsphase
  und/
oder
  Projektmanagementrollen

•  Planung
  der
  Ini;ierungsphase

•  Effiziente
  Zeitnutzung

Objec;ves

In
  diesem
  Prozess
  wird
  aus
  einer
  Idee

des
  Unternehmens
  eine

Projektbeschreibung
  erstellt,
  um
  zu

entscheiden,
  ob
  das
  Projekt
  durchgeführt

werden
  soll.


Projektmandat

  (Project
  Mandate)
  [140]

•  Alle
  Informa;onen
  die
  ein
  Projekt
  auslösen
  können,
  z.B.
  Machbarkeitsstudie

•  Geeigneter
  AuFraggeber
  sollte
  aus
  Infos
  iden;fiziert
  werden
  können

•  Ableitung
  /
  Entwicklung
  der
  Projektbeschreibung

Business
  Case
  [267]

Dokumenta;on
  der
  Rechmer;gung
  für
  ein
  Projekt,
  basierend
  auf
  geschätzten
  Kosten

im
  Vergleich
  zu
  erwartetem
  Nutzen
  und
  den
  dagegenstehenden
  Risiken

Projektbeschreibung

  (Project
  Brief)
  [285]

•  Ausgangsbasis
  für
  die
  Entscheidungsfindung
  durch
  den
  Lenkungsausschuss
  bzgl.

der
  Ini;ierungsphase

•  Business
  Case
  Entwurf
  ist
  Bestandteil
  der
  Projektbeschreibung!



Ø  Business
  Case
  und
  Projektbeschreibung
  erfordern
  regelmäßige
  und
  häufige

Abs;mmungen
  zwischen
  Projektmanager,
  Lenkungsausschuss
  und
  anderen

Interessengruppen

Ø  Kundenqualitätserwartungen
  >
  Projektabnahmekriterien
  >
  Produktbeschreibungen

-­‐>
  vgl.
  Thema:
  Qualität

Purpose
   Context

Prozesse

Vorbereiten
  eines
  Projekts
  -­‐
  Starng
  up
  a
  Project
  (SU)
  [139]
Unternehmens-­‐
  /

Programmorganisaon

Projektmandat



Lenkungsausschuss
  (Project
  Board)

Freigabe
  Ini;ierungsphase,

Projektbeschreibung,
  Phasenplan,

Befugnisse
  PM

Managementprodukte

•  Projektbeschreibung
  (Project
  Brief)

•  Projektendproduktbeschreibung
  (Project
  Product
  Descrip;on)

•  Business
  Case
  Entwurf
  (Business
  Case
  DraF)

•  Phasenplan
  (Stage
  Plan)
  für
  Ini;ierungsphase

•  Erfahrungsprotokoll
  (Lessons
  Log)

•  Projekoagebuch
  (Daily
  Log)



Roles
  &
  Responsibili;es
   Notes

•  Projektmandat
  (Project
  Mandate)
   1.  AuFraggeber
  und
  Projektmanager

ernennen

2.  Vorhandene
  Erfahrungen
  erfassen

3.  Projektmanagemenoeam
  entwerfen

und
  ernennen

4.  Business-­‐Case-­‐Entwurf
  erstellen

5.  Projektlösungsansatz
  auswählen
  und

Projektbeschreibung

zusammenstellen

6.  Ini;ierungsphase
  planen

•  Antrag
  auf
  Projek;ni;ierung

•  Rollenbeschreibungen

•  Projektlösungsansatz

•  Managementprodukte

Input
   Output
  Ac;vi;es

26.06.13
  PRINCE2
  Edi;on
  2009
  22

Prozesse

Lenken
  eines
  Projekts
  -­‐
  Direcng
  a
  Project
  (DP)
  [153]

26.06.13
  PRINCE2
  Edi;on
  2009
  23

Sicherstellung,
  dass

•  Die
  Befugnis
  für
  die
  Ini;ierung
  des

Projekts
  vorhanden
  ist

•  Die
  Befugnis
  für
  die
  Lieferung
  der

Projektprodukte
  vorhanden
  ist

•  Die
  Steuerung
  und
  Überwachung
  des

Projekts
  gegeben
  ist
  und
  die

WirtschaFlichkeit
  gewährleistet
  bleibt

•  Schniostelle
  zum
  Unternehmens-­‐
  /

Programmmanagement
  unterhalten

wird

•  Die
  Befugnis
  für
  einen
  Abschluss
  des

Projekts
  vorhanden
  ist

•  Pläne
  für
  die
  Realisierung
  des

angestrebten
  Nutzens
  über
  den

Projektabschluss
  hinaus
  gesteuert
  und

geprüF
  werden

Objec;ves

Der
  Lenkungsausschuss
  tri•
  die

wesentlichen
  Entscheidungen
  für
  das

Projekt
  und
  entscheidet
  bei
  Ausnahmen

über
  den
  Fortgang
  des
  Projekts.

Lenkungsausschuss
  (Project
  Board)

•  Steuern
  nach
  dem
  Ausnahmeprinzip

•  Überwacht
  das
  Projekt
  durch
  vorgelegte
  Berichte

•  Steuert
  das
  Projekt
  mithilfe
  einer
  kleinen
  Anzahl
  von
  Entscheidungspunkten

Projektleiter
  (Project
  Manager)

•  Informiert
  den
  Lenkungsausschuss
  bei
  Ausnahmesitua;onen

Ø  Während
  des
  Projekts
  ist
  ein
  kon;nuierlicher
  Informa;onsaustausch
  zwischen

Lenkungsausschuss
  und
  Unternehmens-­‐/Programmmanagement
  notwendig

Ø  Der
  Kommunika;onsbedarf
  und
  die
  Art
  des
  Informa;onsaustauschs
  werden
  in
  der

Kommunika;onsmanagementstrategie
  festgelegt

Purpose
   Context

Prozesse

Lenken
  eines
  Projekts
  -­‐
  Direcng
  a
  Project
  (DP)
  [153]
Roles
  &
  Responsibili;es
   Notes

•  Antrag
  auf
  Projek;ni;ierung

•  Antrag
  auf
  Ausführung
  des
  Projekts

•  Antrag
  auf
  Ausführung
  des
  nächsten

Phasen-­‐
  oder
  Ausnahmeplans

•  Ausnahme
  melden

•  Weisungsanfragen

•  Empfehlung
  des
  Projektabschlusses

•  Managementprodukte

1.  Ini;ierung
  freigeben

2.  Projekt
  freigeben

3.  Phasen-­‐
  oder
  Ausnahmeplan

freigeben

4.  Ad-­‐hoc-­‐Anweisungen
  geben

5.  Projektabschluss
  freigeben

•  Freigabe
  der
  Projek;ni;ierung

•  Freigabe
  des
  Projekts

•  Freigabe
  Phasen-­‐
  oder
  Ausnahmeplan

•  Anforderung
  Ausnahmeplan

•  Ratschläge
  /
  Entscheidungen
  des
  LA

•  Freigabe
  Projektabschluss

•  Managementprodukte

Input
   Output
  Ac;vi;es

26.06.13
  PRINCE2
  Edi;on
  2009
  24

Prozesse

Iniieren
  eines
  Projekts
  -­‐
  Iniang
  a
  Project
  (IP)
  [167]

26.06.13
  PRINCE2
  Edi;on
  2009
  25

Verständnis
  schaffen

•  Gründe
  für
  das
  Projekt,
  den
  erwarteten

Nutzen
  und
  damit
  verbundenen
  Risiken

•  Umfang
  der
  durchzuführenden
  Arbeiten
  und

welche
  Produkte
  geliefert
  werden
  sollen

•  Wie
  und
  wann
  die
  Projektprodukte
  geliefert

werden
  und
  welche
  Kosten
  entstehen

•  Wer
  an
  der
  Entscheidungsfindung
  im
  Projekt

beteiligt
  ist

•  Wie
  die
  geforderte
  Qualität
  erreicht
  wird

•  Wie
  Baselines
  festgelegt
  und
  gesteuert

werden

•  Wie
  Risiken,
  offene
  Punkte
  und
  Änderungen

iden;fiziert,
  bewertet
  und
  gesteuert
  werden

•  Wie
  der
  Projekmortschrio
  überwacht
  und

gesteuert
  wird

•  Wer
  wann
  welche
  Informa;onen
  in
  welchem

Format
  benö;gt

•  Wie
  die
  Projektmanagementmethode
  an
  die

Anforderungen
  des
  Projekts
  angepasst
  wird

Objec;ves

Es
  wird
  aufgezeigt,
  wie
  das
  Projekt

ablaufen
  soll
  und
  seine
  Ziele
  erreicht.

Schaffung
  einer
  soliden
  Grundlage,
  die

der
  Organisa;on
  ein
  klares
  davon

vermioelt,
  was
  mit
  den
  geplanten

Arbeiten
  verbunden
  ist,
  bevor
  größere

finanzielle
  Mioel
  zugesagt
  werden.

Grundstein
  für
  die
  erfolgreiche
  Durchführung
  eines
  Projekts
  [168]

Um
  das
  Engagement
  aller
  Beteiligten
  zu
  gewinnen,
  muss
  jedem
  Einzelnen
  klar
  sein,

•  Warum
  das
  Projekt
  notwendig
  ist,

•  Welches
  Ziel
  damit
  verfolgt
  wird,

•  Wie
  das
  Ergebnis
  zu
  erreichen
  ist
  und

•  Welche
  Verantwortlichkeiten
  er
  selbst
  hat.



Ø  Lenkungsausschuss
  entscheidet,
  ob
  das
  Projekt
  ausreichend
  auf
  die

Unternehmens-­‐
  oder
  Programmziele
  abges;mmt
  ist
  und
  seine
  Fortsetzung

genehmigt
  werden
  kann

Ø  Projektmanager
  erstellt
  Managementprodukte,
  die
  für
  die
  vom
  Lenkungsausschuss

vorgegebenen
  Steuerungsmechanismen
  benö;gt
  werden

Projektleitdokumentaon
  (Project
  Iniaon
  Document)
  [287]

Defini;on
  des
  Projekts,
  d.h.
  Lieferung
  der
  Grundlagen
  für

•  Die
  Steuerung
  des
  Projekts
  und

•  Die
  Beurteilung
  der
  insgesamt
  erzielten
  Erfolge.

Ø  Gibt
  die
  Richtung
  und
  den
  Umfang
  des
  Projekts
  vor

Ø  Bildet
  zusammen
  mit
  dem
  Phasenplan
  den
  „Vertrag“
  zwischen
  Projektmanager

und
  Lenkungsausschuss

Purpose
   Context

Prozesse

Iniieren
  eines
  Projekts
  -­‐
  Iniang
  a
  Project
  (IP)
  [167]
Lenkungsausschuss
  (Project
  Board)

•  Freigabe
  Projekt,

Projektleitdokumenta;on,

Nutzenrevisionsplan

•  Review
  Erfahrungsprotokoll

•  4
  Managementstrategien
  (Risiko-­‐,
  Qualitäts-­‐,
  Konfigura;ons-­‐,
  Kommunika;ons-­‐)

•  Stakeholderanalyse

•  Produktbasierte
  Planungstechnik

Managementprodukte

•  Projektleitdokumenta;on
  (Process
  Ini;a;on
  Document
  –
  PID)


•  Produktbeschreibung
  (Product
  Descrip;on)

•  Nutzenrevisionsplan
  (Benefits
  Review
  Plan)

•  Konfigura;onsdatensatz
  (Configura;on
  Item
  Record)

•  Qualitätsregister
  (Quality
  Log)

•  Register
  offener
  Punkte
  (Issue
  Register)

•  Risikoregister
  (Risk
  Log)

Roles
  &
  Responsibili;es
   Notes

•  Freigabe
  der
  Projek;ni;ierung
   1.  Risikomanagementstrategie
  erstellen

2.  Qualitätsmanagementstrategie
  erstellen

3.  Konfigura;onsmanagementstrategie

erstellen

4.  Kommunika;onsmanagementstrategie

erstellen

5.  Projektsteuerungsmioel
  (Berichtswesen

und
  PhasenauFeilung)
  einrichten

6.  Projektplan
  erstellen

7.  Business
  Case
  verfeinern
  (ab
  IP

eigenständiges
  Dokument)

8.  Projektleitdokumenta;on

zusammenstellen

•  Antrag
  auf
  Ausführung
  des
  Projekts

•  Managementprodukte

Input
   Output
  Ac;vi;es

26.06.13
  PRINCE2
  Edi;on
  2009
  26

Prozesse

Steuern
  einer
  Phase
  -­‐
  Controlling
  a
  Stage
  (CS)
  [187]

26.06.13
  PRINCE2
  Edi;on
  2009
  27

•  Konzentra;on
  der
  Arbeiten
  auf
  die

Lieferung
  der
  für
  die
  Phase
  geplanten

Produkte
  unter
  Einhaltung
  der

Zielvorgaben
  und
  Toleranzen

•  Sicherstellung,
  dass
  Risiken
  und
  offene

Punkte
  unter
  Kontrolle
  sind

•  Wiederholte
  Prüfung
  Business
  Case

Objec;ves

Diese
  Phase
  beschreibt
  das
  tagtägliche

Management
  durch
  den
  PL,
  d.h.
  anfallende

Arbeiten
  zuzuweisen
  und
  zu
  verfolgen,

offene
  Punkte
  zu
  bearbeiten,
  erzielte

Fortschrioe
  an
  den
  LA
  zu
  berichten
  und
  ggfs.

Korrekturmaßnahmen
  einzuleiten,
  damit
  die

Phase
  innerhalb
  der
  Toleranzen
  bleibt.

Ø  Dieser
  Prozess
  wird
  in
  jeder
  Managementphase
  angewendet,
  in
  der

Spezialistenprodukte
  hergestellt
  werden

Ø  Laufende
  Kontrolle
  der
  durchgeführten
  Arbeiten
  ist
  für
  den
  letztendlichen
  Erfolg

eines
  Projekts
  unverzichtbar

Purpose
   Context

Prozesse

Steuern
  einer
  Phase
  -­‐
  Controlling
  a
  Stage
  (CS)
  [187]
Lenkungsausschuss
  (Project
  Board)

•  Ad-­‐hoc
  Anweisungen
  geben

•  Reak;on
  auf
  Ausnahmebericht

•  Überprüfung
  Projektstatusbericht

Managementprodukte

•  Arbeitspakete
  (Work
  Packages)

•  Ausnahmebericht
  (Excep;on
  Reports)

•  Offener-­‐Punkt-­‐Bericht
  (Issue
  Report)

•  Projektstatusbericht
  (Highlight
  Reports)

•  Teamstatusbericht
  (Checkpoint
  Report)

•  Qualitätsregister
  (Quality
  Log)

•  Register
  offener
  Punkte
  (Issue
  Register)

•  Risikoregister
  (Risk
  Log)



Roles
  &
  Responsibili;es
   Notes

•  Freigabe
  Phasen-­‐
  oder
  Ausnahmeplan

•  Anforderung
  Ausnahmeplan

•  Ratschläge
  /
  Entscheidungen
  des
  LA

•  Abgeschlossenes
  Arbeitspaket

•  Neuer
  offener
  Punkt

•  Neues
  Risiko

•  Managementprodukte

1.  Arbeitspaket
  freigeben

2.  Status
  eines
  Arbeitspakets
  prüfen

3.  Abgeschlossene
  Arbeitspakete

entgegennehmen

4.  Phasenstatus
  prüfen

5.  Über
  Projektstatus
  berichten

6.  Offene
  Punkte
  und
  Risiken
  erfassen

und
  untersuchen

7.  Offene
  Punkte
  und
  Risiken
  eskalieren

8.  Korrekturmaßnahme
  einleiten

•  Freigabe
  der
  Lieferung
  eines

Arbeitspakets

•  Ausnahme
  melden

•  Weisungsanfragen

•  Managementprodukte

Input
   Output
  Ac;vi;es

26.06.13
  PRINCE2
  Edi;on
  2009
  28

Prozesse

Managen
  der
  Produktlief.
  -­‐
  Managing
  Product
  Delivery
  (MP)
  [207]

26.06.13
  PRINCE2
  Edi;on
  2009
  29

Sicherstellung,
  dass

•  Arbeiten
  an
  Produkten,
  die
  dem
  Team

zugeteilt
  wurden,
  ordnungsgemäß

genehmigt
  und
  vereinbart
  werden

•  TL,
  Teammitglieder
  und
  Lieferanten

sich
  darüber
  im
  Klaren
  sind,
  was

hergestellt
  werden
  soll
  und
  welcher

Arbeits-­‐,
  Kosten-­‐
  bzw.
  Zeitaufwand

dafür
  veranschlagt
  wurde

•  Die
  Lieferung
  der
  geplanten
  Produkte

den
  Erwartungen
  entspricht
  und

innerhalb
  der
  Toleranzgrenzen
  erfolgt

•  Der
  PL
  in
  einem
  vereinbarten
  Turnus

präzise
  Informa;onen
  über
  den

erzielten
  Fortschrio
  erhält,
  damit
  die

Erwartungen
  gesteuert
  werden

Objec;ves

Steuerung
  und
  Kontrolle
  der
  Beziehung

zwischen
  PL
  und
  TL,
  indem
  formelle

Anforderungen
  an
  die
  Annahme,

Ausführung
  und
  Lieferung
  der

Projektarbeiten
  gestellt
  werden.

Perspekve
  /
  Prozess

•  Teamleiter
  -­‐>
  Sicherstellung
  der
  Produktlieferung

•  Projektleiter
  -­‐>
  Managen
  einer
  Phase

Ø  TL
  stellt
  sicher,
  das
  Produkte
  vom
  Team
  erstellt
  und
  an
  das
  Projekt
  geliefert

werden

Ø  Bei
  externen
  Lieferanten,
  die
  nicht
  mit
  PRINCE2
  arbeiten,
  definiert
  der
  Prozess
  die

notwendige
  Schniostelle
  zwischen
  TL
  und
  dem
  PRINCE2
  Projektmanagement

Arbeitspaket

•  Produktbeschreibung

•  6
  Dimensionen
  +
  Toleranzen

•  Risiken

•  Anforderungen
  an
  Berichterstaoung

Purpose
   Context

Prozesse

Managen
  der
  Produktlief.
  -­‐
  Managing
  Product
  Delivery
  (MP)
  [207]
Managementprodukte

•  Arbeitspakete
  (Work
  Packages)

•  Teamplan
  (Team
  Plan)

•  Teamstatusbericht
  (Checkpoint
  Report)

•  Qualitätsregister
  (Quality
  Log)

•  Konfigura;onsdatensatz
  (Configura;on
  Item
  Record)

Roles
  &
  Responsibili;es
   Notes

•  Freigabe
  der
  Lieferung
  eines

Arbeitspakets

•  Managementprodukte

1.  Arbeitspaket
  annehmen

2.  Arbeitspaket
  ausführen

3.  Arbeitspaket
  abliefern

•  Abgeschlossenes
  Arbeitspaket

•  Neuer
  offener
  Punkt

•  Neues
  Risiko

•  Managementprodukte

Input
   Output
  Ac;vi;es

26.06.13
  PRINCE2
  Edi;on
  2009
  30

Prozesse

Managen
  eines
  Phasenüber.
  -­‐
  Managing
  a
  Stage
  Boundary
  (SB)
  [215]

26.06.13
  PRINCE2
  Edi;on
  2009
  31

•  Bestä;gung
  gegenüber
  dem
  LA,
  dass

die
  im
  Phasenplan
  genannten

Produkte
  fer;ggestellt
  sind
  und

abgenommen
  wurden

•  Phasenplan
  für
  nächste
  Phase

erstellen

•  PID
  prüfen
  und
  ggfs.
  aktualisieren

•  LA
  alle
  Infos
  bereitstellen,
  so
  dass
  die

Erfolgsaussichten
  des
  Projekts

bewertet
  werden
  können
  und
  die

Risikositua;on
  dargestellt
  werden

kann

•  Erfahrungen
  zusammenfassen

•  Freigabe
  nächster
  Phase
  beantragen

Objec;ves

Zusammenstellung
  der
  Ergebnisse
  durch

den
  PL,
  so
  dass
  LA
  den
  Erfolg
  der

aktuellen
  Phase
  beurteilen,
  die
  nächste

Phase
  freigeben,
  den
  aktualisierten

Projektplan
  prüfen,
  die
  geschäFliche

Rechmer;gung
  verifizieren
  und
  die

Risiken
  abschätzen
  kann.

Bedeutung
  von
  „nächste
  Phase“

Ø  Phasenplan
  aufgrund
  des
  Phasenabschlussberichts
  ODER

Ø  Ausnahmeplan
  aufgrund
  des
  Ausnahmeberichts,
  d.h.
  Toleranzgrenzen
  wurden

überschrioen

Ende
  einer
  Phase

Ø  Prüfung,
  ob
  das
  Projekt
  weiterhin
  auf
  das
  rich;ge
  Ziel
  ausgerichtet
  ist

Ø  Entscheidung,
  ob
  das
  Projekt
  im
  Verlauf
  korrigiert
  oder
  abgebrochen
  werden
  muss

Ø  Defini;on
  von
  Mechanismen
  zur
  Einleitung
  von
  Korrekturmaßnahmen,
  die
  das

Projekt
  wieder
  auf
  Kurs
  bringen

Ø  Produktabnahmen
  erfolgen
  während
  einer
  Phase

Ø  Freigabe
  von
  Phasen
  erfolgen
  am
  Ende
  einer
  Phase

Purpose
   Context

Prozesse

Managen
  eines
  Phasenüber.
  -­‐
  Managing
  a
  Stage
  Boundary
  (SB)
  [215]
Lenkungsausschuss
  (Project
  Board)

•  Freigabe
  Phasen-­‐
  oder

Ausnahmeplan,

Projektleitdokumenta;on,

Nutzenrevisionsplan,

Phasenabschlussbericht

•  Verteilung
  Erfahrungsbericht

Managementprodukte

•  Projektleitdokumenta;on
  (Process
  Ini;a;on
  Document
  –
  PID)


•  Nutzenrevisionsplan
  (Benefits
  Review
  Plan)

•  Phasenplan
  (Next
  Stage
  Plan)

•  Ausnahmeplan
  (Excep;on
  Report)

•  Erfahrungsbericht
  (Lessons
  Log)

•  Phasenabschlussbericht
  (End
  Stage
  Report)

•  Qualitätsregister
  (Quality
  Log)

•  Register
  offener
  Punkte
  (Issue
  Register)

•  Risikoregister
  (Risk
  Log)



Roles
  &
  Responsibili;es
   Notes

•  Erreichung
  des
  Phasenübergangs
  (IP

oder
  CS)

•  Anforderung
  Ausnahmeplan

•  Managementprodukte

1.  Nächste
  Phase
  planen

2.  Projektplan
  aktualisieren

3.  Business
  Case
  aktualisieren

4.  Über
  Phasenabschluss
  berichten

5.  Ausnahmeplan
  erstellen

•  Antrag
  auf
  Ausführung
  des
  nächsten

Phasen-­‐
  oder
  Ausnahmeplans

•  Managementprodukte

Input
   Output
  Ac;vi;es

26.06.13
  PRINCE2
  Edi;on
  2009
  32

Prozesse

Abschließen
  eines
  Projekts
  -­‐
  Closing
  a
  Project
  (CP)
  [229]

26.06.13
  PRINCE2
  Edi;on
  2009
  33

•  Verifizierung,
  ob
  die
  Projektprodukte

von
  den
  Benutzern
  abgenommen

wurden

•  Sicherstellung,
  dass
  nach
  Auflösung

des
  Projekts
  die
  Produkte
  durch
  das

Unternehmen
  übernommen
  werden

können

•  Vergleich
  der
  Leistung
  des
  Projekts
  mit

der
  Baseline

•  Bewertung
  des
  realisierten
  /

verbleibenden
  Nutzens

•  Sicherstellung,
  dass
  für
  alle
  offenen

Punkte
  und
  Risiken
  Empfehlungen
  für

Folgeak;onen
  vorliegen

Objec;ves

Dieser
  Prozess
  bestä;gt
  die
  Abnahme

des
  Projektendprodukts
  und
  bewertet
  ob

die
  in
  der
  ursprünglichen
  PID
  definierten

Ziele
  (oder
  auch
  genehmigte
  Änderungen

dieser
  Ziele)
  erreicht
  worden
  sind
  oder

mit
  dem
  Projekt
  keine
  weiteren

Ergebnisse
  erzielt
  werden
  können.

Projektabschluss

•  Ende
  des
  Projekts
  wird
  durch
  alle
  Projektbeteiligten
  bestä;gt

•  Iden;fizierung
  und
  Dokumenta;on
  aller
  nicht
  erreichten
  Ziele,
  so
  dass
  diese
  zu

einem
  späteren
  Zeitpunkt
  erneut
  angegangen
  werden
  können

•  Übergabe
  der
  Verantwortung
  /
  EigentümerschaF
  an
  den
  Kunden
  und
  Beendigung

der
  Aufgaben
  des
  Projektmanagemenoeams

•  Dokumenta;on
  von
  Empfehlungen
  für
  Folgeak;vitäten

Ø  Planmäßiger
  Abschluss
  ODER

Ø  Vorzei;ger
  Abschluss




Purpose
   Context

Prozesse

Abschließen
  eines
  Projekts
  -­‐
  Closing
  a
  Project
  (CP)
  [229]
Lenkungsausschuss
  (Project
  Board)

•  Freigabe
  Projektabschluss,

Nutzenrevisionsplan,

Projektabschlussbericht

•  Bestä;gung
  Business
  Case

•  Verteilung
  Erfahrungsbericht

Managementprodukte

•  Projektplan
  (Project
  Plan)


•  Nutzenrevisionsplan
  (Benefits
  Review
  Plan)

•  Erfahrungsbericht
  (Lessons
  Learned
  Report)

•  ProduktstatusauskunF
  (Product
  Status
  Account)

•  Projektabschlussbericht
  (End
  Project
  Report)

•  Qualitätsregister
  (Quality
  Log)

•  Register
  offener
  Punkte
  (Issue
  Register)

•  Risikoregister
  (Risk
  Log)

•  Konfigura;onsdatensatz
  (Configura;on
  Item
  Record)

•  Projekoagebuch
  (Daily
  Log)



Roles
  &
  Responsibili;es
   Notes

•  Vorzei;ger
  Abschluss
  oder
  sich

näherndes
  Projektende

•  Managementprodukte

1.  Planmäßigen
  Abschluss
  vorbereiten

2.  Vorzei;gen
  Abschluss
  vorbereiten

3.  Produkte
  übergeben

4.  Projekt
  bewerten

5.  Projektabschluss
  empfehlen

•  Empfehlung
  des
  Projektabschlusses

•  Empfehlungen
  für
  Nachfolgeak;onen

•  Managementprodukte

Input
   Output
  Ac;vi;es

26.06.13
  PRINCE2
  Edi;on
  2009
  34

Anpassung
  an
  die
  Projektumgebung
  (I)

•  PRINCE2
  ist
  eine
  generische
  Methode
  und
  kann
  in
  allen
  Projekten
  angewendet
  werden

•  Sinnvolle
  Anpassung
  an
  die
  jeweilige
  Projektumgebung,
  jedoch
  dürfen
  die
  Grundprinzipien
  nicht

angepasst
  werden,
  diese
  müssen
  immer
  angewendet
  werden

•  Abgrenzung
  zwischen
  Integra;on
  in
  Unternehmen
  und
  Anpassung
  der
  Methode

Ø  Integraon
  ist
  Aufgabe
  der
  Organisa;on
  bei
  Einführung
  von
  PRINCE2

Ø  Anpassung
  ist
  Aufgabe
  des
  Projektmanagemenoeams
  zur
  Abs;mmung
  der
  Methode
  auf
  den

Kontext
  eines
  konkreten
  Projekts

Integraon
   Anpassung

Prozessverantwortlichkeiten
   Themen

Berücksich;gung
  der
  Projektgröße
   Terminologie

Standards
  (Vorlagen,
  Defini;onen)
   Managementprodukte

Training
  und
  Entwicklung
   Rollenbeschreibungen

Einbindung
  in
  GeschäFsprozesse
   Prozesse

Werkzeuge
   Dokumenta;on
  -­‐>
  PID

Prozesssicherung

26.06.13
  PRINCE2
  Edi;on
  2009
  35

Extern
   Intern

Organisa;onsübergreifend
   Größenordnung

Externer
  Kunde/Lieferant
   Komplexität
  der
  Lösung

Unternehmensstandards
   Reife
  des
  Teams

Innerhalb
  eines
  Programms
   Projektart
  &
  Lebenszyklusmodell

Reife
  der
  Organisa;on

Terminologie

Geografie

Unternehmenskultur

Projektpriorität

Kernpunkte
   Einflussfaktoren
  für
  Anpassung

35

241
   242

241

Anpassung
  an
  die
  Projektumgebung
  (II)

Ø  Anpassen
  der
  Themen

Sämtliche
  Themen
  können
  in
  ihrem
  Umfang
  und
  in
  der
  Ausprägung
  der
  Anwendung
  angepasst
  werden.
  Dies
  geschieht
  durch
  gezielte

Defini;on
  in
  den
  jeweiligen
  Managementstrategien
  oder
  den
  Projektsteuerungsmioeln.

Ø  Anpassen
  der
  Terminologie

Begrifflichkeiten
  für
  Elemente,
  Prozesse,
  Ak;vitäten
  und
  Managementprodukte
  können
  angepasst
  werden,
  sofern
  diese
  in
  Funk;on
  und

Umfang
  entsprechend
  sind.

Ø  Anpassen
  der
  Produktbeschreibungen
  für
  die
  Managementprodukte

Anpassung
  der
  Inhalte
  von
  Managementprodukten
  zur
  Steigerung
  der
  Akzeptanz
  der
  Anwender
  und
  /
  oder
  Zusammenfassung
  bei
  kleineren

Projekten.

Ø  Anpassen
  der
  Rollenbeschreibungen

Wahrnehmung
  mehrerer
  Rollen
  durch
  eine
  Person
  bei
  kleineren
  Projekten.
  Minimum
  sind
  drei
  Personen:
  ein
  Kunde
  (Benutzervertreter
  &

AuFraggeber),
  ein
  Lieferantenvertreter
  und
  ein
  Projektmanager
  (übernimmt
  die
  Rolle
  des
  Teammanagers
  und
  der
  Projektunterstützung),

andernfalls
  Prüfung
  ob
  es
  sich
  um
  ein
  Projekt
  oder
  vielleicht
  nur
  um
  eine
  Aufgabe
  in
  der
  Linie
  handelt.

Ø  Anpassen
  der
  Prozesse

Entsprechend
  der
  Projektumgebung
  müssen
  auch
  die
  Prozesse
  angepasst
  werden,
  z.B.
  Zusammenfassung
  der
  Prozesse
  „Vorbereiten
  eines

Projektes“
  und
  „Ini;ieren
  eines
  Projektes“.

Ø  Anpassungen
  für
  besonders
  kleine
  Projekte

z.B.
  Projekte
  mit
  geringen
  Risiken,
  geringen
  Kosten,
  geringer
  Bedeutung
  und
  kaum
  Gefährdung
  der
  Organisa;on
  bei
  einem
  Fehlschlag

–  Mind.
  zwei
  Managementphasen,
  z.B.
  Ini;ierungsphase
  und
  Lieferphase

–  Projektmanager
  übernimmt
  die
  Rolle
  des
  Teammanagers
  und
  der
  Projektunterstützung

–  Lenkungsausschuss
  besteht
  aus
  zwei
  Personen
  und
  übernimmt
  die
  Rolle
  der
  Projektsicherung

–  Nutzung
  von
  4
  Managementprodukten:
  Projekoagebuch,
  Projektleitdokumenta;on,
  Projektstatusbericht
  und
  Projektabschlussbericht
26.06.13
  PRINCE2
  Edi;on
  2009
  36

26
  Managementprodukte
  [263]

Übersicht

Referenz
  (Baseline)
  –
  12

Ø  Definieren
  bes;mmte
  Aspekte
  des
  Projekts
  als

Ausgangsbasis
  und
  unterliegen
  nach
  der
  Freigabe
  der

Änderungssteuerung

•  Projektbeschreibung
  (Project
  Brief)

•  Projektendproduktbeschreibung
  (Project
  Product
  Descri

•  PROJEKTLEITDOKUMENTATION
  (PROJECT
  INITIATION
  DOCUMENT)*

•  Business
  Case
  (Business
  Case)

•  Risikomanagementstrategie
  (Risk
  Management
  Strategy

•  Konfigura;onsmanagementstrategie
  (Configura;on
  Man

•  Qualitätsmanagementstrategie
  (Quality
  Management
  St

•  Kommunika;onsmanagementstrategie
  (Communica;on


•  Plan
  /
  Projekt-­‐,
  Phasen-­‐,
  Team-­‐,
  Ausnahmeplan
  (Excep;

•  Produktbeschreibung
  (Product
  Descrip;on)

•  Arbeitspaket
  (Work
  Package)

•  Nutzenrevisionsplan
  (Benefits
  Review
  Plan)

Aufzeichnungen
  (Records)
  -­‐
  6

Ø  Sind
  dynamische
  Managementprodukte,
  die

Informa;onen
  über
  den
  Projekmortschrio
  enthalten

•  Erfahrungsprotokoll
  (Lessons
  Log)

•  Konfigura;onsdatensatz
  (Configura;on
  Item
  Record)

•  Projekoagebuch
  (Daily
  Log)

•  Qualitätsregister
  (Quality
  Log)

•  Register
  offener
  Punkte
  (Issue
  Register)

•  Risikoregister
  (Risk
  Log)

Berichte
  (Reports)
  -­‐
  8

Ø  Sind
  Managementprodukte,
  die
  eine
  Momentaufnahme

des
  Status
  bes;mmter
  Aspekte
  des
  Projekts
  liefern

•  Ausnahmebericht
  (Excep;on
  Report)

•  Erfahrungsbericht
  (Lessons
  Report)

•  Offener-­‐Punkt-­‐Bericht
  (Issue
  Report)

•  Phasenabschlussbericht
  (End
  Stage
  Report)

•  ProduktstatusauskunF
  (Product
  Status
  Account)

•  Projektabschlussbericht
  (End
  Project
  Report)

•  Projektstatusbericht
  (Highlight
  Report)

•  Teamstatusbericht
  (Checkpoint
  Report)

26.06.13
  PRINCE2
  Edi;on
  2009
  37

*
  Weitere
  Inhalte
  des
  PID:

-  Projektdefini;on

-  Projektlösungsansatz

-  Struktur
  des
  Projektmanagemenoeams

-  Rollenbeschreibungen

-  Projektsteuerungsmioel

-  PRINCE2-­‐Anpassung

26
  Managementprodukte
  [263]

Baseline

Projektbeschreibung
  (Project
  Brief):
  stellt
  eine
  gute
  und
  solide

Ausgangsbasis
  für
  die
  Ini;ierung
  des
  Projekts
  bereit



Projektendproduktbeschreibung
  (Project
  Product

Descripon):
  Sonderform
  der
  Produktbeschreibung
  in
  der

definiert
  ist,
  was
  das
  Projekt
  letztendlich
  liefern
  muss



Projektleitdokumentaon
  (Project
  Iniaon
  Document):

Defini;on
  des
  Projekts,
  d.h.
  Lieferung
  der
  Grundlagen
  für
  die

Steuerung
  des
  Projekts
  und
  die
  Beurteilung
  der
  insgesamt

erzielten
  Erfolge.
  Gibt
  die
  Richtung
  und
  den
  Umfang
  des

Projekts
  vor
  und
  Bildet
  zusammen
  mit
  dem
  Phasenplan
  den

„Vertrag“
  zwischen
  Projektmanager
  und
  Lenkungsausschuss.



Business
  Case
  (Business
  Case):
  Dokumenta;on
  der

Rechmer;gung
  für
  ein
  Produkt,
  basierend
  auf
  den
  geschätzten

Kosten
  im
  Vergleich
  zu
  dem
  erwarteten
  Nutzen
  und
  den

dagegenstehenden
  Risiken



Risikomanagementstrategie
  (Risk
  Management
  Strategy):

beschreibt
  die
  zu
  verwendenden
  Risikomanagemenoechniken

und
  –standards
  und
  legt
  Zuständigkeiten
  fest



Konfiguraonsmanagementstrategie
  (Configuraon

Management
  Strategy):
  legt
  fest,
  wie
  und
  von
  wem
  die

Produkte
  eines
  Projekts
  kontrolliert
  und
  geschützt
  werden



Qualitätsmanagementstrategie
  (Quality
  Management

Strategy):
  definiert
  die
  zu
  verwendenden
  Qualitätstechniken

und
  –standards
  und
  legt
  Zuständigkeiten
  fest



Kommunikaonsmanagementstrategie
  (Communicaon

Management
  Strategy):
  beschreibt
  die
  Kommunika;onswege

und
  die
  Häufigkeit
  der
  Kommunika;on
  mit
  den
  Parteien

innerhalb
  und
  außerhalb
  des
  Projekts.
  Ermöglicht
  Einbindung

von
  Stakeholdern
  in
  den
  Kommunika;onsfluss.



Plan
  /
  Projekt-­‐,
  Phasen-­‐,
  Team-­‐,
  Ausnahmeplan
  (Project,

Stage,
  Team,
  Excepon
  Plan):
  ein
  Plan
  beschreibt
  wie
  und

wann
  die
  Ziele
  eines
  Projekts
  realisiert
  werden
  sollen,
  indem

die
  wich;gsten
  dem
  Umfang
  des
  Plans
  entsprechenden

Produkte,
  Ak;vitäten
  und
  Ressourcen
  aufgezeigt
  werden



Produktbeschreibung
  (Product
  Descripon):
  Beschreibung
  des

Produkts
  in
  Bezug
  auf
  Art,
  Zweck,
  Funk;on
  und
  Umfang



Arbeitspaket
  (Work
  Package):
  Summe
  der
  Informa;onen
  zu

einem
  oder
  mehreren
  Produkten,
  damit
  die
  Verantwortung
  für

die
  Lieferung
  übergeben
  werden
  kann



Nutzenrevisionsplan
  (Benefits
  Review
  Plan):
  zeigt
  wie
  und

wann
  festgestellt
  werden
  kann,
  ob
  ein
  Projekt
  den
  vom

Benutzervertreter
  erwarteten
  Nutzen
  erzielt
  hat





26.06.13
  PRINCE2
  Edi;on
  2009
  38

26
  Managementprodukte
  [263]

Aufzeichnungen
  /
  Berichte

Erfahrungsprotokoll
  (Lessons
  Log):
  sammelt
  gute
  und
  schlechte

Erfahrungen,
  die
  für
  dieses
  oder
  zukünFige
  Projekt(e)
  von
  Nutzen

sein
  können




Konfiguraonsdatensatz
  (Configuraon
  Item
  Record):

Bereitstellung
  von
  Datensätzen,
  in
  denen
  Status,
  Version
  und

Variante
  der
  einzelnen
  Konfigura;onselemente
  sowie
  die

Beziehungen
  zwischen
  diesen
  beschrieben
  sind



Projekfagebuch
  (Daily
  Log):
  dient
  der
  Aufzeichnung
  von
  formlos

gehandhabten
  offenen
  Punkten,
  erforderlichen
  Maßnahmen
  oder

wich;gen
  Ereignissen,
  die
  in
  keinem
  anderen
  Register
  /
  Protokoll

erfasst
  werden



Qualitätsregister
  (Quality
  Log):
  Zusammenfassung
  aller
  geplanten
  /

durchgeführten
  Qualitätsmanagementak;vitäten
  und

Informa;onen
  für
  Phasenabschlussberichte
  und
  den

Projektabschlussbericht



Register
  offener
  Punkte
  (Issue
  Register):
  Erfassung
  und
  Pflege
  aller

formell
  zu
  bearbeitenden
  offenen
  Punkte



Risikoregister
  (Risk
  Log):
  Erfassung
  und
  Pflege
  aller
  Risiken
  /

Chancen
  mit
  Angabe
  des
  Status
  und
  der
  bisherigen
  Entwicklung

Ausnahmebericht
  (Excepon
  Report):
  Erstellung,
  wenn
  ein
  Phasen-­‐

oder
  Projektplan
  voraussichtlich
  die
  Toleranzgrenzen
  überschreitet



Erfahrungsbericht
  (Lessons
  Report):
  Weitergabe
  von
  Erfahrungen,

die
  auch
  anderen
  Projekten
  zugute
  kommen
  können



Offener-­‐Punkt-­‐Bericht
  (Issue
  Report):
  umfasst
  die
  Beschreibung,

Auswirkungsanalyse
  und
  Empfehlungen
  zur
  Behandlung
  eines

Änderungsantrags,
  einer
  Spezifika;onsabweichung
  oder
  eines

Problems
  /
  Anliegens



Phasenabschlussbericht
  (End
  Stage
  Report):
  liefert
  eine

Zusammenfassung
  der
  bis
  zu
  dem
  betreffenden
  Zeitpunkt
  erzielten

Fortschrioe,
  einen
  Überblick
  über
  den
  Projektstatus
  und
  eine

ausreichende
  Informa;onsgrundlage
  für
  den
  LA,
  damit
  dieser
  über

die
  nächsten
  Projektschrioe
  entscheiden
  kann



Produktstatusauskun[
  (Product
  Status
  Account):
  informiert

innerhalb
  bes;mmter
  Parameter
  über
  den
  Status
  von
  Produkten



Projektabschlussbericht
  (End
  Project
  Report):
  Vergleich
  und

Dokumenta;on
  der
  effek;v
  erzielten
  Ergebnisse
  mit
  den
  Vorgaben

in
  der
  zu
  Anfang
  des
  Projekts
  freigegebenen
  Version
  der
  PID



Projektstatusbericht
  (Highlight
  Report):
  informiert
  den
  LA
  /
  die

Steakholder
  in
  den
  vom
  LA
  gewünschten
  Intervallen
  über
  den
  Stand

des
  Projekts
  und
  die
  erzielten
  Fortschrioe



Teamstatusbericht
  (Checkpoint
  Report):
  wird
  in
  bes;mmten,
  im

Arbeitspaket
  festgelegten
  Abständen
  erstellt,
  um
  über
  den
  Status

des
  Arbeitspakets
  zu
  berichten

26.06.13
  PRINCE2
  Edi;on
  2009
  39

Vielen
  Dank
  T:
  +49
  (0)
  341
  3502606

F:
  +49
  (0)
  341
  3502630

M:
  +49
  (0)
  170
  3277551

info@itbc2.de

www.itbc2.de


PRINCE2 Edition 2009

  • 1.
  • 2.
    Trademarks   Die  in  diesem  Dokument  verwendeten  Markennamen  und  Produktbezeichnungen  unterliegen  im  Allgemeinen   den  gesetzlichen  Bes;mmungen,  insbesondere  dem  warenzeichen-­‐,  marken-­‐  oder  patentrechtlichen  Schutz.   Alle  Inhalte  basieren  auf  der  offiziellen  deutschen  Übersetzung  der  fünFen  englischen  Ausgabe  2009   „Erfolgreiche  Projekte  managen  mit  PRINCE2“  des  Office  of  Government  Commerce  (OGC)  und  werden   sinngemäß  oder  als  Zitat  wiedergegeben  (Seitenverweise  in  eckigen  Klammern  oder  farbigen  Rahmen).   Es  wir  keine  Gewähr  für  die  Rich;gkeit  der  Inhalte  übernommen.   26.06.13  PRINCE2  Edi;on  2009  2
  • 3.
    Einführung  (I)   Projekt  [3]   Ein  Projekt  ist  eine  für  einen  befristeten  Zeitraum  geschaffene   Organisa;on,  die  mit  dem  Zweck  eingerichtet  wurde,  ein  oder   mehrere  Produkte  in  Übereins;mmung  mit  einem   vereinbarten  Business  Case  zu  liefern.     Programm  [244]   Ein  Programm  ist  eine  für  einen  befristeten  Zeitraum   geschaffene  Organisa;on  zur  Koordina;on,  Lenkung  und   Kontrolle  mehrerer  zusammengehöriger  Projekte,  die  die   strategischen  Ziele  des  Unternehmens  unterstützen.     PorEolio   Alle  von  einer  Organisa;on  durchgeführten  Programme  und   Projekte.     Merkmale  eines  Projekts  [4]   •  Veränderung   •  Befristet  (eindeu;ger  Start,  eindeu;ges  Ende)   •  Bereichsübergreifend   •  Einzigar;g   •  Unsicherheit   6  Dimensionen  (Variablen)  eines  Projekts  [5]   •  Kosten   •  Zeit   •  Qualität   •  Umfang   •  Risiken   •  Nutzen     Projektmanagement  [4]   ...  ist  die  Planung,  Delegierung,  Überwachung  und  Steuerung   aller  Aspekte  eines  Projekts.  Dazu  gehören  die  Mo;va;on  der   Beteiligten  und  die  Projektziele  innerhalb  der  erwarteten   Dimensionen  (6)  eines  Projekts  zu  erreichen.     26.06.13  PRINCE2  Edi;on  2009  3
  • 4.
    Einführung  (II)   Nutzen  von  PRINCE2  [8]   •  Bewährte  Best  Prac;ces  und  Governance   •  Bei  jeder  Art  von  Projekt  einsetzbar   •  Weithin  anerkannt  und  verstanden,  einheitliche   Terminologie   •  Klare  Rollen  und  Verantwortlichkeiten   •  Produktorien;ert   •  Auf  die  jeweilige  Managementebene  abges;mmte  Pläne   •  „Steuern  nach  dem  Ausnahmeprinzip“  (Management  by   Excep;on)  erhöht  Effizienz  und  WirtschaFlichkeit     •  Im  Fokus  steht  die  Erreichung  der  Ziele  des  Business   Case   •  Umfassende  und  ra;onelle  Berichtsstruktur   •  Gewährleistet,  das  alle  Stakeholder  bei  der  Planung  und   Entscheidungsfindung  angemessen  vertreten  sind   •  Fördert  den  Erfahrungsaustausch  und  kon;nuierliche   Verbesserung  in  Organisa;onen   •  Verstärkt  die  Kon;nuität  in  der  Projektarbeit  und   Wiederverwendbarkeit  der  Bestände  eines  Projekts   •  Wertvolles  Diagnosewerkzeug     •  Weltweite  Verbreitung  und  Verfügbarkeit  von   Spezialisten   Kunden-­‐/Lieferanten  Beziehung  [35]   •  Der  Kunde  spezifiziert  das  angestrebte  Ergebnis  und   trägt  die  Kosten  des  Projekts   •  Der  Lieferant  stellt  die  benö;gten  personellen   Ressourcen  und  das  Können  (Kenntnisse)  zur  Erbringung   der  Lösung  bereit   •  Die  Beziehung  ist  geprägt  durch  unterschiedliche   Gründe  für  die  Durchführung  des  Projekts,   Managementsysteme,  Governance-­‐Strukturen  und   Unternehmenskulturen  -­‐>  Auswirkung  auf  Themen,   Prozesse  &  Managementprodukte  [-­‐>  251]   26.06.13  PRINCE2  Edi;on  2009  4
  • 5.
    4  Elemente  der  Methode  [6]   •  7  Prinzipien   •  7  Themen  (-­‐>  Verfahren)   •  7  Prozesse  (-­‐>  Ablauf)   •  Anpassung  an  die  Projektumgebung   26.06.13  PRINCE2  Edi;on  2009  5
  • 6.
    7  Prinzipien  [11]   Ø  Fortlaufende  geschä[liche  RechEergung  (Connued  Business  Jusficaon)   Das  Projekt  muss  einen  berech;gten  Grund  für  seinen  Start  haben  und  es  muss  fortwährend  gewährleistet  sein,  dass  (die   Gül;gkeit  der  Rechmer;gung)  der  Nutzen  beibehalten  wird  sowie  dokumen;ert  (Business  Case)  und  genehmigt  ist.   Ø  Lernen  aus  Erfahrungen  (Learn  from  Experience)   Erfahrungen  aus  anderen  Projekten  oder  anderen  Quellen  werden  gezielt  mit  aufgenommen  und  die  gesammelten   Erfahrungen  im  laufenden  Projekt  festgehalten.   Ø  Definierte  Rollen  und  Verantwortlichkeiten  (Defined  Roles  and  Responsibilies)   In  einem  Projekt  benö;gt  es  definierte  Rollen  und  Verantwortlichkeiten  innerhalb  einer  Organisa;onsstruktur,  in  der  die   Interessen  des  Unternehmens,  der  Benutzer  und  der  Lieferanten  vertreten  sind.   Ø  Steuern  über  Managementphasen  (Manage  by  Stage)   Die  Planung,  Überwachung  und  Steuerung  ist  nach  Phasen  gegliedert.   Ø  Steuern  nach  dem  Ausnahmeprinzip  (Manage  by  Excepon)   Toleranzen  (je  Projektdimension)  regeln  die  Handlungsvollmachten  jeder  Managementebene  des   Projektmanagemenoeams.   Ø  Produktorienerung  (Focus  on  Products)   Das  Projekt  konzentriert  sich  auf  die  Festlegung  und  Lieferung  von  Produkten,  insbesondere  auf  deren  Qualitätskriterien.   Ø  Anpassen  an  die  Projektumgebung  (Tailor  to  Suit  the  Project  Environment)   PRINCE2  wird    auf  die  Größe  (Umfang),  Umgebung,  Komplexität,  Bedeutung,  Fähigkeit  und  Risiken  eines  Projekts   angepasst.   26.06.13  PRINCE2  Edi;on  2009  6
  • 7.
    7  Themen  [19]   26.06.13  PRINCE2  Edi;on  2009  7   Business  Case   Business  Case   Dokumen;ert,  wie  und  wo  die  geschäFliche  Rechmer;gung  des  Projekts  erarbeitet,  überprüF  und  angepasst   wird.  Außerdem  klärt  es  die  Zuständigkeiten  für  die  geschäFliche  Rechmer;gung.  -­‐>  Sicherstellung,  dass  das   Projekt  während  der  gesamten  Laufzeit  auf  die  Ziele  der  Organisa;on  ausgerichtet  bleibt.   Organisaon   Organiza;on   Definiert  Rollen  und  Verantwortlichkeiten  des  Projektmanagemenoeams,  klärt  Delega;onswege  und  beschreibt   wer  in  einem  Projekt  was  zu  tun  hat.  Außerdem  iden;fiziert  das  Thema  die  Notwendigkeit  einer   Kommunika;onsmanagementstrategie  und  wann  und  wie  diese  erarbeitet  wird.   Qualität   Quality   Umfasst  die  Erläuterung  der  Elemente  einer  Qualitätsmanagementstrategie  und  beschreibt  wie,  in  welchen   Prozessen  und  in  welchem  Detaillierungsgrad  und  auf  welcher  Ebene  (Projekt,  Produkt,  Teilprodukt)  Qualität   definiert  und  überprüF  wird  -­‐>  Produktbeschreibung.   Pläne   Plans   Beschreibt,  welche  Pläne  in  einem  Projekt  vorhanden  sein  können  und  müssen,  wie  und  durch  wen  diese   erarbeitet  werden  und  welche  Elemente  sie  umfassen.   Risiken   Risk   Umfasst  die  Erläuterung  der  Elemente  einer  Risikomanagementstrategie  und  der  Verfahren  zur  Analyse  von   Risiken,  Planung  der  Gegenmaßnahmen  und  der  laufenden  Überprüfung  des  Risikostatus.  Es  regelt  die   Zuständigkeiten  für  die  Strategie  und  die  Umsetzung  der  Maßnahmen.   Änderung   Change   Beschreibt,  wie  offene  Punkte  (Änderungsanträge,  Spezifika;onsabweichungen,  Probleme/Anliegen),  die   mögliche  Auswirkungen  auf  ein  Projekt  haben  können,  bewertet  und  behandelt  werden  und  die  Erarbeitung   einer  Konfigura;onsmanagementstrategie  zur  sicheren  Dokumenta;on  und  Ablage  der  Lieferergebnisse.   Fortschrif   Progress   Umfasst  die  Mechanismen  für  die  Beobachtung  und  den  Vergleich  der  tatsächlich  erbrachten  Leistungen  mit  den   Planzielen,  die  Erstellung  einer  Prognose  für  die  Projektziele  und  die  Kontrolle  und  Steuerung  inakzeptabler   Abweichungen.   Ø  Aspekte  des  Projektmanagements,  die  kon;nuierlich  behandelt  werden  müssen   Ø  Spiegeln  den  chronologischen  Ablauf  eines  Projekts  wider  -­‐>  Verfahren
  • 8.
    Themen   Business  Case  [23]   26.06.13  PRINCE2  Edi;on  2009  8   Roles  &  Responsibili;es   Errichtung  geeigneter  Mechanismen  für   die  Beurteilung,  ob  ein  Projekt   wünschenswert,  lohnend  und   realisierbar  ist  (bleibt),  um  auf  dieser   Grundlage  über  die  (weitere)  Inves;;on   entscheiden  zu  können.   Wünschenswert,  lohnend,  realisierbar  [23]   WÜNSCHENSWERT:  ausgewogenes  Verhältnis  zwischen  Kosten  /  Nutzen  /  Risiken   LOHNEND:  die  Produkte  bieten  den  erwarteten  Nutzen   REALISIERBAR:  die  angestrebten  Produkte  können  geliefert  werden     Output,  Ergebnis,  Nutzen  [24]   OUTPUT:  Spezialistenprodukte  eines  Projekts  (materiell  oder  immateriell)   ERGEBNIS:  die  aus  der  Anwendung  des  Outputs  resul;erende  Veränderung   NUTZEN:  messbare  Verbesserung,  die  aus  einem  Ergebnis  resul;ert     Neg.  Nebeneffekt  [29]   Nega;ves  Ergebnis;  tatsächliche  Konsequenzen  einer  Ak;vität     Inhalte  Business  Case  [267]   •  Zusammenfassung   •  Gründe   •  Op;onen  (Null  Op;on  /  do  nothing,  Min  Op;on,  Min+  Op;on)   •  Erwarteter  Nutzen   •  Erwartete  nega;ve  Nebeneffekte   •  Zeit   •  Kosten   •  Inves;;onsrechnung   •  Hauptrisiken   Ø  Entwurf  in  SU  (Bestandteil  der  Projektbeschreibung),  Detailierung  in  IP  und  Aktualisierung   in  allen  weiteren  Phasen     Managementprodukte   Nutzenrevisionsplan  (Benefits  Review  Plan)  [-­‐>  275]   Purpose   Notes
  • 9.
    Themen   Organisaon  [35]   26.06.13  PRINCE2  Edi;on  2009  9   Lenkungsausschuss  (Project  Board)   Erfolg  des  Projekts     Projektleiter  (Project  Manager)   TagesgeschäF  des  Projekts     Projektsicherung  (Project  Assurance)   Überwachung  der  Leistung  des  Projekts  und   der  Produkte  unabhängig  vom  PL/TL     Änderungsausschuss  (Change  Authority)   Prüfung  und  Genehmigung  von   Änderungsanträgen     Teamleiter  (Team  Manager)   Lieferung  der  Produkte  des  Projekts     Projektunterstützung  (Project  Support)   Administra;v,  beratend,  planend,  etc.   Roles  &  Responsibili;es   Defini;on  und  Festlegung  der   Organisa;onsstruktur  des  Projekts  und   die  Zuordnung  der  Zuständigkeiten  und   Verantwortlichkeiten.   Stakeholder  [47]   Personen  oder  Gruppen,  die  am  Ergebnis  des  Projekts  interessiert  sind  oder  Einfluss   darauf  nehmen     Interessenvertreter  (Stakeholder)  eines  Projekts  [36]   •  Unternehmen  (Company),  Sicherstellung,  dass  die  Zielsetzung  des  Projekts  Sinn   macht  und  sich  die  Inves;;on  rechnet   •  Benutzer  (User),  Festlegung  der  Anforderung  zur  Realisierung  eines  Produkts   •  Lieferant  (Supplier),  Durchführung  des  Projekts  nach  den  Wünschen  des  Kunden     Managementprodukte   Kommunika;onsmanagementstrategie  (Communica;on  Management  Strategy)  [48,  -­‐ >  271]   •  Gibt  die  Art  und  Weise  und  Häufigkeit  der  Kommunika;on  mit  den  internen  und   externen  Parteien  eines  Projekts  vor.   •  Im  Rahmen  des  Programmmanagements  Defini;on  der  Informa;onen  für  das   Programm  und  wie  diese  verbreitet  werden     Purpose   Notes   38
  • 10.
    Kunde  (Client)   Projektmanagemenoeam   Themen   Organisaon  [38]  –  4  Managementebenen   26.06.13  PRINCE2  Edi;on  2009  10   Unternehmens-­‐  /  Programmmanagement   Benutzer  (User)   AuFraggeber  –  Vorsitzender  des  LA  (Execu;ve)   Benutzervertreter  (Senior  User)   Lieferant  (Supplier)   KundenvertriebsbeauFragter  (Customer  Account  Manager)   Lieferantenvertreter  (Senior  Supplier)   Entwicklungsabteilung  (Supplier  Skill  Management)   Lenkungsausschuss  (Project  Board)   AuFraggeber  –  Vorsitzender  des  LA  (Execu;ve)   Benutzervertreter  (Senior  User)   Lieferantenvertreter  (Senior  Supplier)   Projektleiter  (Project  Manager)   Teamleiter  (Team  Manager)   Lenken   Managen   Liefern   Änderungsausschuss   (Change  Authority)   Projektunterstützung   (Project  Support)   Projektsicherung   (Project  Assurance)
  • 11.
    Themen   Qualität  [53]   26.06.13  PRINCE2  Edi;on  2009  11   Unternehmens-­‐  /   Programmorganisaon   Qualitätssicherung  (projekt-­‐extern)     Lenkungsausschuss  (Project  Board)   Projektsicherung  (projekt-­‐intern)     Rollen  des  Prüfungsteams  [62]   VORSITZENDER:  Moderator   PRÜFER:  Durchführender   PRODUKTPRÄSENTATOR  /  ERSTELLER:   Vertreter  aus  dem  betreffenden  Bereich   PRÜFUNGSADMINISTRATOR:  Protokollierung   Roles  &  Responsibili;es   Defini;on  und  Umsetzung  der  Mioel,  mit   denen  das  Projekt  Produkte  für  einen   bes;mmten  Zweck  erstellt  und  ihre   Eignung  für  diesen  Zweck  überprüF.   Qualitätsplanung  [54]   Defini;on  der  vom  Projekt  geforderten  Produkte  sowie  der  jeweiligen  Qualitätskriterien  (inkl.   Toleranzen),  die  Qualitätsprüfmethoden  und  die  Qualitätsverantwortlichkeiten  (inkl.  Know-­‐how  des   Erstellers  und  Prüfers)  -­‐>  vgl.  Qualitätskontrollpfad  [56,  Abb.  6.1]     Qualitätssteuerung  [61]   Implemen;erung,  Überwachung  und  Dokumenta;on  der  Qualitätsprüfmethoden  und   Verantwortlichkeiten,  die  in  der  Qualitätsmanagementstrategie  und  den  Produktbeschreibungen  bzw.   Arbeitspaketen  vereinbart  wurden.     Qualitätssicherung  [54]   Gibt  der  Unternehmens-­‐/Programmorganisa;on  die  Sicherheit,  dass  das  Projekt  angemessen  und   ordnungsgemäß  durchgeführt  wird  und  die  Standards  und  Richtlinien  des  Unternehmens-­‐/ Programmmanagements  einhält.     Projektsicherung  [55]   Gibt  den  Stakeholdern  des  Projekts  die  Sicherheit,  dass  das  Projekt  angemessen  und  ordnungsgemäß   durchgeführt  wird.     Ziele  der  Qualitätsprüfungstechnik  [62]  -­‐>  Prozess  MP   •  Überprüfung  eines  Produkts  auf  Einhaltung  vordefinierter  Qualitätskriterien   •  Schaffung  einer  breiten  Akzeptanz   •  Bestä;gung  der  Fer;gstellung  und  AbnahmebereitschaF  des  Produkts   •  Einfrieren  des  Produkts  für  die  Zwecke  der  Änderungssteuerung     Kundenqualitätserwartungen  vs.  Projektabnahmekriterien  [57]   Aus  allgemein  formulierten  Kundenqualitätserwartungen  werden  detaillierte  Abnahmekriterien   entwickelt,  d.h.  eine  priorisierte  Liste  messbarer  Defini;onen  der  Aoribute,  die  die  Produktgruppe   aufweisen  muss  -­‐>  Entwicklung  Produktbeschreibungen.     Managementprodukte   Projektbeschreibung  (Project  Brief)  [-­‐>285]   Projektendproduktbeschreibung  (Project  Product  Descrip;on)  [-­‐>  282]   Produktbeschreibung  (Product  Descrip;on)  [-­‐>  280]   Qualitätsregister  (Quality  Log)  [-­‐>  291]   Qualitätsmanagementstrategie  (Quality  Management  Strategy)  [-­‐>  290]   Purpose   Notes   54
  • 12.
    Themen   Pläne  [71]   26.06.13  PRINCE2  Edi;on  2009  12   Roles  &  Responsibili;es   Defini;on  wie  die  Produkte  geliefert   werden,  was,  wo  und  wie,  von  wem  und   voraussichtlich  wann  und  mit  welchen   Kosten  erreicht  werden  soll.   Planungsebenen  [72]   (1)  Plan  erstellen   •  PROJEKTPLAN:  (2)  Produkte  definieren  und  analysieren*,  (3)  Ak;vitäten  &   Abhängigkeiten  iden;fizieren,  (4)  Schätzungen  durchführen  (Ressourcen  und   Aufwand  für  Ak;vitäten),  (5)  Zeitplan  aufstellen,  (6)  Risiken  analysieren,  (7)  Plan   dokumen;eren   •  PHASENPLÄNE:  Ebene  Managementphase,  jedoch  detaillierter  als  Projektplan   •  TEAMPLÄNE:  Ebene  Arbeitspaket,  jedoch  detaillierter  als  Phasenplan   •  AUSNAHMEPLÄNE:  Maßnahmen  als  Folge  einer  Toleranzabweichung     Aufgaben  der  produktbasierten  Planung  [73]   •  (2.1)  Projektendproduktbeschreibung  (Project  Product  Descrip;on)  [-­‐>  282]   •  (2.2)  Produktstrukturplan;  Produktzerlegung  bis  zur  gewünschten   Detaillierungs;efe   •  (2.3)  Produktbeschreibung  (Product  Descrip;on)  [-­‐>  280]   •  (2.4)  Produkmlussdiagramm;  Reihenfolge  und  Abhängigkeiten  der  Produkte   Darstellung   •  Interne  Produkte  =  Rechtecke   •  Externe  Produkte  =  Kreise  /  Ellipsen     Purpose   Notes
  • 13.
    Themen   Risiken  (I)  [89]   26.06.13  PRINCE2  Edi;on  2009  13   Projektunterstützung  (Project  Support)   Risikoregister     Risikoeigentümer  (Risk  Owner)   verantwortlich  für  das  Management,  die   Überwachung  und  die  Kontrolle  eines   bes;mmten  Risikos   Risikobearbeiter  (Risk  Aconee)   verantwortlich  für  die  Ergreifung  einer  /   mehrerer  Maßnahmen  zur  Behandlung   eines  bes;mmten  Risikos   Roles  &  Responsibili;es   Unsicherheiten  iden;fizieren,  bewerten   und  steuern,  um  dadurch  die   Erfolgschancen  des  Projekts  zu  erhöhen.   Risiko  [89]   Ereignis(se),  deren  Eintreten  ungewiss  ist,  aber  deren  Eintreten  Auswirkungen  auf  die   Erreichung  der  Projektziele  haben  wird.   •  BEDROHUNG:  unsicheres  Ereignis,  das  nega;ve  Auswirkungen  haben  könnte   •  CHANCE:  unsicheres  Ereignis,  das  posi;ve  Auswirkungen  haben  könnte     Risikobereitscha[  vs.  Risikotoleranzen  [91]   •  RISIKOBEREITSCHAFT:  BereitschaF  einer  Organisa;on  Risiken  einzugehen   •  RISIKOTOLERANZEN:  Grenzwerte  der  Risikobelastung,  welche  als  akzeptabel  eingestuF   werden  und  die  bei  Überschreitung  die  Erstellung  des  Ausnahmeberichts  auslösen     Risikomanagementprozess  [92]   •  IDENTIFIZIEREN:  (KONTEXT)  Beschaffung  von  Informa;onen  über  das  Projekt,  um  die   gefährdeten  Ziele  des  Projekts  zu  verstehen  und  die  Risikomanagementstrategie  aufstellen   zu  können;  (RISIKEN)  Erkennung  von  Bedrohungen  und  Chancen,  die  Auswirkungen  auf  die   Projektziele  haben  können   •  BEWERTEN:  (EINSCHÄTZEN)  Eintrioswahrscheinlichkeit,  Auswirkung  und  Eintriosnähe   iden;fizierter  Bedrohungen  und  Chancen;  (BEURTEILEN)  genereller  Schweregrad  der  das   Projekt  gefährdenden  Risiken   •  PLANEN:  Ergreifung  geeigneter  Maßnahmen  zur  Behandlung  der  iden;fizierten   Bedrohungen  und  Chancen,  um  im  Idealfall  Bedrohungen  zu  besei;gen  oder  zu  verringern   und  Chancen  zu  maximieren  -­‐>  Kategorien  der  Risikobehandlung  [98]   •  IMPLEMENTIEREN:  Gewährleistung,  dass  geplante  Maßnahmen  zur  Behandlung  von  Risiken   durchgeführt  werden,  ihre  Effek;vität  kontrolliert  wird  und  Korrekturmaßnahmen   ergriffen  werden,  wenn  die  Behandlung  nicht  den  gewünschten  Erfolg  zeigt;  eindeu;ge   Zuordnung  von  Rollen  &  Verantwortlichkeiten  -­‐>  Risikoeigentümer,  -­‐bearbeiter   •  KOMMUNIZIEREN:  Sicherstellung,  dass  Informa;onen  über  die  Bedrohungen  und  Chancen   des  Projekts  sowohl  innerhalb  des  Projekts  als  auch  extern  an  die  Steakholder   weitergegeben  werden   Purpose   Notes
  • 14.
    Kategorien  der  Risikobehandlung  [98]                           Risikobudget  [101]   Eine  im  Projektbudget  für  die  Finanzierung  bes;mmter   Maßnahmen  zur  Behandlung  der  Bedrohungen  und  Chancen   des  Projekts  reservierte  Summe.  Das  Risikobudget  sollte  so   bemessen  werden,  dass  die  bekannten  Risiken  abgedeckt  und   Reserven  für  unbekannte  Risiken  vorhanden  sind.     Managementprodukte   Risikomanagementstrategie  (Risk  Managements  Strategy)  [-­‐>   293]   Risikoregister  (Risk  Log)  [-­‐>  295]     Risikobeschreibung  [94]   URSACHE:  Risikoquelle,  Risikotreiber,  d.h.  poten;elle  Auslöser   EREIGNIS:  Erläuterung  der  Unsicherheit  bezogen  auf  die     Bedrohung  /  Chance   AUSWIRKUNG:  Konsequenzen,  die  sich  für  die  Ziele  des  Projekts   ergeben  würden,  wenn  dieses  Risiko  eintreten  würde     Risikowahrscheinlichkeit,  -­‐auswirkungen  und  –umgebung  [96]   Darstellung  in  einem  grafischen  Risikoprofil  zeigt  die  Situa;on   zu  einem  bes;mmten  Zeitpunkt   -­‐>  Momentaufnahme  der  Risikoumgebung     Inhärente  und  sekundäre  Risiken  sowie  Restrisiko  [97]   INHÄRENTE  RISIKEN:  innewohnendes  Risiko   SEKUNDÄRE  RISIKEN:  Risiken,  die  erst  nach  Behandlung  des   primären  /  eigentlichen  Risikos  auFreten  können   RESTRISIKO:  verbleibendes  Risiko  nach  der  Durchführung  von   Maßnahmen  zur  Behandlung  des  Risikos       Themen   Risiken  (II)  [89]   26.06.13  PRINCE2  Edi;on  2009  14   Notes   Bedrohungen   Chancen   Vermeiden   Ergreifen   Reduzieren   (Wahrscheinlichkeit  und/oder  Auswirkung)   Steigern   Eventualplan   (reduziert  nur  Auswirkung)   Übertragen   (reduziert  nur  Auswirkung)   Teilen   Teilen   Akzep;eren   Ablehnen
  • 15.
    Themen   Änderungen  (I)  [105]   26.06.13  PRINCE2  Edi;on  2009  15   Roles  &  Responsibili;es   Iden;fika;on,  Bewertung  und  Steuerung   potenzieller  und  genehmigter   Änderungen  der  Baseline.   Offener  Punkt  [106]   Ungeplantes  Ereignis  das  eingetreten  ist  und  behandelt  werden  muss     Arten  offener  Punkte  [106]   ÄNDERUNGSANTRAG:  Vorschlag  zur  Änderung  einer  Baseline   SPEZIFIKATIONSABWEICHUNG:  zu  erfüllende  Anforderung,  die  derzeit  nicht  gegeben  ist   (Beachte:  Konzession  =  genehmigte  Spezifika;onsabweichung)   PROBLEM/ANLIEGEN:  sons;ge  Punkte,  dessen  Lösung  /  Eskala;on  Aufgabe  des  PM  sind     Änderungsbudget  [108]   Summe,  auf  die  sich  Kunde  und  Lieferant  zur  Finanzierung  der  Kosten  von   Änderungsanträgen  und  evtl.  Analysen  einigen     Managementprodukte   Konfigura;onsmanagementstrategie  (Configura;on  Management  Strategy)  [-­‐>  273]   Konfigura;onsdatensatz  (Configura;on  Item  Record)  [-­‐>272]   Offener-­‐Punkt-­‐Bericht  (Issue  Report)  [-­‐>276]   Register  offener  Punkte  (Issue  Register)  [-­‐>292]   ProduktstatusauskunF  (Product  Status  Account)  [-­‐>284]   Projekoagebuch  (Daily  Log)  [-­‐>289]   Purpose   Notes
  • 16.
    Themen   Änderungen  (II)  [105]   Akvitäten  des  Konfiguraonsmanagements  [108]   Planen   Festlegung  der  für  das  Projekt  notwendigen   Erfassungs;efe  des  Konfigura;onsmanagements   und  überlegen,  wie  dieses  Niveau  erreicht   werden  kann   Iden;fizieren   Festlegung  des  Systems  zur  Spezifika;on  und   Iden;fika;on  von  Produktversionen   (Konfigura;onselemente)  auf  der  benö;gten   Erfassungs;efe   Steuern   Abnahme  und  Einfrieren  (Baseline  /  Bezugswert)   von  Produkten  sowie  Ausführung  von   Änderungen  nur  mit  Zus;mmung  der   zuständigen  Stellen   Status   protokollieren   Weitermeldung  aller  aktuellen  und  historischen   Daten  zu  jedem  einzelnen  Produkt  in  Form  einer   ProduktstatusauskunF   Verifizieren  und   Audit   Überprüfen  /  Kontrollieren,  ob  der  aktuelle   Status  aller  Produkte  mit  dem  genehmigten  und   in  den  Konfigura;onsdatensätzen  vermerkten   Produktstatus  übereins;mmt   26.06.13  PRINCE2  Edi;on  2009  16   Verfahren  zur  Steuerung  offener  Punkte  /  Änderungen  [109]   Erfassen   •  Art  des  offenen  Punkts  festlegen   •  Schweregrad  /  Priorität  festlegen   •  Protokollieren  /  registrieren   Untersuchen   •  Auswirkungen  auf  Ziele,  Business  Case  und   Risikoprofil  des  Projekts  bewerten   •  Schweregrad  /  Priorität  prüfen   Vorschlagen   •  Op;onen  iden;fizieren   •  Op;onen  beurteilen   •  Op;onen  empfehlen   Entscheiden   •  Eskalieren,  wenn  delegierte  Befugnisse   überschrioen  werden  oder   •  Empfohlene  Op;on  genehmigen,  ablehnen   oder  aufschieben   Implemen;eren   •  Korrekturmaßnahme  einleiten   •  Aufzeichnungen  und  Pläne  aktualisieren
  • 17.
    Themen   Fortschrif  (I)  [117]   26.06.13  PRINCE2  Edi;on  2009  17   Lenkungsausschuss  (Project  Board)   Freigabe  von  Managementphasen     Roles  &  Responsibili;es   Einrichtung  von  Mechanismen  für  die   Beobachtung  und  den  Vergleich  der   tatsächlich  erbrachten  Leistungen  mit   den  Planzielen,  die  Erstellung  einer   Prognose  für  die  Projektziele  sowie  die   Kontrolle  und  Steuerung  inakzeptabler   Abweichungen.   Managementphasen  [120]   Abschnioe,  in  denen  das  Projekt  gesteuert  wird.  Am  Ende  der  Managementphasen  ist  der  Zeitpunkt,  an  dem  der   LA  den  Projekmortschrio  prüF  und  entscheidet,  die  nächste  Phase  freizugeben  (Grundlage  u.a.:  Business  Case,   Projektplan,  Phasenplan,  Risikoregister)   •  Zusammenstellung  von  Ak;vitäten  /  Produkten,  deren  Lieferung  als  Einheit  erfolgt   •  Anzahl  und  Länge  ergibt  sich  aus  Planungshorizont,  Entscheidungspunkte,  Art  &  Laufzeit  des  Projekts,   technischen  Phasen,  Programmak;vitäten,  Risiken  -­‐>  größere  Risiken  trennen,  Meilensteine  berücksich;gen   •  LA  gibt  immer  nur  eine  Managementphase  frei!     Managementphasen  vs.  technische  Phasen  [122]   MANAGEMENTPHASEN:  stehen  für  die  Zusage  von  Ressourcen  und  die  Freigabe  von  Mioeln   -­‐>  keine  Überschneidungen   TECHNISCHE  PHASEN:  sind  durch  den  Einsatz  spezieller  Fachkenntnisse  charakterisiert  (Produkterstellung)   -­‐>  häufige  Überschneidungen   Ø  Das  Ende  von  Management-­‐  und  technischen  Phasen  nach  Möglichkeit  zusammenlegen     Ereignisgesteuerte  vs.  zeitgesteuerte  Steuerungsmifel  [123]   Planen,  delegieren,  überwachen,  steuern     EREIGNISGESTEUERT:  kommen  bei  AuFreten  eines  bes;mmten  Ereignisses  zum  Einsatz   -­‐>  Steuerung  /  Entscheidungsfindung*   ZEITGESTEUERT:  kommen  in  bes;mmten  zeitlichen  Abständen  zum  Einsatz   -­‐>  Überwachung  /  Berichterstaoung**     Managementprodukte   Projekoagebuch  (Daily  Log)  [-­‐>289]   Erfahrungsprotokoll  (Lessons  Log)  [-­‐>270]   Arbeitspaket  (Work  Package)  [-­‐>264]   Phasenabschlussbericht  (End  Stage  Report)  [-­‐>277]*   Projektabschlussbericht  (End  Project  Report)  [-­‐>284]*   Erfahrungsbericht  (Lessons  Report)  [-­‐>269]   Teamstatusbericht  (Checkpoint  Report)  [-­‐>296]**   Projektstatusbericht  (Highlight  Report)  [-­‐>288]**   Ausnahmebericht  (Excep;on  Report)  [-­‐>266]*     Offener  Punkt  Bericht  (Issue  Report)  [-­‐>276]*   Purpose   Notes
  • 18.
    Themen   Fortschrif  (II)  [117]   Toleranzbereiche   [118]   Toleranzen  auf   Projektebene   Toleranzen  auf   Phasenebene   Toleranzen  auf   Arbeitspaket-­‐ ebene   Toleranzen  auf   Produktebene   Zeit   Projektplan   Phasenplan   Arbeitspaket   Kosten   Projektplan   Phasenplan   Arbeitspaket   Umfang   Projektplan   Phasenplan   Arbeitspaket   Risiko   Risiko-­‐ management-­‐ strategie   Phasenplan   Arbeitspaket   Qualität   Projekt-­‐ endprodukt-­‐ beschreibung   Produkt-­‐ beschreibung   Nutzen   Business  Case   26.06.13  PRINCE2  Edi;on  2009  18   4  Managementebenen   Delega;on  von  Toleranzen  und  Berichterstaoung   über  erzielte  und  prognos;zierte  Fortschrioe   Ausnahme  [117]   Eine  Situa;on,  in  der  eine  Abweichung  über  die  vereinbarten  Toleranzgrenzen   hinaus  vorhersehbar  ist     Toleranzen  [117]   Zulässige  Abweichungen  von  den  Planvorgaben,  die  ohne  sofor;ge  Eskala;on  an   die  nächsthöhere  Managementebene  akzep;ert  werden  können   Notes   Unternehmens-­‐  /  Programmmanagement   (Enterprise  /  Program  Management)   Lenkungsausschuss   (Project  Board)   Projektleiter   (Project  Manager)   Teamleiter   (Team  Manager)   Projekooleranzen   Phasentoleranzen   Toleranzen  auf   Arbeitspaketebene   Projekmortschrio/   Ausnahmen   Fortschrio/Ausnahmen   In  der  Phase   Fortschrioe/Offene  Punkte   bei  Arbeitspaketen   •  Offener  Punkt  Bericht   •  Ausnahmebericht   •  Ausnahmeplan   •  Register  OP‘e   •  Änderungsantrag   Spezifika;ons-­‐ abweichung
  • 19.
    Prozesse   Überblick   26.06.13  PRINCE2  Edi;on  2009  19   Ø  Vorbereiten  eines  Projekts   Star;ng  up  a  Project  (SU)   Ø  Lenken  eines  Projekts   Direc;ng  a  Project  (DP)   Ø  Ini;ierung  eines  Projekts   Ini;a;ng  a  Project  (IP)   Ø  Steuern  einer  Phase   Controlling  a  Stage  (CS)   Ø  Managen  der  Produktlieferung   Managing  Product  Delivery  (MP)   Ø  Managen  eines  Phasenübergangs   Managing  a  Stage  Boundary  (SB)   Ø  Abschließen  eines  Projekts   Closing  a  Project  (CP)   Prozess   •  Strukturierte  Abfolge  von  Ak;vitäten  die  aus  (empfohlenen)  Maßnahmen  bestehen  und  auf  die  Erreichung  eines  bes;mmten   Ziels  gerichtet  ist   •  Umwandlung  eines  definierten  Input  in  einen  definierten  Output   Notes
  • 20.
    Prozesse   Managementphasen  &  -­‐ebenen   26.06.13  PRINCE2  Edi;on  2009  20   Vor  dem  Projekt   Ini;ierungs-­‐ phase   Nachfolgende   Phase(n)   Letzte  Phase   Lenken   Managen   Liefern   Lenkungsausschuss   Projektleiter   Teamleiter   Lenken  eines  Projekts  (DP)   Managen  der   Produktlieferung   (MP)   Managen  der   Produktlieferung   (MP)   Steuern  einer  Phase   (CS)   Managen   des  Phasen-­‐ übergangs   (SB)   Ini;ieren  des   Projekts  (IP)   Steuern  einer  Phase   (CS)   Managen   des  Phasen-­‐ übergangs   (SB)   Abschließen   eines   Projekts  (CP)   Vorbereiten   eines  Projekts   (SU)   Management-­‐   phasen   Management-­‐   ebenen   Accountable   Responsible
  • 21.
    Prozesse   Vorbereiten  eines  Projekts  -­‐  Starng  up  a  Project  (SU)  [139]   26.06.13  PRINCE2  Edi;on  2009  21   •  WirtschaFliche  Rechmer;gung  der   Ini;ierung  des  Projekts  (Business  Case  E.)   •  Vorhandensein  aller  notwendigen   Verantwortlichkeiten  und  Befugnisse  für   die  Ini;ierung  des  Projekts   •  Vorhandensein  ausreichender   Informa;onen  für  die  Defini;on  und   Bestä;gung  des  Projektumfangs   (Projektbeschreibung)   •  Bewertung  von  Alterna;ven  zur   Durchführung  des  Projekts  und     Projektlösungsansatz  auswählen   •  Geeignete  Personalbesetzung  für  die   Durchführung  der  Ini;ierungsphase  und/ oder  Projektmanagementrollen   •  Planung  der  Ini;ierungsphase   •  Effiziente  Zeitnutzung   Objec;ves   In  diesem  Prozess  wird  aus  einer  Idee   des  Unternehmens  eine   Projektbeschreibung  erstellt,  um  zu   entscheiden,  ob  das  Projekt  durchgeführt   werden  soll.     Projektmandat    (Project  Mandate)  [140]   •  Alle  Informa;onen  die  ein  Projekt  auslösen  können,  z.B.  Machbarkeitsstudie   •  Geeigneter  AuFraggeber  sollte  aus  Infos  iden;fiziert  werden  können   •  Ableitung  /  Entwicklung  der  Projektbeschreibung   Business  Case  [267]   Dokumenta;on  der  Rechmer;gung  für  ein  Projekt,  basierend  auf  geschätzten  Kosten   im  Vergleich  zu  erwartetem  Nutzen  und  den  dagegenstehenden  Risiken   Projektbeschreibung    (Project  Brief)  [285]   •  Ausgangsbasis  für  die  Entscheidungsfindung  durch  den  Lenkungsausschuss  bzgl.   der  Ini;ierungsphase   •  Business  Case  Entwurf  ist  Bestandteil  der  Projektbeschreibung!     Ø  Business  Case  und  Projektbeschreibung  erfordern  regelmäßige  und  häufige   Abs;mmungen  zwischen  Projektmanager,  Lenkungsausschuss  und  anderen   Interessengruppen   Ø  Kundenqualitätserwartungen  >  Projektabnahmekriterien  >  Produktbeschreibungen   -­‐>  vgl.  Thema:  Qualität   Purpose   Context
  • 22.
    Prozesse   Vorbereiten  eines  Projekts  -­‐  Starng  up  a  Project  (SU)  [139] Unternehmens-­‐  /   Programmorganisaon   Projektmandat     Lenkungsausschuss  (Project  Board)   Freigabe  Ini;ierungsphase,   Projektbeschreibung,  Phasenplan,   Befugnisse  PM   Managementprodukte   •  Projektbeschreibung  (Project  Brief)   •  Projektendproduktbeschreibung  (Project  Product  Descrip;on)   •  Business  Case  Entwurf  (Business  Case  DraF)   •  Phasenplan  (Stage  Plan)  für  Ini;ierungsphase   •  Erfahrungsprotokoll  (Lessons  Log)   •  Projekoagebuch  (Daily  Log)     Roles  &  Responsibili;es   Notes   •  Projektmandat  (Project  Mandate)   1.  AuFraggeber  und  Projektmanager   ernennen   2.  Vorhandene  Erfahrungen  erfassen   3.  Projektmanagemenoeam  entwerfen   und  ernennen   4.  Business-­‐Case-­‐Entwurf  erstellen   5.  Projektlösungsansatz  auswählen  und   Projektbeschreibung   zusammenstellen   6.  Ini;ierungsphase  planen   •  Antrag  auf  Projek;ni;ierung   •  Rollenbeschreibungen   •  Projektlösungsansatz   •  Managementprodukte   Input   Output  Ac;vi;es   26.06.13  PRINCE2  Edi;on  2009  22
  • 23.
    Prozesse   Lenken  eines  Projekts  -­‐  Direcng  a  Project  (DP)  [153]   26.06.13  PRINCE2  Edi;on  2009  23   Sicherstellung,  dass   •  Die  Befugnis  für  die  Ini;ierung  des   Projekts  vorhanden  ist   •  Die  Befugnis  für  die  Lieferung  der   Projektprodukte  vorhanden  ist   •  Die  Steuerung  und  Überwachung  des   Projekts  gegeben  ist  und  die   WirtschaFlichkeit  gewährleistet  bleibt   •  Schniostelle  zum  Unternehmens-­‐  /   Programmmanagement  unterhalten   wird   •  Die  Befugnis  für  einen  Abschluss  des   Projekts  vorhanden  ist   •  Pläne  für  die  Realisierung  des   angestrebten  Nutzens  über  den   Projektabschluss  hinaus  gesteuert  und   geprüF  werden   Objec;ves   Der  Lenkungsausschuss  tri•  die   wesentlichen  Entscheidungen  für  das   Projekt  und  entscheidet  bei  Ausnahmen   über  den  Fortgang  des  Projekts.   Lenkungsausschuss  (Project  Board)   •  Steuern  nach  dem  Ausnahmeprinzip   •  Überwacht  das  Projekt  durch  vorgelegte  Berichte   •  Steuert  das  Projekt  mithilfe  einer  kleinen  Anzahl  von  Entscheidungspunkten   Projektleiter  (Project  Manager)   •  Informiert  den  Lenkungsausschuss  bei  Ausnahmesitua;onen   Ø  Während  des  Projekts  ist  ein  kon;nuierlicher  Informa;onsaustausch  zwischen   Lenkungsausschuss  und  Unternehmens-­‐/Programmmanagement  notwendig   Ø  Der  Kommunika;onsbedarf  und  die  Art  des  Informa;onsaustauschs  werden  in  der   Kommunika;onsmanagementstrategie  festgelegt   Purpose   Context
  • 24.
    Prozesse   Lenken  eines  Projekts  -­‐  Direcng  a  Project  (DP)  [153] Roles  &  Responsibili;es   Notes   •  Antrag  auf  Projek;ni;ierung   •  Antrag  auf  Ausführung  des  Projekts   •  Antrag  auf  Ausführung  des  nächsten   Phasen-­‐  oder  Ausnahmeplans   •  Ausnahme  melden   •  Weisungsanfragen   •  Empfehlung  des  Projektabschlusses   •  Managementprodukte   1.  Ini;ierung  freigeben   2.  Projekt  freigeben   3.  Phasen-­‐  oder  Ausnahmeplan   freigeben   4.  Ad-­‐hoc-­‐Anweisungen  geben   5.  Projektabschluss  freigeben   •  Freigabe  der  Projek;ni;ierung   •  Freigabe  des  Projekts   •  Freigabe  Phasen-­‐  oder  Ausnahmeplan   •  Anforderung  Ausnahmeplan   •  Ratschläge  /  Entscheidungen  des  LA   •  Freigabe  Projektabschluss   •  Managementprodukte   Input   Output  Ac;vi;es   26.06.13  PRINCE2  Edi;on  2009  24
  • 25.
    Prozesse   Iniieren  eines  Projekts  -­‐  Iniang  a  Project  (IP)  [167]   26.06.13  PRINCE2  Edi;on  2009  25   Verständnis  schaffen   •  Gründe  für  das  Projekt,  den  erwarteten   Nutzen  und  damit  verbundenen  Risiken   •  Umfang  der  durchzuführenden  Arbeiten  und   welche  Produkte  geliefert  werden  sollen   •  Wie  und  wann  die  Projektprodukte  geliefert   werden  und  welche  Kosten  entstehen   •  Wer  an  der  Entscheidungsfindung  im  Projekt   beteiligt  ist   •  Wie  die  geforderte  Qualität  erreicht  wird   •  Wie  Baselines  festgelegt  und  gesteuert   werden   •  Wie  Risiken,  offene  Punkte  und  Änderungen   iden;fiziert,  bewertet  und  gesteuert  werden   •  Wie  der  Projekmortschrio  überwacht  und   gesteuert  wird   •  Wer  wann  welche  Informa;onen  in  welchem   Format  benö;gt   •  Wie  die  Projektmanagementmethode  an  die   Anforderungen  des  Projekts  angepasst  wird   Objec;ves   Es  wird  aufgezeigt,  wie  das  Projekt   ablaufen  soll  und  seine  Ziele  erreicht.   Schaffung  einer  soliden  Grundlage,  die   der  Organisa;on  ein  klares  Bild  davon   vermioelt,  was  mit  den  geplanten   Arbeiten  verbunden  ist,  bevor  größere   finanzielle  Mioel  zugesagt  werden.   Grundstein  für  die  erfolgreiche  Durchführung  eines  Projekts  [168]   Um  das  Engagement  aller  Beteiligten  zu  gewinnen,  muss  jedem  Einzelnen  klar  sein,   •  Warum  das  Projekt  notwendig  ist,   •  Welches  Ziel  damit  verfolgt  wird,   •  Wie  das  Ergebnis  zu  erreichen  ist  und   •  Welche  Verantwortlichkeiten  er  selbst  hat.     Ø  Lenkungsausschuss  entscheidet,  ob  das  Projekt  ausreichend  auf  die   Unternehmens-­‐  oder  Programmziele  abges;mmt  ist  und  seine  Fortsetzung   genehmigt  werden  kann   Ø  Projektmanager  erstellt  Managementprodukte,  die  für  die  vom  Lenkungsausschuss   vorgegebenen  Steuerungsmechanismen  benö;gt  werden   Projektleitdokumentaon  (Project  Iniaon  Document)  [287]   Defini;on  des  Projekts,  d.h.  Lieferung  der  Grundlagen  für   •  Die  Steuerung  des  Projekts  und   •  Die  Beurteilung  der  insgesamt  erzielten  Erfolge.   Ø  Gibt  die  Richtung  und  den  Umfang  des  Projekts  vor   Ø  Bildet  zusammen  mit  dem  Phasenplan  den  „Vertrag“  zwischen  Projektmanager   und  Lenkungsausschuss   Purpose   Context
  • 26.
    Prozesse   Iniieren  eines  Projekts  -­‐  Iniang  a  Project  (IP)  [167] Lenkungsausschuss  (Project  Board)   •  Freigabe  Projekt,   Projektleitdokumenta;on,   Nutzenrevisionsplan   •  Review  Erfahrungsprotokoll   •  4  Managementstrategien  (Risiko-­‐,  Qualitäts-­‐,  Konfigura;ons-­‐,  Kommunika;ons-­‐)   •  Stakeholderanalyse   •  Produktbasierte  Planungstechnik   Managementprodukte   •  Projektleitdokumenta;on  (Process  Ini;a;on  Document  –  PID)     •  Produktbeschreibung  (Product  Descrip;on)   •  Nutzenrevisionsplan  (Benefits  Review  Plan)   •  Konfigura;onsdatensatz  (Configura;on  Item  Record)   •  Qualitätsregister  (Quality  Log)   •  Register  offener  Punkte  (Issue  Register)   •  Risikoregister  (Risk  Log)   Roles  &  Responsibili;es   Notes   •  Freigabe  der  Projek;ni;ierung   1.  Risikomanagementstrategie  erstellen   2.  Qualitätsmanagementstrategie  erstellen   3.  Konfigura;onsmanagementstrategie   erstellen   4.  Kommunika;onsmanagementstrategie   erstellen   5.  Projektsteuerungsmioel  (Berichtswesen   und  PhasenauFeilung)  einrichten   6.  Projektplan  erstellen   7.  Business  Case  verfeinern  (ab  IP   eigenständiges  Dokument)   8.  Projektleitdokumenta;on   zusammenstellen   •  Antrag  auf  Ausführung  des  Projekts   •  Managementprodukte   Input   Output  Ac;vi;es   26.06.13  PRINCE2  Edi;on  2009  26
  • 27.
    Prozesse   Steuern  einer  Phase  -­‐  Controlling  a  Stage  (CS)  [187]   26.06.13  PRINCE2  Edi;on  2009  27   •  Konzentra;on  der  Arbeiten  auf  die   Lieferung  der  für  die  Phase  geplanten   Produkte  unter  Einhaltung  der   Zielvorgaben  und  Toleranzen   •  Sicherstellung,  dass  Risiken  und  offene   Punkte  unter  Kontrolle  sind   •  Wiederholte  Prüfung  Business  Case   Objec;ves   Diese  Phase  beschreibt  das  tagtägliche   Management  durch  den  PL,  d.h.  anfallende   Arbeiten  zuzuweisen  und  zu  verfolgen,   offene  Punkte  zu  bearbeiten,  erzielte   Fortschrioe  an  den  LA  zu  berichten  und  ggfs.   Korrekturmaßnahmen  einzuleiten,  damit  die   Phase  innerhalb  der  Toleranzen  bleibt.   Ø  Dieser  Prozess  wird  in  jeder  Managementphase  angewendet,  in  der   Spezialistenprodukte  hergestellt  werden   Ø  Laufende  Kontrolle  der  durchgeführten  Arbeiten  ist  für  den  letztendlichen  Erfolg   eines  Projekts  unverzichtbar   Purpose   Context
  • 28.
    Prozesse   Steuern  einer  Phase  -­‐  Controlling  a  Stage  (CS)  [187] Lenkungsausschuss  (Project  Board)   •  Ad-­‐hoc  Anweisungen  geben   •  Reak;on  auf  Ausnahmebericht   •  Überprüfung  Projektstatusbericht   Managementprodukte   •  Arbeitspakete  (Work  Packages)   •  Ausnahmebericht  (Excep;on  Reports)   •  Offener-­‐Punkt-­‐Bericht  (Issue  Report)   •  Projektstatusbericht  (Highlight  Reports)   •  Teamstatusbericht  (Checkpoint  Report)   •  Qualitätsregister  (Quality  Log)   •  Register  offener  Punkte  (Issue  Register)   •  Risikoregister  (Risk  Log)     Roles  &  Responsibili;es   Notes   •  Freigabe  Phasen-­‐  oder  Ausnahmeplan   •  Anforderung  Ausnahmeplan   •  Ratschläge  /  Entscheidungen  des  LA   •  Abgeschlossenes  Arbeitspaket   •  Neuer  offener  Punkt   •  Neues  Risiko   •  Managementprodukte   1.  Arbeitspaket  freigeben   2.  Status  eines  Arbeitspakets  prüfen   3.  Abgeschlossene  Arbeitspakete   entgegennehmen   4.  Phasenstatus  prüfen   5.  Über  Projektstatus  berichten   6.  Offene  Punkte  und  Risiken  erfassen   und  untersuchen   7.  Offene  Punkte  und  Risiken  eskalieren   8.  Korrekturmaßnahme  einleiten   •  Freigabe  der  Lieferung  eines   Arbeitspakets   •  Ausnahme  melden   •  Weisungsanfragen   •  Managementprodukte   Input   Output  Ac;vi;es   26.06.13  PRINCE2  Edi;on  2009  28
  • 29.
    Prozesse   Managen  der  Produktlief.  -­‐  Managing  Product  Delivery  (MP)  [207]   26.06.13  PRINCE2  Edi;on  2009  29   Sicherstellung,  dass   •  Arbeiten  an  Produkten,  die  dem  Team   zugeteilt  wurden,  ordnungsgemäß   genehmigt  und  vereinbart  werden   •  TL,  Teammitglieder  und  Lieferanten   sich  darüber  im  Klaren  sind,  was   hergestellt  werden  soll  und  welcher   Arbeits-­‐,  Kosten-­‐  bzw.  Zeitaufwand   dafür  veranschlagt  wurde   •  Die  Lieferung  der  geplanten  Produkte   den  Erwartungen  entspricht  und   innerhalb  der  Toleranzgrenzen  erfolgt   •  Der  PL  in  einem  vereinbarten  Turnus   präzise  Informa;onen  über  den   erzielten  Fortschrio  erhält,  damit  die   Erwartungen  gesteuert  werden   Objec;ves   Steuerung  und  Kontrolle  der  Beziehung   zwischen  PL  und  TL,  indem  formelle   Anforderungen  an  die  Annahme,   Ausführung  und  Lieferung  der   Projektarbeiten  gestellt  werden.   Perspekve  /  Prozess   •  Teamleiter  -­‐>  Sicherstellung  der  Produktlieferung   •  Projektleiter  -­‐>  Managen  einer  Phase   Ø  TL  stellt  sicher,  das  Produkte  vom  Team  erstellt  und  an  das  Projekt  geliefert   werden   Ø  Bei  externen  Lieferanten,  die  nicht  mit  PRINCE2  arbeiten,  definiert  der  Prozess  die   notwendige  Schniostelle  zwischen  TL  und  dem  PRINCE2  Projektmanagement   Arbeitspaket   •  Produktbeschreibung   •  6  Dimensionen  +  Toleranzen   •  Risiken   •  Anforderungen  an  Berichterstaoung   Purpose   Context
  • 30.
    Prozesse   Managen  der  Produktlief.  -­‐  Managing  Product  Delivery  (MP)  [207] Managementprodukte   •  Arbeitspakete  (Work  Packages)   •  Teamplan  (Team  Plan)   •  Teamstatusbericht  (Checkpoint  Report)   •  Qualitätsregister  (Quality  Log)   •  Konfigura;onsdatensatz  (Configura;on  Item  Record)   Roles  &  Responsibili;es   Notes   •  Freigabe  der  Lieferung  eines   Arbeitspakets   •  Managementprodukte   1.  Arbeitspaket  annehmen   2.  Arbeitspaket  ausführen   3.  Arbeitspaket  abliefern   •  Abgeschlossenes  Arbeitspaket   •  Neuer  offener  Punkt   •  Neues  Risiko   •  Managementprodukte   Input   Output  Ac;vi;es   26.06.13  PRINCE2  Edi;on  2009  30
  • 31.
    Prozesse   Managen  eines  Phasenüber.  -­‐  Managing  a  Stage  Boundary  (SB)  [215]   26.06.13  PRINCE2  Edi;on  2009  31   •  Bestä;gung  gegenüber  dem  LA,  dass   die  im  Phasenplan  genannten   Produkte  fer;ggestellt  sind  und   abgenommen  wurden   •  Phasenplan  für  nächste  Phase   erstellen   •  PID  prüfen  und  ggfs.  aktualisieren   •  LA  alle  Infos  bereitstellen,  so  dass  die   Erfolgsaussichten  des  Projekts   bewertet  werden  können  und  die   Risikositua;on  dargestellt  werden   kann   •  Erfahrungen  zusammenfassen   •  Freigabe  nächster  Phase  beantragen   Objec;ves   Zusammenstellung  der  Ergebnisse  durch   den  PL,  so  dass  LA  den  Erfolg  der   aktuellen  Phase  beurteilen,  die  nächste   Phase  freigeben,  den  aktualisierten   Projektplan  prüfen,  die  geschäFliche   Rechmer;gung  verifizieren  und  die   Risiken  abschätzen  kann.   Bedeutung  von  „nächste  Phase“   Ø  Phasenplan  aufgrund  des  Phasenabschlussberichts  ODER   Ø  Ausnahmeplan  aufgrund  des  Ausnahmeberichts,  d.h.  Toleranzgrenzen  wurden   überschrioen   Ende  einer  Phase   Ø  Prüfung,  ob  das  Projekt  weiterhin  auf  das  rich;ge  Ziel  ausgerichtet  ist   Ø  Entscheidung,  ob  das  Projekt  im  Verlauf  korrigiert  oder  abgebrochen  werden  muss   Ø  Defini;on  von  Mechanismen  zur  Einleitung  von  Korrekturmaßnahmen,  die  das   Projekt  wieder  auf  Kurs  bringen   Ø  Produktabnahmen  erfolgen  während  einer  Phase   Ø  Freigabe  von  Phasen  erfolgen  am  Ende  einer  Phase   Purpose   Context
  • 32.
    Prozesse   Managen  eines  Phasenüber.  -­‐  Managing  a  Stage  Boundary  (SB)  [215] Lenkungsausschuss  (Project  Board)   •  Freigabe  Phasen-­‐  oder   Ausnahmeplan,   Projektleitdokumenta;on,   Nutzenrevisionsplan,   Phasenabschlussbericht   •  Verteilung  Erfahrungsbericht   Managementprodukte   •  Projektleitdokumenta;on  (Process  Ini;a;on  Document  –  PID)     •  Nutzenrevisionsplan  (Benefits  Review  Plan)   •  Phasenplan  (Next  Stage  Plan)   •  Ausnahmeplan  (Excep;on  Report)   •  Erfahrungsbericht  (Lessons  Log)   •  Phasenabschlussbericht  (End  Stage  Report)   •  Qualitätsregister  (Quality  Log)   •  Register  offener  Punkte  (Issue  Register)   •  Risikoregister  (Risk  Log)     Roles  &  Responsibili;es   Notes   •  Erreichung  des  Phasenübergangs  (IP   oder  CS)   •  Anforderung  Ausnahmeplan   •  Managementprodukte   1.  Nächste  Phase  planen   2.  Projektplan  aktualisieren   3.  Business  Case  aktualisieren   4.  Über  Phasenabschluss  berichten   5.  Ausnahmeplan  erstellen   •  Antrag  auf  Ausführung  des  nächsten   Phasen-­‐  oder  Ausnahmeplans   •  Managementprodukte   Input   Output  Ac;vi;es   26.06.13  PRINCE2  Edi;on  2009  32
  • 33.
    Prozesse   Abschließen  eines  Projekts  -­‐  Closing  a  Project  (CP)  [229]   26.06.13  PRINCE2  Edi;on  2009  33   •  Verifizierung,  ob  die  Projektprodukte   von  den  Benutzern  abgenommen   wurden   •  Sicherstellung,  dass  nach  Auflösung   des  Projekts  die  Produkte  durch  das   Unternehmen  übernommen  werden   können   •  Vergleich  der  Leistung  des  Projekts  mit   der  Baseline   •  Bewertung  des  realisierten  /   verbleibenden  Nutzens   •  Sicherstellung,  dass  für  alle  offenen   Punkte  und  Risiken  Empfehlungen  für   Folgeak;onen  vorliegen   Objec;ves   Dieser  Prozess  bestä;gt  die  Abnahme   des  Projektendprodukts  und  bewertet  ob   die  in  der  ursprünglichen  PID  definierten   Ziele  (oder  auch  genehmigte  Änderungen   dieser  Ziele)  erreicht  worden  sind  oder   mit  dem  Projekt  keine  weiteren   Ergebnisse  erzielt  werden  können.   Projektabschluss   •  Ende  des  Projekts  wird  durch  alle  Projektbeteiligten  bestä;gt   •  Iden;fizierung  und  Dokumenta;on  aller  nicht  erreichten  Ziele,  so  dass  diese  zu   einem  späteren  Zeitpunkt  erneut  angegangen  werden  können   •  Übergabe  der  Verantwortung  /  EigentümerschaF  an  den  Kunden  und  Beendigung   der  Aufgaben  des  Projektmanagemenoeams   •  Dokumenta;on  von  Empfehlungen  für  Folgeak;vitäten   Ø  Planmäßiger  Abschluss  ODER   Ø  Vorzei;ger  Abschluss       Purpose   Context
  • 34.
    Prozesse   Abschließen  eines  Projekts  -­‐  Closing  a  Project  (CP)  [229] Lenkungsausschuss  (Project  Board)   •  Freigabe  Projektabschluss,   Nutzenrevisionsplan,   Projektabschlussbericht   •  Bestä;gung  Business  Case   •  Verteilung  Erfahrungsbericht   Managementprodukte   •  Projektplan  (Project  Plan)     •  Nutzenrevisionsplan  (Benefits  Review  Plan)   •  Erfahrungsbericht  (Lessons  Learned  Report)   •  ProduktstatusauskunF  (Product  Status  Account)   •  Projektabschlussbericht  (End  Project  Report)   •  Qualitätsregister  (Quality  Log)   •  Register  offener  Punkte  (Issue  Register)   •  Risikoregister  (Risk  Log)   •  Konfigura;onsdatensatz  (Configura;on  Item  Record)   •  Projekoagebuch  (Daily  Log)     Roles  &  Responsibili;es   Notes   •  Vorzei;ger  Abschluss  oder  sich   näherndes  Projektende   •  Managementprodukte   1.  Planmäßigen  Abschluss  vorbereiten   2.  Vorzei;gen  Abschluss  vorbereiten   3.  Produkte  übergeben   4.  Projekt  bewerten   5.  Projektabschluss  empfehlen   •  Empfehlung  des  Projektabschlusses   •  Empfehlungen  für  Nachfolgeak;onen   •  Managementprodukte   Input   Output  Ac;vi;es   26.06.13  PRINCE2  Edi;on  2009  34
  • 35.
    Anpassung  an  die  Projektumgebung  (I)   •  PRINCE2  ist  eine  generische  Methode  und  kann  in  allen  Projekten  angewendet  werden   •  Sinnvolle  Anpassung  an  die  jeweilige  Projektumgebung,  jedoch  dürfen  die  Grundprinzipien  nicht   angepasst  werden,  diese  müssen  immer  angewendet  werden   •  Abgrenzung  zwischen  Integra;on  in  Unternehmen  und  Anpassung  der  Methode   Ø  Integraon  ist  Aufgabe  der  Organisa;on  bei  Einführung  von  PRINCE2   Ø  Anpassung  ist  Aufgabe  des  Projektmanagemenoeams  zur  Abs;mmung  der  Methode  auf  den   Kontext  eines  konkreten  Projekts   Integraon   Anpassung   Prozessverantwortlichkeiten   Themen   Berücksich;gung  der  Projektgröße   Terminologie   Standards  (Vorlagen,  Defini;onen)   Managementprodukte   Training  und  Entwicklung   Rollenbeschreibungen   Einbindung  in  GeschäFsprozesse   Prozesse   Werkzeuge   Dokumenta;on  -­‐>  PID   Prozesssicherung   26.06.13  PRINCE2  Edi;on  2009  35   Extern   Intern   Organisa;onsübergreifend   Größenordnung   Externer  Kunde/Lieferant   Komplexität  der  Lösung   Unternehmensstandards   Reife  des  Teams   Innerhalb  eines  Programms   Projektart  &  Lebenszyklusmodell   Reife  der  Organisa;on   Terminologie   Geografie   Unternehmenskultur   Projektpriorität   Kernpunkte   Einflussfaktoren  für  Anpassung   35   241   242   241
  • 36.
    Anpassung  an  die  Projektumgebung  (II)   Ø  Anpassen  der  Themen   Sämtliche  Themen  können  in  ihrem  Umfang  und  in  der  Ausprägung  der  Anwendung  angepasst  werden.  Dies  geschieht  durch  gezielte   Defini;on  in  den  jeweiligen  Managementstrategien  oder  den  Projektsteuerungsmioeln.   Ø  Anpassen  der  Terminologie   Begrifflichkeiten  für  Elemente,  Prozesse,  Ak;vitäten  und  Managementprodukte  können  angepasst  werden,  sofern  diese  in  Funk;on  und   Umfang  entsprechend  sind.   Ø  Anpassen  der  Produktbeschreibungen  für  die  Managementprodukte   Anpassung  der  Inhalte  von  Managementprodukten  zur  Steigerung  der  Akzeptanz  der  Anwender  und  /  oder  Zusammenfassung  bei  kleineren   Projekten.   Ø  Anpassen  der  Rollenbeschreibungen   Wahrnehmung  mehrerer  Rollen  durch  eine  Person  bei  kleineren  Projekten.  Minimum  sind  drei  Personen:  ein  Kunde  (Benutzervertreter  &   AuFraggeber),  ein  Lieferantenvertreter  und  ein  Projektmanager  (übernimmt  die  Rolle  des  Teammanagers  und  der  Projektunterstützung),   andernfalls  Prüfung  ob  es  sich  um  ein  Projekt  oder  vielleicht  nur  um  eine  Aufgabe  in  der  Linie  handelt.   Ø  Anpassen  der  Prozesse   Entsprechend  der  Projektumgebung  müssen  auch  die  Prozesse  angepasst  werden,  z.B.  Zusammenfassung  der  Prozesse  „Vorbereiten  eines   Projektes“  und  „Ini;ieren  eines  Projektes“.   Ø  Anpassungen  für  besonders  kleine  Projekte   z.B.  Projekte  mit  geringen  Risiken,  geringen  Kosten,  geringer  Bedeutung  und  kaum  Gefährdung  der  Organisa;on  bei  einem  Fehlschlag   –  Mind.  zwei  Managementphasen,  z.B.  Ini;ierungsphase  und  Lieferphase   –  Projektmanager  übernimmt  die  Rolle  des  Teammanagers  und  der  Projektunterstützung   –  Lenkungsausschuss  besteht  aus  zwei  Personen  und  übernimmt  die  Rolle  der  Projektsicherung   –  Nutzung  von  4  Managementprodukten:  Projekoagebuch,  Projektleitdokumenta;on,  Projektstatusbericht  und  Projektabschlussbericht 26.06.13  PRINCE2  Edi;on  2009  36
  • 37.
    26  Managementprodukte  [263]   Übersicht   Referenz  (Baseline)  –  12   Ø  Definieren  bes;mmte  Aspekte  des  Projekts  als   Ausgangsbasis  und  unterliegen  nach  der  Freigabe  der   Änderungssteuerung   •  Projektbeschreibung  (Project  Brief)   •  Projektendproduktbeschreibung  (Project  Product  Descri   •  PROJEKTLEITDOKUMENTATION  (PROJECT  INITIATION  DOCUMENT)*   •  Business  Case  (Business  Case)   •  Risikomanagementstrategie  (Risk  Management  Strategy   •  Konfigura;onsmanagementstrategie  (Configura;on  Man   •  Qualitätsmanagementstrategie  (Quality  Management  St   •  Kommunika;onsmanagementstrategie  (Communica;on     •  Plan  /  Projekt-­‐,  Phasen-­‐,  Team-­‐,  Ausnahmeplan  (Excep;   •  Produktbeschreibung  (Product  Descrip;on)   •  Arbeitspaket  (Work  Package)   •  Nutzenrevisionsplan  (Benefits  Review  Plan)   Aufzeichnungen  (Records)  -­‐  6   Ø  Sind  dynamische  Managementprodukte,  die   Informa;onen  über  den  Projekmortschrio  enthalten   •  Erfahrungsprotokoll  (Lessons  Log)   •  Konfigura;onsdatensatz  (Configura;on  Item  Record)   •  Projekoagebuch  (Daily  Log)   •  Qualitätsregister  (Quality  Log)   •  Register  offener  Punkte  (Issue  Register)   •  Risikoregister  (Risk  Log)   Berichte  (Reports)  -­‐  8   Ø  Sind  Managementprodukte,  die  eine  Momentaufnahme   des  Status  bes;mmter  Aspekte  des  Projekts  liefern   •  Ausnahmebericht  (Excep;on  Report)   •  Erfahrungsbericht  (Lessons  Report)   •  Offener-­‐Punkt-­‐Bericht  (Issue  Report)   •  Phasenabschlussbericht  (End  Stage  Report)   •  ProduktstatusauskunF  (Product  Status  Account)   •  Projektabschlussbericht  (End  Project  Report)   •  Projektstatusbericht  (Highlight  Report)   •  Teamstatusbericht  (Checkpoint  Report)   26.06.13  PRINCE2  Edi;on  2009  37   *  Weitere  Inhalte  des  PID:   -  Projektdefini;on   -  Projektlösungsansatz   -  Struktur  des  Projektmanagemenoeams   -  Rollenbeschreibungen   -  Projektsteuerungsmioel   -  PRINCE2-­‐Anpassung
  • 38.
    26  Managementprodukte  [263]   Baseline   Projektbeschreibung  (Project  Brief):  stellt  eine  gute  und  solide   Ausgangsbasis  für  die  Ini;ierung  des  Projekts  bereit     Projektendproduktbeschreibung  (Project  Product   Descripon):  Sonderform  der  Produktbeschreibung  in  der   definiert  ist,  was  das  Projekt  letztendlich  liefern  muss     Projektleitdokumentaon  (Project  Iniaon  Document):   Defini;on  des  Projekts,  d.h.  Lieferung  der  Grundlagen  für  die   Steuerung  des  Projekts  und  die  Beurteilung  der  insgesamt   erzielten  Erfolge.  Gibt  die  Richtung  und  den  Umfang  des   Projekts  vor  und  Bildet  zusammen  mit  dem  Phasenplan  den   „Vertrag“  zwischen  Projektmanager  und  Lenkungsausschuss.     Business  Case  (Business  Case):  Dokumenta;on  der   Rechmer;gung  für  ein  Produkt,  basierend  auf  den  geschätzten   Kosten  im  Vergleich  zu  dem  erwarteten  Nutzen  und  den   dagegenstehenden  Risiken     Risikomanagementstrategie  (Risk  Management  Strategy):   beschreibt  die  zu  verwendenden  Risikomanagemenoechniken   und  –standards  und  legt  Zuständigkeiten  fest     Konfiguraonsmanagementstrategie  (Configuraon   Management  Strategy):  legt  fest,  wie  und  von  wem  die   Produkte  eines  Projekts  kontrolliert  und  geschützt  werden     Qualitätsmanagementstrategie  (Quality  Management   Strategy):  definiert  die  zu  verwendenden  Qualitätstechniken   und  –standards  und  legt  Zuständigkeiten  fest     Kommunikaonsmanagementstrategie  (Communicaon   Management  Strategy):  beschreibt  die  Kommunika;onswege   und  die  Häufigkeit  der  Kommunika;on  mit  den  Parteien   innerhalb  und  außerhalb  des  Projekts.  Ermöglicht  Einbindung   von  Stakeholdern  in  den  Kommunika;onsfluss.     Plan  /  Projekt-­‐,  Phasen-­‐,  Team-­‐,  Ausnahmeplan  (Project,   Stage,  Team,  Excepon  Plan):  ein  Plan  beschreibt  wie  und   wann  die  Ziele  eines  Projekts  realisiert  werden  sollen,  indem   die  wich;gsten  dem  Umfang  des  Plans  entsprechenden   Produkte,  Ak;vitäten  und  Ressourcen  aufgezeigt  werden     Produktbeschreibung  (Product  Descripon):  Beschreibung  des   Produkts  in  Bezug  auf  Art,  Zweck,  Funk;on  und  Umfang     Arbeitspaket  (Work  Package):  Summe  der  Informa;onen  zu   einem  oder  mehreren  Produkten,  damit  die  Verantwortung  für   die  Lieferung  übergeben  werden  kann     Nutzenrevisionsplan  (Benefits  Review  Plan):  zeigt  wie  und   wann  festgestellt  werden  kann,  ob  ein  Projekt  den  vom   Benutzervertreter  erwarteten  Nutzen  erzielt  hat       26.06.13  PRINCE2  Edi;on  2009  38
  • 39.
    26  Managementprodukte  [263]   Aufzeichnungen  /  Berichte   Erfahrungsprotokoll  (Lessons  Log):  sammelt  gute  und  schlechte   Erfahrungen,  die  für  dieses  oder  zukünFige  Projekt(e)  von  Nutzen   sein  können       Konfiguraonsdatensatz  (Configuraon  Item  Record):   Bereitstellung  von  Datensätzen,  in  denen  Status,  Version  und   Variante  der  einzelnen  Konfigura;onselemente  sowie  die   Beziehungen  zwischen  diesen  beschrieben  sind     Projekfagebuch  (Daily  Log):  dient  der  Aufzeichnung  von  formlos   gehandhabten  offenen  Punkten,  erforderlichen  Maßnahmen  oder   wich;gen  Ereignissen,  die  in  keinem  anderen  Register  /  Protokoll   erfasst  werden     Qualitätsregister  (Quality  Log):  Zusammenfassung  aller  geplanten  /   durchgeführten  Qualitätsmanagementak;vitäten  und   Informa;onen  für  Phasenabschlussberichte  und  den   Projektabschlussbericht     Register  offener  Punkte  (Issue  Register):  Erfassung  und  Pflege  aller   formell  zu  bearbeitenden  offenen  Punkte     Risikoregister  (Risk  Log):  Erfassung  und  Pflege  aller  Risiken  /   Chancen  mit  Angabe  des  Status  und  der  bisherigen  Entwicklung   Ausnahmebericht  (Excepon  Report):  Erstellung,  wenn  ein  Phasen-­‐   oder  Projektplan  voraussichtlich  die  Toleranzgrenzen  überschreitet     Erfahrungsbericht  (Lessons  Report):  Weitergabe  von  Erfahrungen,   die  auch  anderen  Projekten  zugute  kommen  können     Offener-­‐Punkt-­‐Bericht  (Issue  Report):  umfasst  die  Beschreibung,   Auswirkungsanalyse  und  Empfehlungen  zur  Behandlung  eines   Änderungsantrags,  einer  Spezifika;onsabweichung  oder  eines   Problems  /  Anliegens     Phasenabschlussbericht  (End  Stage  Report):  liefert  eine   Zusammenfassung  der  bis  zu  dem  betreffenden  Zeitpunkt  erzielten   Fortschrioe,  einen  Überblick  über  den  Projektstatus  und  eine   ausreichende  Informa;onsgrundlage  für  den  LA,  damit  dieser  über   die  nächsten  Projektschrioe  entscheiden  kann     Produktstatusauskun[  (Product  Status  Account):  informiert   innerhalb  bes;mmter  Parameter  über  den  Status  von  Produkten     Projektabschlussbericht  (End  Project  Report):  Vergleich  und   Dokumenta;on  der  effek;v  erzielten  Ergebnisse  mit  den  Vorgaben   in  der  zu  Anfang  des  Projekts  freigegebenen  Version  der  PID     Projektstatusbericht  (Highlight  Report):  informiert  den  LA  /  die   Steakholder  in  den  vom  LA  gewünschten  Intervallen  über  den  Stand   des  Projekts  und  die  erzielten  Fortschrioe     Teamstatusbericht  (Checkpoint  Report):  wird  in  bes;mmten,  im   Arbeitspaket  festgelegten  Abständen  erstellt,  um  über  den  Status   des  Arbeitspakets  zu  berichten   26.06.13  PRINCE2  Edi;on  2009  39
  • 40.
    Vielen  Dank  T:  +49  (0)  341  3502606   F:  +49  (0)  341  3502630   M:  +49  (0)  170  3277551   info@itbc2.de   www.itbc2.de
