Kick-Off

ETH Web-Relaunch


3. Februar 2011   Andrea Müller
Präambel des ETH-Präsidenten




03.02.2011              Projektleitung ETH-Web-Relaunch   2

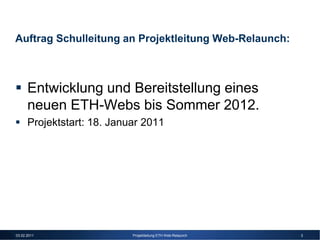

Auftrag Schulleitung an Projektleitung Web-Relaunch:



      Entwicklung und Bereitstellung eines
      neuen ETH-Webs bis Sommer 2012.
      Projektstart: 18. Januar 2011




03.02.2011                  Projektleitung ETH Web-Relaunch   3

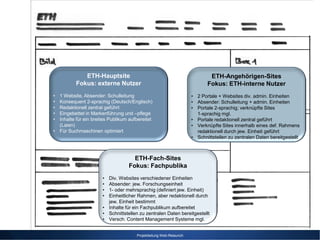

ETH Web 2012 Benchmarks




Donnerstag, 3. Februar 2011


                              Projektleitung Web-Relaunch
ETH Web 2012



               ETH-Hauptsite                                                  ETH-Angehörigen-Sites
            Fokus: externe Nutzer                                            Fokus: ETH-interne Nutzer
  • 1 Website, Absender: Schulleitung                                 • 2 Portale + Websites div. admin. Einheiten
  • Konsequent 2-sprachig (Deutsch/Englisch)                          • Absender: Schulleitung + admin. Einheiten
  • Redaktionell zentral geführt                                      • Portale 2-sprachig; verknüpfte Sites
  • Eingebettet in Markenführung und –pflege                            1-sprachig mgl.
  • Inhalte für ein breites Publikum aufbereitet                      • Portale redaktionell zentral geführt
    (Laien)                                                           • Verknüpfte Sites innerhalb eines def. Rahmens
  • Für Suchmaschinen optimiert                                         redaktionell durch jew. Einheit geführt
                                                                      • Schnittstellen zu zentralen Daten bereitgestellt



                                       ETH-Fach-Sites
                                     Fokus: Fachpublika
                        • Div. Websites verschiedener Einheiten
                        • Absender: jew. Forschungseinheit
                        • 1- oder mehrsprachig (definiert jew. Einheit)
                        • Einheitlicher Rahmen, aber redaktionell durch
                          jew. Einheit bestimmt
                        • Inhalte für ein Fachpublikum aufbereitet
                        • Schnittstellen zu zentralen Daten bereitgestellt
                        • Versch. Content Management Systeme mgl.


                                        Projektleitung Web-Relaunch

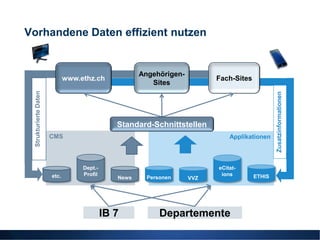

Vorhandene Daten effizient nutzen


                                                       Angehörigen-
                              www.ethz.ch                                                 Fach-Sites
                                                          Sites
 Strukturierte Daten




                                                                                                               Zusatzinformationen
                                               Standard-Schnittstellen
                       CMS                                                                    Applikationen



                                   Dept.-                                                 eCitat-
                       etc.        Profil                                                  ions        ETHIS
                                               News        Personen                 VVZ




                                            IB 7                   Departemente
                                                      Projektleitung Web-Relaunch                                                    6

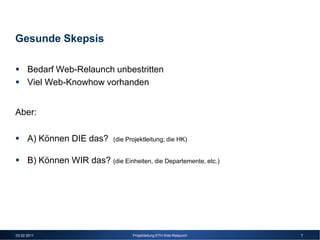

Gesunde Skepsis

      Bedarf Web-Relaunch unbestritten
      Viel Web-Knowhow vorhanden


Aber:

      A) Können DIE das?       (die Projektleitung; die HK)


      B) Können WIR das? (die Einheiten, die Departemente, etc.)




03.02.2011                            Projektleitung ETH Web-Relaunch   7

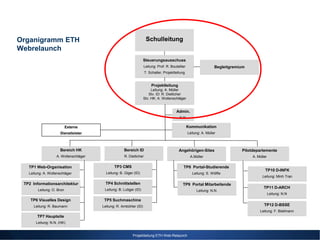

Organigramm ETH                                                      Schulleitung
Webrelaunch
                                                                   Steuerungsausschuss
                                                                   Leitung: Prof. R. Boutellier                    Begleitgremium
                                                                    T. Schaller, Projektleitung


                                                                        Projektleitung
                                                                        Leitung: A. Müller
                                                                      Stv. ID: R. Dietlicher
                                                                   Stv. HK: A. Wollenschläger


                                                                                         Admin.
                                                                                           N.N.

                           Externe                                                                Kommunikation
                      Dienstleister                                                               Leitung: A. Müller



                      Bereich HK                    Bereich ID                             Angehörigen-Sites                   Pilotdepartemente
                   A. Wollenschläger                R. Dietlicher                                  A.Müller                         A. Müller

   TP1 Web-Organisation                       TP3 CMS                                         TP8 Portal-Studierende
                                                                                                                                            TP10 D-INFK
   Leitung: A. Wollenschläger            Leitung: B. Giger (ID)                                      Leitung: S. Wölfle
                                                                                                                                          Leitung: Minh Tran

 TP2 Informationsarchitektur            TP4 Schnittstellen                                   TP9 Portal Mitarbeitende
                                                                                                                                           TP11 D-ARCH
        Leitung: O. Bron                Leitung: B. Lutiger (ID)                                       Leitung: N.N.
                                                                                                                                                Leitung: N.N
    TP6 Visuelles Design                TP5 Suchmaschine
      Leitung: R. Baumann              Leitung: R. Ambühler (ID)                                                                           TP12 D-BSSE
                                                                                                                                        Leitung: F. Biellmann
        TP7 Hauptsite
       Leitung: N.N. (HK)


                                                          Projektleitung ETH Web-Relaunch

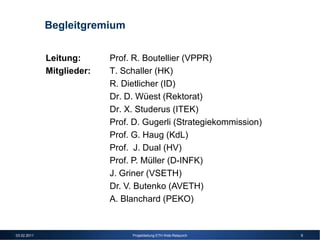

Begleitgremium


             Leitung:      Prof. R. Boutellier (VPPR)
             Mitglieder:   T. Schaller (HK)
                           R. Dietlicher (ID)
                           Dr. D. Wüest (Rektorat)
                           Dr. X. Studerus (ITEK)
                           Prof. D. Gugerli (Strategiekommission)
                           Prof. G. Haug (KdL)
                           Prof. J. Dual (HV)
                           Prof. P. Müller (D-INFK)
                           J. Griner (VSETH)
                           Dr. V. Butenko (AVETH)
                           A. Blanchard (PEKO)


03.02.2011                      Projektleitung ETH Web-Relaunch     9

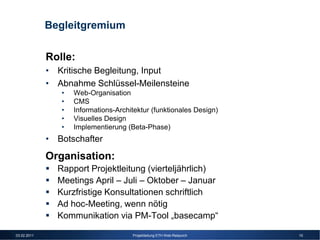

Begleitgremium

             Rolle:
             • Kritische Begleitung, Input
             • Abnahme Schlüssel-Meilensteine
                •   Web-Organisation
                •   CMS
                •   Informations-Architektur (funktionales Design)
                •   Visuelles Design
                •   Implementierung (Beta-Phase)
             • Botschafter
             Organisation:
               Rapport Projektleitung (vierteljährlich)
               Meetings April – Juli – Oktober – Januar
               Kurzfristige Konsultationen schriftlich
               Ad hoc-Meeting, wenn nötig
               Kommunikation via PM-Tool „basecamp“

03.02.2011                            Projektleitung ETH Web-Relaunch   10
Projektplan (Übersicht)




Donnerstag, 3. Februar 2011   Projektleitung Web-Relaunch   11

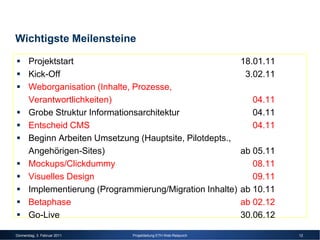

Wichtigste Meilensteine

       Projektstart                                               18.01.11
       Kick-Off                                                    3.02.11
       Weborganisation (Inhalte, Prozesse,
       Verantwortlichkeiten)                                        04.11
       Grobe Struktur Informationsarchitektur                       04.11
       Entscheid CMS                                                04.11
       Beginn Arbeiten Umsetzung (Hauptsite, Pilotdepts.,
       Angehörigen-Sites)                                         ab 05.11
       Mockups/Clickdummy                                            08.11
       Visuelles Design                                              09.11
       Implementierung (Programmierung/Migration Inhalte)         ab 10.11
       Betaphase                                                  ab 02.12
       Go-Live                                                    30.06.12

Donnerstag, 3. Februar 2011     Projektleitung ETH Web-Relaunch              12
Projektplan (Übersicht)




Donnerstag, 3. Februar 2011   Projektleitung Web-Relaunch   13

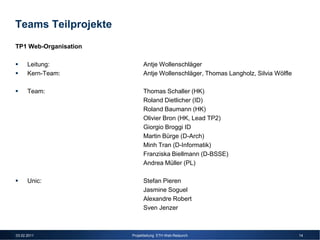

Teams Teilprojekte
TP1 Web-Organisation

      Leitung:               Antje Wollenschläger
      Kern-Team:             Antje Wollenschläger, Thomas Langholz, Silvia Wölfle

      Team:                  Thomas Schaller (HK)
                             Roland Dietlicher (ID)
                             Roland Baumann (HK)
                             Olivier Bron (HK, Lead TP2)
                             Giorgio Broggi ID
                             Martin Bürge (D-Arch)
                             Minh Tran (D-Informatik)
                             Franziska Biellmann (D-BSSE)
                             Andrea Müller (PL)

      Unic:                  Stefan Pieren
                             Jasmine Soguel
                             Alexandre Robert
                             Sven Jenzer



03.02.2011             Projektleitung ETH Web-Relaunch                              14
Teams Teilprojekte

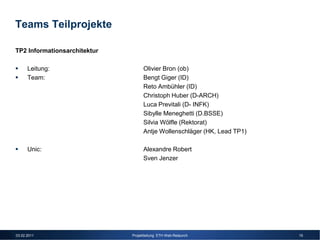

TP2 Informationsarchitektur

      Leitung:                      Olivier Bron (ob)
      Team:                         Bengt Giger (ID)
                                    Reto Ambühler (ID)
                                    Christoph Huber (D-ARCH)
                                    Luca Previtali (D- INFK)
                                    Sibylle Meneghetti (D.BSSE)
                                    Silvia Wölfle (Rektorat)
                                    Antje Wollenschläger (HK, Lead TP1)

      Unic:                         Alexandre Robert
                                    Sven Jenzer




03.02.2011                    Projektleitung ETH Web-Relaunch             15

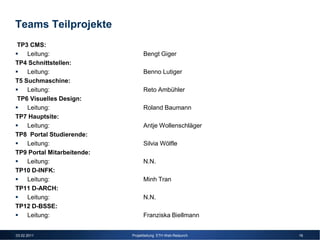

Teams Teilprojekte
TP3 CMS:
    Leitung:                      Bengt Giger
TP4 Schnittstellen:
    Leitung:                      Benno Lutiger
T5 Suchmaschine:
    Leitung:                      Reto Ambühler
TP6 Visuelles Design:
    Leitung:                      Roland Baumann
TP7 Hauptsite:
    Leitung:                      Antje Wollenschläger
TP8 Portal Studierende:
    Leitung:                      Silvia Wölfle
TP9 Portal Mitarbeitende:
    Leitung:                      N.N.
TP10 D-INFK:
    Leitung:                      Minh Tran
TP11 D-ARCH:
    Leitung:                      N.N.
TP12 D-BSSE:
    Leitung:                      Franziska Biellmann


03.02.2011                  Projektleitung ETH Web-Relaunch   16
Projektmanagement




Donnerstag, 3. Februar 2011   Projektleitung Web-Relaunch   17

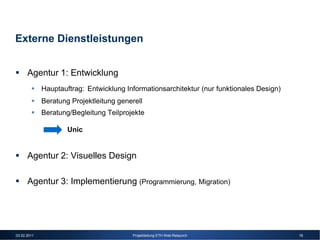

Externe Dienstleistungen


      Agentur 1: Entwicklung
             Hauptauftrag: Entwicklung Informationsarchitektur (nur funktionales Design)
             Beratung Projektleitung generell
             Beratung/Begleitung Teilprojekte

                     Unic


      Agentur 2: Visuelles Design

      Agentur 3: Implementierung (Programmierung, Migration)




03.02.2011                               Projektleitung ETH Web-Relaunch                   18

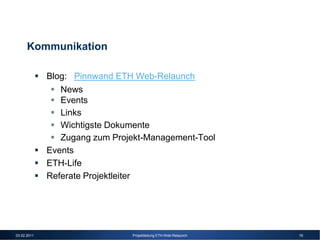

Kommunikation

             Blog: Pinnwand ETH Web-Relaunch
                News
                Events
                Links
                Wichtigste Dokumente
                Zugang zum Projekt-Management-Tool
             Events
             ETH-Life
             Referate Projektleiter




03.02.2011                     Projektleitung ETH-Web-Relaunch   19

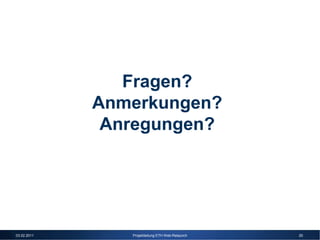

Fragen?
             Anmerkungen?
              Anregungen?




03.02.2011      Projektleitung ETH Web-Relaunch   20
