Erfolgreiche Projekt
Governance dank Metriken
Was man nicht messen kann, kann
        man nicht kontrollieren.
    Application Lifecycle Management sichert
                    Produktivität und Qualität
     11. Juni 2009, Swissôtel Zürich-Oerlikon

                            Toni Steimle

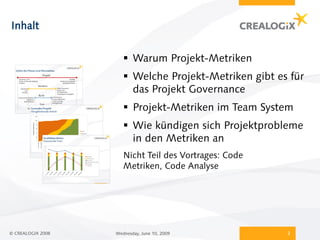

Inhalt

                       Warum Projekt-Metriken
                       Welche Projekt-Metriken gibt es für
                        das Projekt Governance
                       Projekt-Metriken im Team System
                       Wie kündigen sich Projektprobleme
                        in den Metriken an
                      Nicht Teil des Vortrages: Code
                      Metriken, Code Analyse

© CREALOGIX 2008   Wednesday, June 10, 2009            2

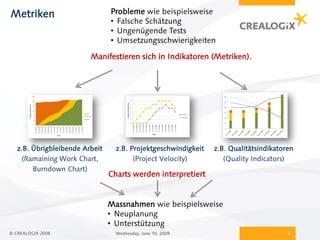

Metriken                        Probleme wie beispielsweise
                                • Falsche Schätzung
                                • Ungenügende Tests
                                • Umsetzungsschwierigkeiten

                         Manifestieren sich in Indikatoren (Metriken).

   z.B. Übrigbleibende Arbeit     z.B. Projektgeschwindigkeit   z.B. Qualitätsindikatoren
     (Ramaining Work Chart,             (Project Velocity)         (Quality Indicators)
        Burndown Chart)
                                Charts werden interpretiert

                                Massnahmen wie beispielsweise
                                • Neuplanung
                                • Unterstützung
© CREALOGIX 2008                  Wednesday, June 10, 2009                             3

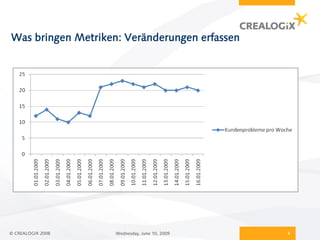

Was bringen Metriken: Veränderungen erfassen

© CREALOGIX 2008    Wednesday, June 10, 2009   4

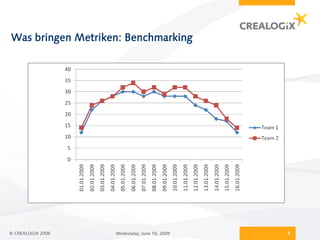

Was bringen Metriken: Benchmarking

© CREALOGIX 2008   Wednesday, June 10, 2009   5

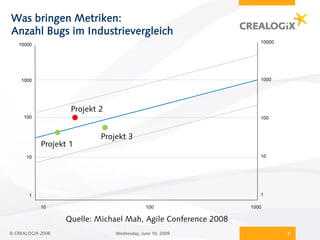

Was bringen Metriken:
Anzahl Bugs im Industrievergleich
                                                                   10000
   10000

    1000                                                           1000

                    Projekt 2
     100                                                           100

                            Projekt 3
            Projekt 1
      10                                                           10

       1                                                           1

            10                               100                1000

                   Quelle: Michael Mah, Agile Conference 2008
© CREALOGIX 2008                Wednesday, June 10, 2009                   6

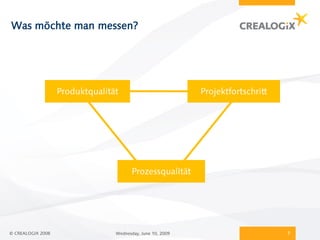

Was möchte man messen?

                   Produktqualität                          Projektfortschritt

                                        Prozessqualität

© CREALOGIX 2008                 Wednesday, June 10, 2009                        7

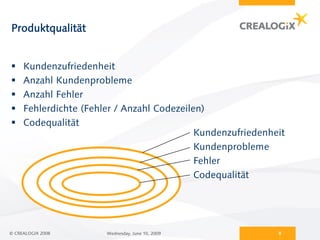

Produktqualität

    Kundenzufriedenheit
    Anzahl Kundenprobleme
    Anzahl Fehler
    Fehlerdichte (Fehler / Anzahl Codezeilen)
    Codequalität
                                            Kundenzufriedenheit
                                            Kundenprobleme
                                            Fehler
                                            Codequalität

© CREALOGIX 2008       Wednesday, June 10, 2009              8

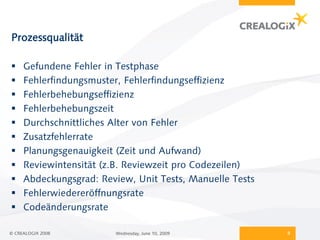

Prozessqualität

    Gefundene Fehler in Testphase
    Fehlerfindungsmuster, Fehlerfindungseffizienz
    Fehlerbehebungseffizienz
    Fehlerbehebungszeit
    Durchschnittliches Alter von Fehler
    Zusatzfehlerrate
    Planungsgenauigkeit (Zeit und Aufwand)
    Reviewintensität (z.B. Reviewzeit pro Codezeilen)
    Abdeckungsgrad: Review, Unit Tests, Manuelle Tests
    Fehlerwiedereröffnungsrate
    Codeänderungsrate

© CREALOGIX 2008         Wednesday, June 10, 2009         9

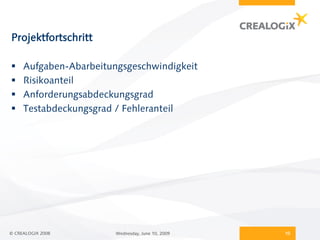

Projektfortschritt

    Aufgaben-Abarbeitungsgeschwindigkeit
    Risikoanteil
    Anforderungsabdeckungsgrad
    Testabdeckungsgrad / Fehleranteil

© CREALOGIX 2008        Wednesday, June 10, 2009   10

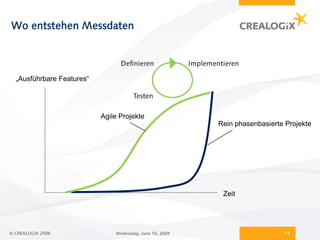

Wo entstehen Messdaten

                                 Definieren               Implementieren

  „Ausführbare Features“

                                      Testen

                           Agile Projekte
                                                                  Rein phasenbasierte Projekte

                                                                   Zeit

© CREALOGIX 2008               Wednesday, June 10, 2009                               11

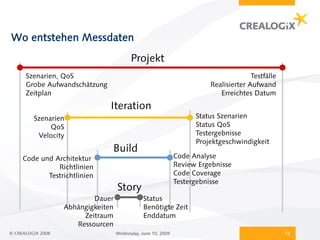

Wo entstehen Messdaten
                                          Projekt
      Szenarien, QoS                                                                   Testfälle
      Grobe Aufwandschätzung                                             Realisierter Aufwand
      Zeitplan                                                              Erreichtes Datum
                                Iteration
         Szenarien                                                   Status Szenarien
              QoS                                                    Status QoS
          Velocity                                                   Testergebnisse
                                                                     Projektgeschwindigkeit
                                Build
     Code und Architektur                                      Code Analyse
               Richtlinien                                     Review Ergebnisse
            Testrichtlinien                                    Code Coverage
                                                               Testergebnisse
                                    Story
                           Dauer                Status
                   Abhängigkeiten               Benötigte Zeit
                        Zeitraum                Enddatum
                      Ressourcen
© CREALOGIX 2008                    Wednesday, June 10, 2009                                       12

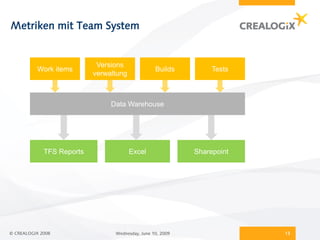

Metriken mit Team System

                            Versions
          Work items                              Builds         Tests
                           verwaltung

                                Data Warehouse

             TFS Reports                Excel               Sharepoint

© CREALOGIX 2008                 Wednesday, June 10, 2009                13

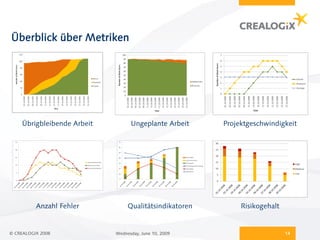

Überblick über Metriken

    Übrigbleibende Arbeit         Ungeplante Arbeit     Projektgeschwindigkeit

          Anzahl Fehler          Qualitätsindikatoren        Risikogehalt

© CREALOGIX 2008            Wednesday, June 10, 2009                        14

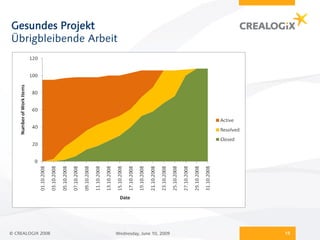

Gesundes Projekt
Übrigbleibende Arbeit

© CREALOGIX 2008    Wednesday, June 10, 2009   15

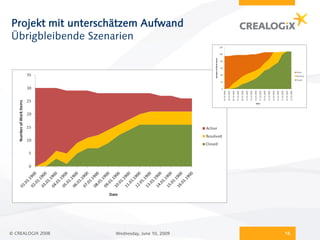

Projekt mit unterschätzem Aufwand
Übrigbleibende Szenarien

© CREALOGIX 2008    Wednesday, June 10, 2009   16

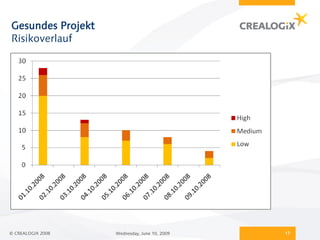

Gesundes Projekt
Risikoverlauf

© CREALOGIX 2008   Wednesday, June 10, 2009   17

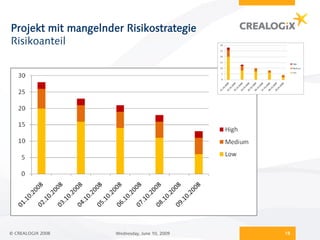

Projekt mit mangelnder Risikostrategie
Risikoanteil

© CREALOGIX 2008     Wednesday, June 10, 2009   18

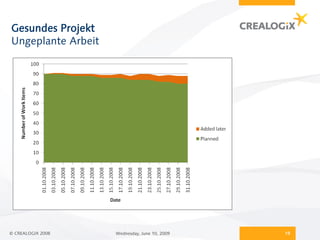

Gesundes Projekt
Ungeplante Arbeit

© CREALOGIX 2008    Wednesday, June 10, 2009   19

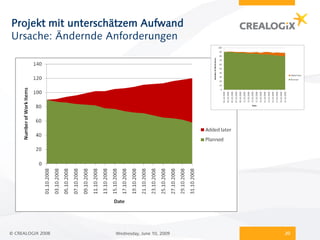

Projekt mit unterschätzem Aufwand
Ursache: Ändernde Anforderungen

© CREALOGIX 2008    Wednesday, June 10, 2009   20

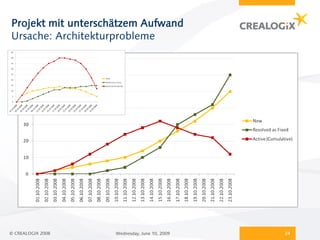

Projekt mit unterschätzem Aufwand
Ursache: Architekturprobleme

© CREALOGIX 2008    Wednesday, June 10, 2009   21
Gesundes Projekt

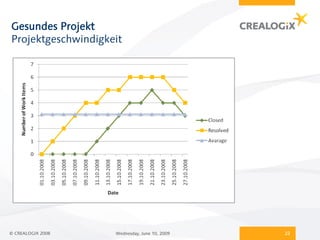

Projektgeschwindigkeit

© CREALOGIX 2008    Wednesday, June 10, 2009   22

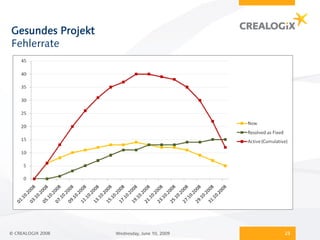

Gesundes Projekt
Fehlerrate

© CREALOGIX 2008   Wednesday, June 10, 2009   23
Projekt mit unterschätzem Aufwand
Ursache: Architekturprobleme

© CREALOGIX 2008    Wednesday, June 10, 2009   24

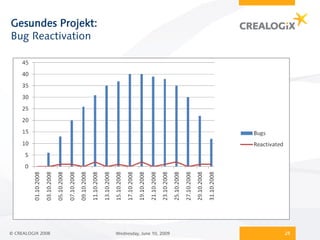

Gesundes Projekt:
Bug Reactivation

© CREALOGIX 2008    Wednesday, June 10, 2009   25

Ineffizente Fehlerbehebung

© CREALOGIX 2008    Wednesday, June 10, 2009   26

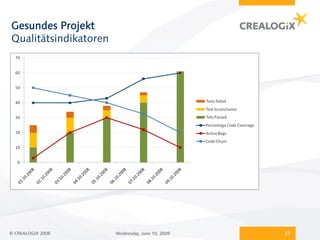

Gesundes Projekt
Qualitätsindikatoren

© CREALOGIX 2008       Wednesday, June 10, 2009   27

Projekt mit unterschätzem Aufwand
Ursache: Architekturprobleme

© CREALOGIX 2008    Wednesday, June 10, 2009   28

Qualitätsprobleme
Unpassende Tests

© CREALOGIX 2008    Wednesday, June 10, 2009   29

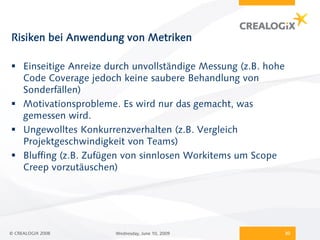

Risiken bei Anwendung von Metriken

 Einseitige Anreize durch unvollständige Messung (z.B. hohe
  Code Coverage jedoch keine saubere Behandlung von
  Sonderfällen)
 Motivationsprobleme. Es wird nur das gemacht, was
  gemessen wird.
 Ungewolltes Konkurrenzverhalten (z.B. Vergleich
  Projektgeschwindigkeit von Teams)
 Bluffing (z.B. Zufügen von sinnlosen Workitems um Scope
  Creep vorzutäuschen)

© CREALOGIX 2008      Wednesday, June 10, 2009                 30

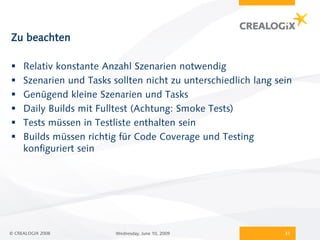

Zu beachten

    Relativ konstante Anzahl Szenarien notwendig
    Szenarien und Tasks sollten nicht zu unterschiedlich lang sein
    Genügend kleine Szenarien und Tasks
    Daily Builds mit Fulltest (Achtung: Smoke Tests)
    Tests müssen in Testliste enthalten sein
    Builds müssen richtig für Code Coverage und Testing
     konfiguriert sein

© CREALOGIX 2008          Wednesday, June 10, 2009               31

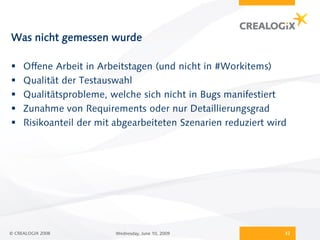

Was nicht gemessen wurde

    Offene Arbeit in Arbeitstagen (und nicht in #Workitems)
    Qualität der Testauswahl
    Qualitätsprobleme, welche sich nicht in Bugs manifestiert
    Zunahme von Requirements oder nur Detaillierungsgrad
    Risikoanteil der mit abgearbeiteten Szenarien reduziert wird

© CREALOGIX 2008          Wednesday, June 10, 2009              32

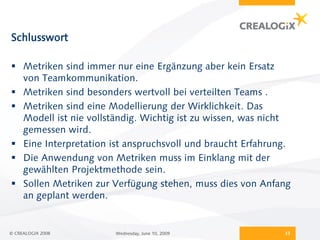

Schlusswort

 Metriken sind immer nur eine Ergänzung aber kein Ersatz
  von Teamkommunikation.
 Metriken sind besonders wertvoll bei verteilten Teams .
 Metriken sind eine Modellierung der Wirklichkeit. Das
  Modell ist nie vollständig. Wichtig ist zu wissen, was nicht
  gemessen wird.
 Eine Interpretation ist anspruchsvoll und braucht Erfahrung.
 Die Anwendung von Metriken muss im Einklang mit der
  gewählten Projektmethode sein.
 Sollen Metriken zur Verfügung stehen, muss dies von Anfang
  an geplant werden.

© CREALOGIX 2008       Wednesday, June 10, 2009             33
