Was ist die geeignetste
Vertragsform…
Peter StevensSUG Bern / 30.Apr.2020© 2020 Peter Stevens
Meet Peter Stevens
“Mr. What Really Matters” © 2020 Peter Stevens
Mein Ziel: Leute zu inspirieren, ihre Welt zu verändern
Build the Right Relationship Between
Sourcing and Agile Development Companies
PETER B. STEVENS
A Practitioner’s Guide to Creating the Right Contract
TEN AGILE
CONTRACTS
© 2020 Peter Stevens

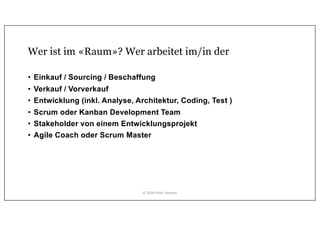

Wer ist im «Raum»? Wer arbeitet im/in der
• Einkauf / Sourcing / Beschaffung
• Verkauf / Vorverkauf
• Entwicklung (inkl. Analyse, Architektur, Coding, Test )
• Scrum oder Kanban Development Team
• Stakeholder von einem Entwicklungsprojekt
• Agile Coach oder Scrum Master
© 2020 Peter Stevens

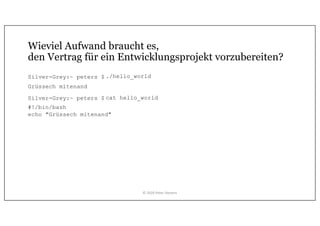

Wieviel Aufwand braucht es,
den Vertrag für ein Entwicklungsprojekt vorzubereiten?
Silver-Grey:~ peters $
Silver-Grey:~ peters $ cat hello_world
#!/bin/bash
echo "Grüssech mitenand"
Grüssech mitenand
./hello_world
© 2020 Peter Stevens

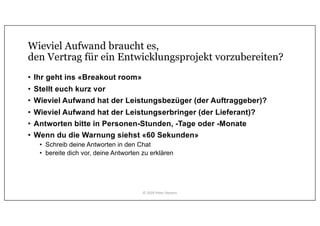

Wieviel Aufwand braucht es,
den Vertrag für ein Entwicklungsprojekt vorzubereiten?
• Ihr geht ins «Breakout room»
• Stellt euch kurz vor
• Wieviel Aufwand hat der Leistungsbezüger (der Auftraggeber)?
• Wieviel Aufwand hat der Leistungserbringer (der Lieferant)?
• Antworten bitte in Personen-Stunden, -Tage oder -Monate
• Wenn du die Warnung siehst «60 Sekunden»
• Schreib deine Antworten in den Chat
• bereite dich vor, deine Antworten zu erklären
© 2020 Peter Stevens
Warum wird die
Zusammenarbeit
mit Kunden
höher
eingeschätzt?
Keine
Wertschöpfung
© 2020 Peter Stevens

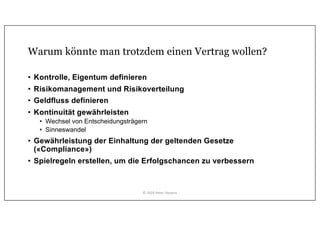

Warum könnte man trotzdem einen Vertrag wollen?
• Kontrolle, Eigentum definieren
• Risikomanagement und Risikoverteilung
• Geldfluss definieren
• Kontinuität gewährleisten
• Wechsel von Entscheidungsträgern
• Sinneswandel
• Gewährleistung der Einhaltung der geltenden Gesetze
(«Compliance»)
• Spielregeln erstellen, um die Erfolgschancen zu verbessern
© 2020 Peter Stevens
Geht es ohne
schriftlichen
Vertrag?
Photo by Diane Helentjaris on Unsplash © 2020 Peter Stevens

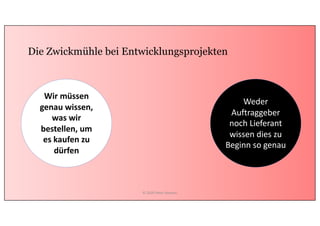

Die Zwickmühle bei Entwicklungsprojekten
Als LieferantAls Anbieter
Wir müssen
genau wissen,
was wir
bestellen, um
es kaufen zu
dürfen
Weder
Auftraggeber
noch Lieferant
wissen dies zu
Beginn so genau
© 2020 Peter Stevens

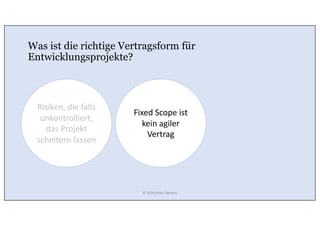

Was ist die richtige Vertragsform für
Entwicklungsprojekte?
Das kaufen, was
der Lieferant
wirklich
anbietet
Fixed Scope ist
kein agiler
Vertrag
Risiken, die falls
unkontrolliert,
das Projekt
scheitern lassen

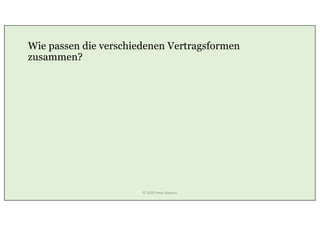

Wie passen die verschiedenen Vertragsformen mit Agilität zusammen?
© 2020 Peter Stevens

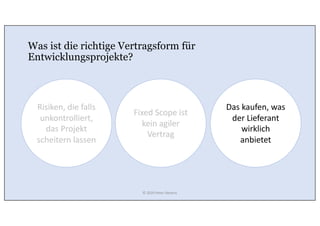

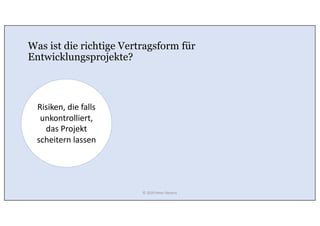

Was ist die richtige Vertragsform für
Entwicklungsprojekte?
Risiken, die falls
unkontrolliert,
das Projekt
scheitern lassen
© 2020 Peter Stevens
Alles, was
geschehen kann,
wird geschehen
• Welche Risiken können Ihr
Projekt zum Scheitern
bringen?
Photo by Anders Jildén on Unsplash © 2020 Peter Stevens
1. Lieferrisiko
• Bekomme ich am Ende des Projektes
überhaupt noch etwas Brauchbares?
© 2020 Peter Stevens

2. Zeit- und
Budgetrisiko
• Wird es innerhalb des
versprochenen Zeitrahmens
und Budgets geliefert
werden?
© 2020 Peter Stevens
3. Umfangrisiko
• Werde ich alles bekommen,
was ich verlangt habe?
© 2020 Peter Stevens
4. Marktrisiko
• Wenn wir es bauen, werden
die Leute es benutzen oder
kaufen?
© 2020 Peter Stevens
5. Technisches Risiko
• Ist unser Projekt technisch machbar?
© 2020 Peter Stevens
6. Soziales Risiko
• Können die Leute, die das
Produkt bauen, effektiv
zusammenarbeiten?
© 2020 Peter Stevens
7. Abhängigkeiten
• Werden die Leute, die
gebraucht werden, verfügbar
sein, wann sie versprochen
wurden?
Photo by Nicolas Picard on Unsplash © 2020 Peter Stevens
8. Stakeholder-Risiko
• Werden sie ihre Meinung über
Zweck, Priorität oder
Finanzierung des Projekts
ändern?
© 2020 Peter Stevens
9. Veränderungs-Risiko
• Werden sich ändernde Anforderungen das Projekt
verzögern?
© 2020 Peter Stevens

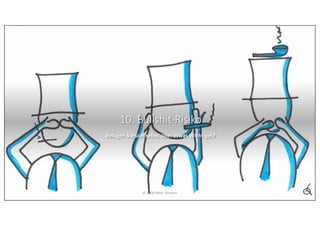

10. Bullshit-Risiko
Belügen Sie sich selbst über etwas Wichtiges?
© 2020 Peter Stevens
Fragen
Photo © leonardo viti - Fotolia © 2020 Peter Stevens
Was ist die richtige Vertragsform für
Entwicklungsprojekte?
Fixed Scope ist
kein agiler
Vertrag
Risiken, die falls
unkontrolliert,
das Projekt
scheitern lassen
© 2020 Peter Stevens

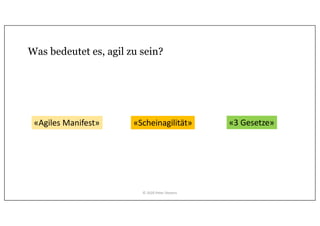

Was bedeutet es, agil zu sein?
«Agiles Manifest» «Scheinagilität» «3 Gesetze»
© 2020 Peter Stevens
© 2020 Peter Stevens
Die ersten Sätze legen die agile Denkweise dar
© 2020 Peter Stevens

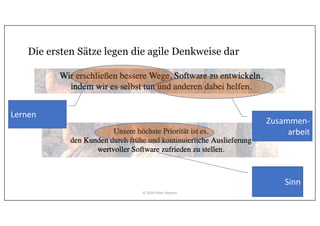

Die ersten Sätze legen die agile Denkweise dar
Lernen
Zusammen-
arbeit
Sinn
© 2020 Peter Stevens

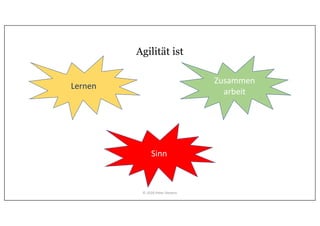

Agilität ist
Sinn
Lernen
Zusammen
arbeit
© 2020 Peter Stevens
Sinn
Lernen
Zusammen
arbeit

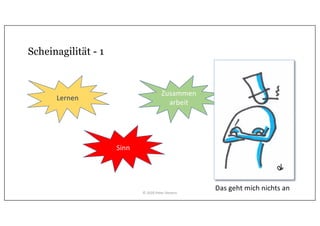

Scheinagilität - 1
Das geht mich nichts an© 2020 Peter Stevens

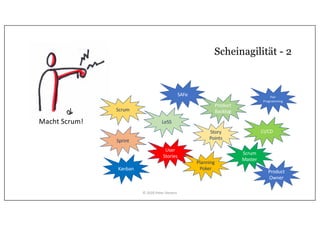

Scheinagilität - 2
User
Stories
SAFe
Sprint
Scrum
Planning
Poker
Story
Points
Product
Backlog
Scrum
Master
CI/CD
Pair
Programming
Kanban
Product
Owner
LeSSMacht Scrum!
© 2020 Peter Stevens

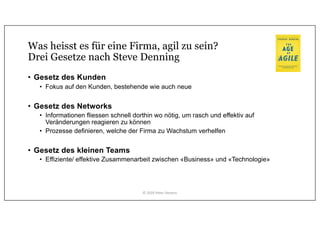

Was heisst es für eine Firma, agil zu sein?
Drei Gesetze nach Steve Denning
• Gesetz des Kunden
• Fokus auf den Kunden, bestehende wie auch neue
• Gesetz des Networks
• Informationen fliessen schnell dorthin wo nötig, um rasch und effektiv auf
Veränderungen reagieren zu können
• Prozesse definieren, welche der Firma zu Wachstum verhelfen
• Gesetz des kleinen Teams
• Effiziente/ effektive Zusammenarbeit zwischen «Business» und «Technologie»
© 2020 Peter Stevens

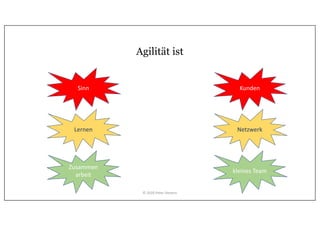

Agilität ist
Sinn
Lernen
Zusammen
arbeit
Kunden
Netzwerk
kleines Team
Einzeln/Team Unternehmen
© 2020 Peter Stevens
Welche Art Projekt braucht einen agilen Ansatz?
Photo by Jordi oncasi on Unsplash
Landebahn
sanieren
Photo by Rodion Kutsaev on Unsplash
Smartphone
nächster Generation
Photo by Thought Catalog on Unsplash
Startup
neue App
© 2020 Peter Stevens
Welche Art von Agilität braucht Ihr Projekt?
• Nicht-agil
• Der Soll-Zustand kann im Voraus genau definiert werden
• Änderungen sind unwahrscheinlich
• Scheinagilität («Fake Agile»)
• Man setzt agile Methoden ein, lässt Änderungen im Soll-Zustand jedoch nicht zu
• Operationelle Agilität
• Genügend Flexibilität, um das Richtige für bestehende Kundschaft zu produzieren
• Strategische Agilität
• Genügend Flexibilität, um neue Märkte zu kreieren und einzutreten
• Bestehende Märkte könnten dabei kannibalisiert werden
© 2020 Peter Stevens
Fragen
Photo © leonardo viti - Fotolia © 2020 Peter Stevens
Was ist die richtige Vertragsform für
Entwicklungsprojekte?
Das kaufen, was
der Lieferant
wirklich
anbietet
Fixed Scope ist
kein agiler
Vertrag
Risiken, die falls
unkontrolliert,
das Projekt
scheitern lassen
© 2020 Peter Stevens
Wie geht Scrum mit Risiken um?
© 2020 Peter Stevens

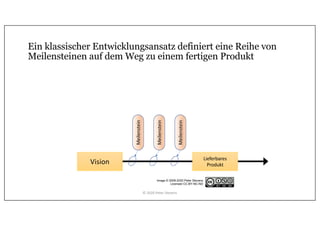

Ein klassischer Entwicklungsansatz definiert eine Reihe von
Meilensteinen auf dem Weg zu einem fertigen Produkt
Lieferbares
ProduktVision
Meilenstein
Meilenstein
MeilensteinImage © 2009-2020 Peter Stevens
Licensed CC-BY-NC-ND
© 2020 Peter Stevens

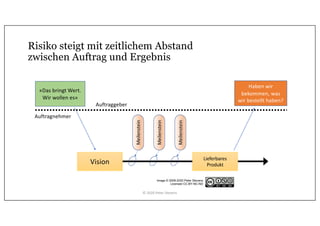

«Das bringt Wert.
Wir wollen es»
Risiko steigt mit zeitlichem Abstand
zwischen Auftrag und Ergebnis
Lieferbares
ProduktVision
Meilenstein
Meilenstein
MeilensteinImage © 2009-2020 Peter Stevens
Licensed CC-BY-NC-ND
Auftraggeber
Auftragnehmer
Haben wir
bekommen, was
wir bestellt haben?
© 2020 Peter Stevens

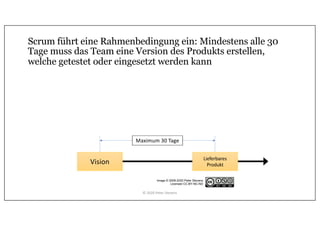

Scrum führt eine Rahmenbedingung ein: Mindestens alle 30
Tage muss das Team eine Version des Produkts erstellen,
welche getestet oder eingesetzt werden kann
Lieferbares
ProduktVision
Maximum 30 Tage
Image © 2009-2020 Peter Stevens
Licensed CC-BY-NC-ND
© 2020 Peter Stevens
Vision
Potenziell
lieferbares
Produkt

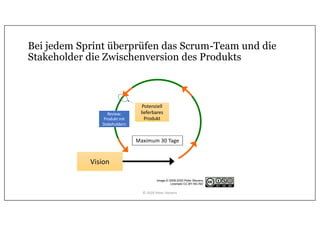

Bei jedem Sprint überprüfen das Scrum-Team und die
Stakeholder die Zwischenversion des Produkts
Maximum 30 Tage
Review:
Produkt mit
Stakeholdern
Image © 2009-2020 Peter Stevens
Licensed CC-BY-NC-ND
© 2020 Peter Stevens
Vision
Potenziell
lieferbares
Produkt

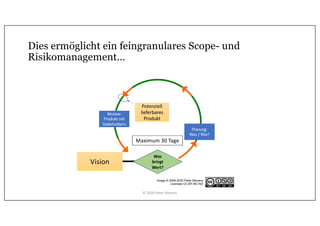

Dies ermöglicht ein feingranulares Scope- und
Risikomanagement…
Maximum 30 Tage
Review:
Produkt mit
Stakeholdern
Was
bringt
Wert?
Planung:
Was / Wie?
Image © 2009-2020 Peter Stevens
Licensed CC-BY-NC-ND
© 2020 Peter Stevens
Lieferbares
ProduktVision
Potenziell
lieferbares
Produkt

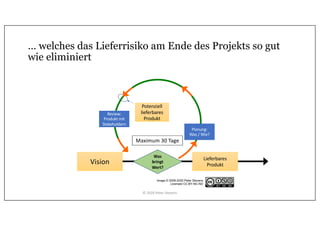

… welches das Lieferrisiko am Ende des Projekts so gut
wie eliminiert
Maximum 30 Tage
Review:
Produkt mit
Stakeholdern
Was
bringt
Wert?
Planung:
Was / Wie?
Image © 2009-2020 Peter Stevens
Licensed CC-BY-NC-ND
© 2020 Peter Stevens
Der agile Lieferant bietet
Scrum Master & Entwicklungsteam Scope- und Risikomanagement Etwas, das man nach jedem Sprint
benutzen oder testen kann
Giftbox icon made by Freepik from www.flaticon.com © 2020 Peter Stevens

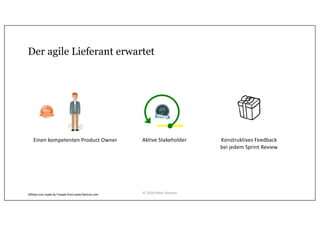

Der agile Lieferant erwartet
Konstruktives Feedback
bei jedem Sprint Review
Einen kompetenten Product Owner Aktive Stakeholder
Giftbox icon made by Freepik from www.flaticon.com © 2020 Peter Stevens
Wie passen die verschiedenen Vertragsformen
zusammen?
© 2020 Peter Stevens

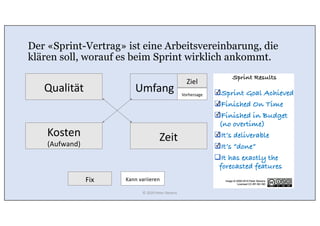

Der «Sprint-Vertrag» ist eine Arbeitsvereinbarung, die
klären soll, worauf es beim Sprint wirklich ankommt.
Qualität Umfang
Kosten
(Aufwand)
Zeit
Ziel
Vorhersage
Fix Kann variieren
© 2020 Peter Stevens
Nicht-agile
Vertragsformen
© 2020 Peter Stevens
Potenziell agile
Vertragsformen
© 2020 Peter Stevens
Ein Sprint ist wie ein Baustein für Ihr Projekt.
Jeder hat die gleiche Kapazität, Dauer und Kosten.
Photo by Paweł Czerwiński on Unsplash © 2020 Peter Stevens

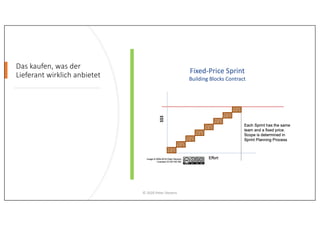

Das kaufen, was der
Lieferant wirklich anbietet
© 2020 Peter Stevens
Das verkaufen, was der Kunde
wirklich haben will
«Es mag buchstäblich einfacher sein, Starship einfach auf
dem Mond zu landen, als zu versuchen, die NASA davon zu
überzeugen, dass wir es können.»
-- Elon Musk
Photo courtesy @ElonMusk© 2020 Peter Stevens
Tipps für Euren Entwicklungs-Vertrag
Als
Leistungs-
erbringer
Als
Leistungs-
bezüger
© 2020 Peter Stevens
Tipps für Euren Entwicklungs-Vertrag

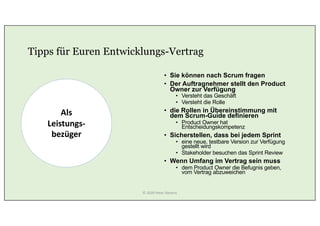

• Sie können nach Scrum fragen
• Der Auftragnehmer stellt den Product
Owner zur Verfügung
• Versteht das Geschäft
• Versteht die Rolle
• die Rollen in Übereinstimmung mit
dem Scrum-Guide definieren
• Product Owner hat
Entscheidungskompetenz
• Sicherstellen, dass bei jedem Sprint
• eine neue, testbare Version zur Verfügung
gestellt wird
• Stakeholder besuchen das Sprint Review
• Wenn Umfang im Vertrag sein muss
• dem Product Owner die Befugnis geben,
vom Vertrag abzuweichen
Als
Leistungs-
bezüger
© 2020 Peter Stevens

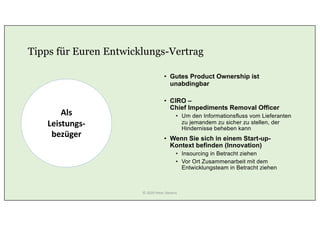

Tipps für Euren Entwicklungs-Vertrag
• Gutes Product Ownership ist
unabdingbar
• CIRO –
Chief Impediments Removal Officer
• Um den Informationsfluss vom Lieferanten
zu jemandem zu sicher zu stellen, der
Hindernisse beheben kann
• Wenn Sie sich in einem Start-up-
Kontext befinden (Innovation)
• Insourcing in Betracht ziehen
• Vor Ort Zusammenarbeit mit dem
Entwicklungsteam in Betracht ziehen
Als
Leistungs-
bezüger
© 2020 Peter Stevens
Tipps für Euren Entwicklungs-Vertrag
• Erstes Ziel
• Jeden Sprint zuverlässig liefern
• Alle anderen Probleme verschwinden
• Bieten Sie die Kollaborationsregeln
(z.B. Scrum) als Teil Ihres
Angebotes an
• Keine Änderungen am Sprint-Ziel
• Stakeholder und Scrum-Team nehmen
am Sprint-Review teil
• Scrum Master und
Entwicklungsteam zur Verfügung
stellen
• Dem Projekt 100% gewidmet
Als
Leistungs-
erbringer
© 2020 Peter Stevens
Vielen Dank –
Fragen
Photo © leonardo viti - Fotolia © 2020 Peter Stevens
Coupon Code: SUGBERN
Build the Right Relationship Between
Sourcing and Agile Development Companies
PETER B. STEVENS
A Practitioner’s Guide to Creating the Right Contract
TEN AGILE
CONTRACTS
https://saat-network.ch/csm
https://saat-network.ch/cspohttps://saat-network.ch/ten
https://saat-network.ch/ten-e
© 2020 Peter Stevens

Geeignetste Vertragsform für Entwicklungsprojekte

  • 1.
    Was ist diegeeignetste Vertragsform… Peter StevensSUG Bern / 30.Apr.2020© 2020 Peter Stevens
  • 2.
    Meet Peter Stevens “Mr.What Really Matters” © 2020 Peter Stevens
  • 3.
    Mein Ziel: Leutezu inspirieren, ihre Welt zu verändern Build the Right Relationship Between Sourcing and Agile Development Companies PETER B. STEVENS A Practitioner’s Guide to Creating the Right Contract TEN AGILE CONTRACTS © 2020 Peter Stevens
  • 4.
    Wer ist im«Raum»? Wer arbeitet im/in der • Einkauf / Sourcing / Beschaffung • Verkauf / Vorverkauf • Entwicklung (inkl. Analyse, Architektur, Coding, Test ) • Scrum oder Kanban Development Team • Stakeholder von einem Entwicklungsprojekt • Agile Coach oder Scrum Master © 2020 Peter Stevens
  • 5.
    Wieviel Aufwand brauchtes, den Vertrag für ein Entwicklungsprojekt vorzubereiten? Silver-Grey:~ peters $ Silver-Grey:~ peters $ cat hello_world #!/bin/bash echo "Grüssech mitenand" Grüssech mitenand ./hello_world © 2020 Peter Stevens
  • 6.
    Wieviel Aufwand brauchtes, den Vertrag für ein Entwicklungsprojekt vorzubereiten? • Ihr geht ins «Breakout room» • Stellt euch kurz vor • Wieviel Aufwand hat der Leistungsbezüger (der Auftraggeber)? • Wieviel Aufwand hat der Leistungserbringer (der Lieferant)? • Antworten bitte in Personen-Stunden, -Tage oder -Monate • Wenn du die Warnung siehst «60 Sekunden» • Schreib deine Antworten in den Chat • bereite dich vor, deine Antworten zu erklären © 2020 Peter Stevens
  • 7.
    Warum wird die Zusammenarbeit mitKunden höher eingeschätzt? Keine Wertschöpfung © 2020 Peter Stevens
  • 8.
    Warum könnte mantrotzdem einen Vertrag wollen? • Kontrolle, Eigentum definieren • Risikomanagement und Risikoverteilung • Geldfluss definieren • Kontinuität gewährleisten • Wechsel von Entscheidungsträgern • Sinneswandel • Gewährleistung der Einhaltung der geltenden Gesetze («Compliance») • Spielregeln erstellen, um die Erfolgschancen zu verbessern © 2020 Peter Stevens
  • 9.
    Geht es ohne schriftlichen Vertrag? Photoby Diane Helentjaris on Unsplash © 2020 Peter Stevens
  • 10.
    Die Zwickmühle beiEntwicklungsprojekten Als LieferantAls Anbieter Wir müssen genau wissen, was wir bestellen, um es kaufen zu dürfen Weder Auftraggeber noch Lieferant wissen dies zu Beginn so genau © 2020 Peter Stevens
  • 11.
    Was ist dierichtige Vertragsform für Entwicklungsprojekte? Das kaufen, was der Lieferant wirklich anbietet Fixed Scope ist kein agiler Vertrag Risiken, die falls unkontrolliert, das Projekt scheitern lassen Wie passen die verschiedenen Vertragsformen mit Agilität zusammen? © 2020 Peter Stevens
  • 12.
    Was ist dierichtige Vertragsform für Entwicklungsprojekte? Risiken, die falls unkontrolliert, das Projekt scheitern lassen © 2020 Peter Stevens
  • 13.
    Alles, was geschehen kann, wirdgeschehen • Welche Risiken können Ihr Projekt zum Scheitern bringen? Photo by Anders Jildén on Unsplash © 2020 Peter Stevens
  • 14.
    1. Lieferrisiko • Bekommeich am Ende des Projektes überhaupt noch etwas Brauchbares? © 2020 Peter Stevens
  • 15.
    2. Zeit- und Budgetrisiko •Wird es innerhalb des versprochenen Zeitrahmens und Budgets geliefert werden? © 2020 Peter Stevens
  • 16.
    3. Umfangrisiko • Werdeich alles bekommen, was ich verlangt habe? © 2020 Peter Stevens
  • 17.
    4. Marktrisiko • Wennwir es bauen, werden die Leute es benutzen oder kaufen? © 2020 Peter Stevens
  • 18.
    5. Technisches Risiko •Ist unser Projekt technisch machbar? © 2020 Peter Stevens
  • 19.
    6. Soziales Risiko •Können die Leute, die das Produkt bauen, effektiv zusammenarbeiten? © 2020 Peter Stevens
  • 20.
    7. Abhängigkeiten • Werdendie Leute, die gebraucht werden, verfügbar sein, wann sie versprochen wurden? Photo by Nicolas Picard on Unsplash © 2020 Peter Stevens
  • 21.
    8. Stakeholder-Risiko • Werdensie ihre Meinung über Zweck, Priorität oder Finanzierung des Projekts ändern? © 2020 Peter Stevens
  • 22.
    9. Veränderungs-Risiko • Werdensich ändernde Anforderungen das Projekt verzögern? © 2020 Peter Stevens
  • 23.
    10. Bullshit-Risiko Belügen Siesich selbst über etwas Wichtiges? © 2020 Peter Stevens
  • 24.
    Fragen Photo © leonardoviti - Fotolia © 2020 Peter Stevens
  • 25.
    Was ist dierichtige Vertragsform für Entwicklungsprojekte? Fixed Scope ist kein agiler Vertrag Risiken, die falls unkontrolliert, das Projekt scheitern lassen © 2020 Peter Stevens
  • 26.
    Was bedeutet es,agil zu sein? «Agiles Manifest» «Scheinagilität» «3 Gesetze» © 2020 Peter Stevens
  • 27.
  • 28.
    Die ersten Sätzelegen die agile Denkweise dar © 2020 Peter Stevens
  • 29.
    Die ersten Sätzelegen die agile Denkweise dar Lernen Zusammen- arbeit Sinn © 2020 Peter Stevens
  • 30.
  • 31.
    Sinn Lernen Zusammen arbeit Scheinagilität - 1 Dasgeht mich nichts an© 2020 Peter Stevens
  • 32.
  • 33.
    Was heisst esfür eine Firma, agil zu sein? Drei Gesetze nach Steve Denning • Gesetz des Kunden • Fokus auf den Kunden, bestehende wie auch neue • Gesetz des Networks • Informationen fliessen schnell dorthin wo nötig, um rasch und effektiv auf Veränderungen reagieren zu können • Prozesse definieren, welche der Firma zu Wachstum verhelfen • Gesetz des kleinen Teams • Effiziente/ effektive Zusammenarbeit zwischen «Business» und «Technologie» © 2020 Peter Stevens
  • 34.
  • 35.
    Welche Art Projektbraucht einen agilen Ansatz? Photo by Jordi oncasi on Unsplash Landebahn sanieren Photo by Rodion Kutsaev on Unsplash Smartphone nächster Generation Photo by Thought Catalog on Unsplash Startup neue App © 2020 Peter Stevens
  • 36.
    Welche Art vonAgilität braucht Ihr Projekt? • Nicht-agil • Der Soll-Zustand kann im Voraus genau definiert werden • Änderungen sind unwahrscheinlich • Scheinagilität («Fake Agile») • Man setzt agile Methoden ein, lässt Änderungen im Soll-Zustand jedoch nicht zu • Operationelle Agilität • Genügend Flexibilität, um das Richtige für bestehende Kundschaft zu produzieren • Strategische Agilität • Genügend Flexibilität, um neue Märkte zu kreieren und einzutreten • Bestehende Märkte könnten dabei kannibalisiert werden © 2020 Peter Stevens
  • 37.
    Fragen Photo © leonardoviti - Fotolia © 2020 Peter Stevens
  • 38.
    Was ist dierichtige Vertragsform für Entwicklungsprojekte? Das kaufen, was der Lieferant wirklich anbietet Fixed Scope ist kein agiler Vertrag Risiken, die falls unkontrolliert, das Projekt scheitern lassen © 2020 Peter Stevens
  • 39.
    Wie geht Scrummit Risiken um? © 2020 Peter Stevens
  • 40.
    Ein klassischer Entwicklungsansatzdefiniert eine Reihe von Meilensteinen auf dem Weg zu einem fertigen Produkt Lieferbares ProduktVision Meilenstein Meilenstein MeilensteinImage © 2009-2020 Peter Stevens Licensed CC-BY-NC-ND © 2020 Peter Stevens
  • 41.
    «Das bringt Wert. Wirwollen es» Risiko steigt mit zeitlichem Abstand zwischen Auftrag und Ergebnis Lieferbares ProduktVision Meilenstein Meilenstein MeilensteinImage © 2009-2020 Peter Stevens Licensed CC-BY-NC-ND Auftraggeber Auftragnehmer Haben wir bekommen, was wir bestellt haben? © 2020 Peter Stevens
  • 42.
    Scrum führt eineRahmenbedingung ein: Mindestens alle 30 Tage muss das Team eine Version des Produkts erstellen, welche getestet oder eingesetzt werden kann Lieferbares ProduktVision Maximum 30 Tage Image © 2009-2020 Peter Stevens Licensed CC-BY-NC-ND © 2020 Peter Stevens
  • 43.
    Vision Potenziell lieferbares Produkt Bei jedem Sprintüberprüfen das Scrum-Team und die Stakeholder die Zwischenversion des Produkts Maximum 30 Tage Review: Produkt mit Stakeholdern Image © 2009-2020 Peter Stevens Licensed CC-BY-NC-ND © 2020 Peter Stevens
  • 44.
    Vision Potenziell lieferbares Produkt Dies ermöglicht einfeingranulares Scope- und Risikomanagement… Maximum 30 Tage Review: Produkt mit Stakeholdern Was bringt Wert? Planung: Was / Wie? Image © 2009-2020 Peter Stevens Licensed CC-BY-NC-ND © 2020 Peter Stevens
  • 45.
    Lieferbares ProduktVision Potenziell lieferbares Produkt … welches dasLieferrisiko am Ende des Projekts so gut wie eliminiert Maximum 30 Tage Review: Produkt mit Stakeholdern Was bringt Wert? Planung: Was / Wie? Image © 2009-2020 Peter Stevens Licensed CC-BY-NC-ND © 2020 Peter Stevens
  • 46.
    Der agile Lieferantbietet Scrum Master & Entwicklungsteam Scope- und Risikomanagement Etwas, das man nach jedem Sprint benutzen oder testen kann Giftbox icon made by Freepik from www.flaticon.com © 2020 Peter Stevens
  • 47.
    Der agile Lieferanterwartet Konstruktives Feedback bei jedem Sprint Review Einen kompetenten Product Owner Aktive Stakeholder Giftbox icon made by Freepik from www.flaticon.com © 2020 Peter Stevens
  • 48.
    Wie passen dieverschiedenen Vertragsformen zusammen? © 2020 Peter Stevens
  • 49.
    Der «Sprint-Vertrag» isteine Arbeitsvereinbarung, die klären soll, worauf es beim Sprint wirklich ankommt. Qualität Umfang Kosten (Aufwand) Zeit Ziel Vorhersage Fix Kann variieren © 2020 Peter Stevens
  • 50.
  • 51.
  • 52.
    Ein Sprint istwie ein Baustein für Ihr Projekt. Jeder hat die gleiche Kapazität, Dauer und Kosten. Photo by Paweł Czerwiński on Unsplash © 2020 Peter Stevens
  • 53.
    Das kaufen, wasder Lieferant wirklich anbietet © 2020 Peter Stevens
  • 54.
    Das verkaufen, wasder Kunde wirklich haben will «Es mag buchstäblich einfacher sein, Starship einfach auf dem Mond zu landen, als zu versuchen, die NASA davon zu überzeugen, dass wir es können.» -- Elon Musk Photo courtesy @ElonMusk© 2020 Peter Stevens
  • 55.
    Tipps für EurenEntwicklungs-Vertrag Als Leistungs- erbringer Als Leistungs- bezüger © 2020 Peter Stevens
  • 56.
    Tipps für EurenEntwicklungs-Vertrag • Sie können nach Scrum fragen • Der Auftragnehmer stellt den Product Owner zur Verfügung • Versteht das Geschäft • Versteht die Rolle • die Rollen in Übereinstimmung mit dem Scrum-Guide definieren • Product Owner hat Entscheidungskompetenz • Sicherstellen, dass bei jedem Sprint • eine neue, testbare Version zur Verfügung gestellt wird • Stakeholder besuchen das Sprint Review • Wenn Umfang im Vertrag sein muss • dem Product Owner die Befugnis geben, vom Vertrag abzuweichen Als Leistungs- bezüger © 2020 Peter Stevens
  • 57.
    Tipps für EurenEntwicklungs-Vertrag • Gutes Product Ownership ist unabdingbar • CIRO – Chief Impediments Removal Officer • Um den Informationsfluss vom Lieferanten zu jemandem zu sicher zu stellen, der Hindernisse beheben kann • Wenn Sie sich in einem Start-up- Kontext befinden (Innovation) • Insourcing in Betracht ziehen • Vor Ort Zusammenarbeit mit dem Entwicklungsteam in Betracht ziehen Als Leistungs- bezüger © 2020 Peter Stevens
  • 58.
    Tipps für EurenEntwicklungs-Vertrag • Erstes Ziel • Jeden Sprint zuverlässig liefern • Alle anderen Probleme verschwinden • Bieten Sie die Kollaborationsregeln (z.B. Scrum) als Teil Ihres Angebotes an • Keine Änderungen am Sprint-Ziel • Stakeholder und Scrum-Team nehmen am Sprint-Review teil • Scrum Master und Entwicklungsteam zur Verfügung stellen • Dem Projekt 100% gewidmet Als Leistungs- erbringer © 2020 Peter Stevens
  • 59.
    Vielen Dank – Fragen Photo© leonardo viti - Fotolia © 2020 Peter Stevens
  • 60.
    Coupon Code: SUGBERN Buildthe Right Relationship Between Sourcing and Agile Development Companies PETER B. STEVENS A Practitioner’s Guide to Creating the Right Contract TEN AGILE CONTRACTS https://saat-network.ch/csm https://saat-network.ch/cspohttps://saat-network.ch/ten https://saat-network.ch/ten-e © 2020 Peter Stevens
