DevOps: Automatische
Deployments mit TFS &
Octopus Deploy
CHRISTOPH BODE
DSPACE GMBH
Was wollen wir uns heute ansehen?
• Was ist DevOps?
• Tools:TFS und Octopus Deploy
• Beschreibung der Demo
• Demo
• Ausblick
DevOps
AUTOMATISIERT IN PRODUKTION
Was ist DevOps? (1/2)
• Prozessverbesserungs-Ansatz
• DevOps = Development + Operations
• Anreize, Prozesse undTools für eine effektivere und
effizientere Zusammenarbeit
• Ziel istVerbesserung von
• Qualität der Software
• Geschwindigkeit der Entwicklung
• Geschwindigkeit der Auslieferung
• Miteinander der beteiligtenTeams
Quelle: https://de.wikipedia.org/wiki/DevOps
https://commons.wikimedia.org/wiki/File:Devops.svg
Was ist DevOps? (2/2)
Quelle: https://en.wikipedia.org/wiki/File:Devops-toolchain.svg
Heute: Fokus auf denTools!
Heute eingesetzte Tools
TFS UND OCTOPUS DEPLOY

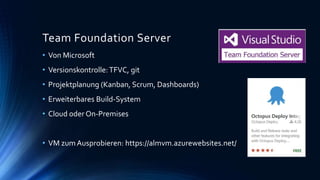

Team Foundation Server
• Von Microsoft
• Versionskontrolle:TFVC, git
• Projektplanung (Kanban, Scrum, Dashboards)
• Erweiterbares Build-System
• Cloud oder On-Premises
• VM zumAusprobieren: https://almvm.azurewebsites.net/
Tentacle
(DeployTarget)

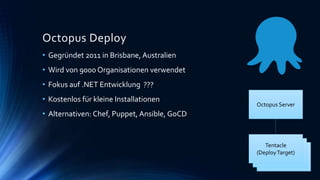

Octopus Deploy
Tentacle
(DeployTarget)
• Gegründet 2011 in Brisbane, Australien
• Wird von 9000 Organisationen verwendet
• Fokus auf .NET Entwicklung
• Kostenlos für kleine Installationen
• Alternativen: Chef, Puppet, Ansible, GoCD
Octopus Server
Tentacle
(DeployTarget)
???
Problembeschreibung
WARUM TUN WIR UNS DAS ALLES AN?

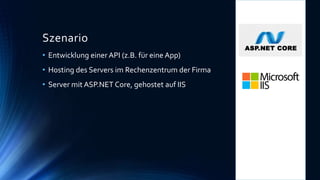

Szenario
• Entwicklung einer API (z.B. für eine App)
• Hosting des Servers im Rechenzentrum der Firma
• Server mit ASP.NET Core, gehostet auf IIS

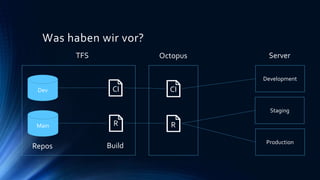

Was haben wir vor?
Development
Staging
Production
Server
Dev
Main
TFS Octopus
CI CI
R R
BuildRepos

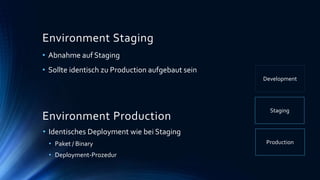

Environment Staging
• Abnahme auf Staging
• Sollte identisch zu Production aufgebaut sein
Development
Staging
Production
Environment Production
• Identisches Deployment wie bei Staging
• Paket / Binary
• Deployment-Prozedur

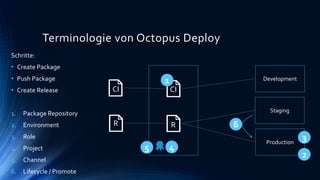

Terminologie von Octopus Deploy
Development
Staging
Production
CI CI
R R
Schritte:
• Create Package
• Push Package
• Create Release
1. Package Repository
2. Environment
3. Role
4. Project
5. Channel
6. Lifecycle / Promote
1
2
4
6
5
3
Demo
JETZT MAL IN ECHT
Ausblick
DAS SZENARIO WEITERGEDACHT

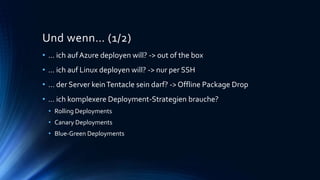

Und wenn… (1/2)
• … ich aufAzure deployen will? -> out of the box
• … ich auf Linux deployen will? -> nur per SSH
• … der Server keinTentacle sein darf? -> Offline Package Drop
• … ich komplexere Deployment-Strategien brauche?
• Rolling Deployments
• Canary Deployments
• Blue-Green Deployments

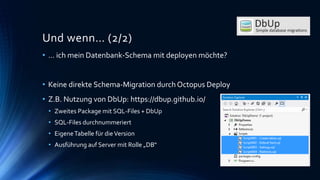

Und wenn… (2/2)
• … ich mein Datenbank-Schema mit deployen möchte?
• Keine direkte Schema-Migration durch Octopus Deploy
• Z.B. Nutzung von DbUp: https://dbup.github.io/
• Zweites Package mit SQL-Files + DbUp
• SQL-Files durchnummeriert
• EigeneTabelle für dieVersion
• Ausführung auf Server mit Rolle „DB“
Danke für Eure Aufmerksamkeit

DevOps: Automatisierte Deployments mit TFS & Octopus Deploy

  • 1.
    DevOps: Automatische Deployments mitTFS & Octopus Deploy CHRISTOPH BODE DSPACE GMBH
  • 2.
    Was wollen wiruns heute ansehen? • Was ist DevOps? • Tools:TFS und Octopus Deploy • Beschreibung der Demo • Demo • Ausblick
  • 3.
  • 4.
    Was ist DevOps?(1/2) • Prozessverbesserungs-Ansatz • DevOps = Development + Operations • Anreize, Prozesse undTools für eine effektivere und effizientere Zusammenarbeit • Ziel istVerbesserung von • Qualität der Software • Geschwindigkeit der Entwicklung • Geschwindigkeit der Auslieferung • Miteinander der beteiligtenTeams Quelle: https://de.wikipedia.org/wiki/DevOps https://commons.wikimedia.org/wiki/File:Devops.svg
  • 5.
    Was ist DevOps?(2/2) Quelle: https://en.wikipedia.org/wiki/File:Devops-toolchain.svg Heute: Fokus auf denTools!
  • 6.
    Heute eingesetzte Tools TFSUND OCTOPUS DEPLOY
  • 7.
    Team Foundation Server •Von Microsoft • Versionskontrolle:TFVC, git • Projektplanung (Kanban, Scrum, Dashboards) • Erweiterbares Build-System • Cloud oder On-Premises • VM zumAusprobieren: https://almvm.azurewebsites.net/
  • 8.
    Tentacle (DeployTarget) Octopus Deploy Tentacle (DeployTarget) • Gegründet2011 in Brisbane, Australien • Wird von 9000 Organisationen verwendet • Fokus auf .NET Entwicklung • Kostenlos für kleine Installationen • Alternativen: Chef, Puppet, Ansible, GoCD Octopus Server Tentacle (DeployTarget) ???
  • 9.
  • 10.
    Szenario • Entwicklung einerAPI (z.B. für eine App) • Hosting des Servers im Rechenzentrum der Firma • Server mit ASP.NET Core, gehostet auf IIS
  • 11.
    Was haben wirvor? Development Staging Production Server Dev Main TFS Octopus CI CI R R BuildRepos
  • 12.
    Environment Staging • Abnahmeauf Staging • Sollte identisch zu Production aufgebaut sein Development Staging Production Environment Production • Identisches Deployment wie bei Staging • Paket / Binary • Deployment-Prozedur
  • 13.
    Terminologie von OctopusDeploy Development Staging Production CI CI R R Schritte: • Create Package • Push Package • Create Release 1. Package Repository 2. Environment 3. Role 4. Project 5. Channel 6. Lifecycle / Promote 1 2 4 6 5 3
  • 14.
  • 15.
  • 16.
    Und wenn… (1/2) •… ich aufAzure deployen will? -> out of the box • … ich auf Linux deployen will? -> nur per SSH • … der Server keinTentacle sein darf? -> Offline Package Drop • … ich komplexere Deployment-Strategien brauche? • Rolling Deployments • Canary Deployments • Blue-Green Deployments
  • 17.
    Und wenn… (2/2) •… ich mein Datenbank-Schema mit deployen möchte? • Keine direkte Schema-Migration durch Octopus Deploy • Z.B. Nutzung von DbUp: https://dbup.github.io/ • Zweites Package mit SQL-Files + DbUp • SQL-Files durchnummeriert • EigeneTabelle für dieVersion • Ausführung auf Server mit Rolle „DB“
  • 18.
    Danke für EureAufmerksamkeit
