Configuration Management
              (Fokus: Version Controlling)
                         Best Pracitces
Author: Artem Kaftanenko
B-S-S GmbH, Eisenach; Datum: 09.12.2011
Herausforderung: Softwareentwicklung

  hohe Änderungsanfälligkeit gegenüber

  » Anforderungen
  » Personal
  » Werkzeuge

  hohe Anforderungen bzgl.

  » der Qualität
  » den Lieferterminen
  » der optimalen Aufwänden

  hohe Komplexität der entwickelnden Software

                                                2
Lösung: Software Configuration Management

    Software Configuration Management (SCM)
    (Konfigurationsmanagement)

      » ist eine ManagementDisziplin
      » ist eine Spezialisierung des Configuration Management's

           Definition: „ ... is unique identification, controlled storage, change control, and status
           reporting of selected intermediate work products, product components, and products
           during the life of a system.” *

    Schlüsselbegriff: Configuration
    (Konfiguration)

      » = eine bestimmte Zusammensetzung einzelner Bestandteile
      » für SW-Entwickler = Version

* http://ptgmedia.pearsoncmg.com/images/0321117662/samplechapter/hassch01.pdf, Stand vom 08.12.2011     3
Software Configuration Management - Ziele

  ... dient (dem Änderungen-Flut entgegen)

   » der Gewährleistung der hohen Produktqualität
   » der Erhaltung der Verwaltbarkeit des Projekts

   » ... alles übrige daraus ableitbar?!

                                                     4
Software Configuration Management - Mittel

  Formalisierung des Änderungsprozesses

  Sistematisierung der Produkt-Änderungen

  Dokumentation der essentiellen Zuständen
   » (finale bzw. Zwischen-Konfigurationen)

  standartisierte Prozeduren zum Durchführen des SCM

   »   Configuration-Review
   »   Configuration-Audit
   »   Configuration-Control
   »   ...

                                                       5
SCM - Managing Item: Configuration Item (1)

  Schlüsselbegriff: Configuration Item (CI)
  (Konfigurationseinheit)

   » (Gesamt-) Produkt

   » Teilprodukt, Produkt-Komponente
       - wenn das Produkt zu komplex ist.

  Eine natürliche Grenze der CI-Granularität:

   » Verwaltbarkeit

                                                6

SCM - Configuration Item (2)

  In der englishsprachigen SCM-Literatur keinen Unterschied zw.
  dem Produkt bzw. Teilprodukt und den einzelnen Artefakten
  (z.Bsp. Dateien): alles ist ein Configuration Item

   » Begründung: alles kann auf einer bestimmten Abstraktions-
     /Granularitätsniveau als eine Konfigurationseinheit betrachtet werden

  Unpraktisch, da es keine Gewichtung gibt, um zu entscheiden

   » ob/wie ausführlich eine CI dokumentiert werden muss
   » ob/wie vollständig eine CI dokumentiert werden muss
   » ...

  Lösung: neuer Schlüsselbegriff - Konfigurationselement

   » für CI‘s, die selbstdokumentierend sind
   » Bsp.: Quellcode-Dateien, Spezifikation-Dokumente etc.

                                                                             7

SCM - Konfigurationselemente (3) - Beispiele

  CI-Planung
   » Pläne, Meilensteine, Abnahmekriterien

  CI-Spezifikation
   » Anforderungen
   » interne/externe Schnittstellen
   » ...
  CI-Entwurf
   » Entwürfe, Festlegungen, ...

  CI-Umsetzung
   »   Werkzeuge
   »   Frameworks
   »   Quellcode
   »   Daten
   »   Produkt-Releases

  CI-Dokumentation
   » Installation-, Wartung-, Endbenutzerdokumente

                                                     8
SCM - Configuration Item (4) - Charakteristik

  Um Überblick über all die Elemente während ihres
  Lebenslaufs nicht zu verlieren, ist wichtig:

   » CI-Identifikation
      - Benennung, Lokation

   » CI-Versionierung
      - Versionsnummer, seine Speicherung

   » CI-Abhängikeiten
      - insbesonders gerichtete und Parent-Child

                                                     9
SCM - Configuration Item (4) - Identifikation

  Benennung

   » intern ausgearbeitetes System
   » manuell / automatisiert

  Lokation

   »   WiKi
   »   Shared Folder (Files Storage)
   »   spezialisierte Repositorien (Maven, ...)
   »   Source Code Management (-SCM-) / Version Control Systems (VCS)

  Versionierung (Identifikation einer konkreten Instanz)

   » manuell
   » automatisiert, z.Bsp. mittels VCS

                                                                        10
SCM - Configuration Item (5) - Versionierung

  Versionsnummer (Varianten)

   » Bestandteil des CI-Namens
   » Bestandteil des CI-Inhaltes
   » Meta-Info an einem gespeicherten CI

  Einflussfaktoren

   » Speichermedium
   » CI-Art
      (z.Bsp. keineswegs Namens-Bestandteil bei einer Quellcode-Datei)

                                                                         11

SCM - CI (6) - Absicherung - Best Practices (1)

Spezialfall: Software-Artefakte in einem VCS

   ... wann, wie oft?

    » jede in sich abgeschlossene logische Änderung
    » nur feingranulare, geprüfte Änderungen
    » so oft wie möglich

   Vorbereitung

    » erstmal auf die lokale Kopie den aktuellsten VCS-Stand mergen
    » Kompilierbarkeit / Ausführbarkeit / Konsistenz
        - prüfen
        - bei Bedarf wiederherstellen
    » einchecken

                                                                      12
SCM - CI (7) - Absicherung - Best Practices (2)

   ... während dem Eincheck-Vorgang

   » Klare und sprechende Kontextinfos mitgeben:

       - CI-Elementen-Satz:
           - Artefakt-Identifikatoren
       - wer: der Verantwortliche
           - (zw. anderem für die Abgabe bzw. fürs spätere Bugs-Fixing)
       - wann: Zeitstempel, Version, Entwicklunglinie (Branch)
           - essentiell für die Traceability
       - was: Beschreibung der Änderungen
           - auf einem guten abstrakten Niveau!
       - warum: Anlass zu dieser Änderung
           - CR, BugFix, Feature, ...

   » Die ersten drei Punkte werden meistens Werkzeug-unterstützt.

                                                                          13
SCM - Release-Management - Baseline

  Baseline

   » ~ Snapshot des aktuellen CI‘s-Bestands

  Baseline-Arten

   » Stabile Zwischenstände
       - hourly / nightly builds (automatisiert)
   » Release Candidates
       - RC's (manuell)
   » Final Releases (manuell)

  Nicht nur für Quellcode, sondern für alle Konfigurationselemente!

                                                                  14
SCM - Release-Management - Best Practises

  einer Release-Verantwortliche

  Code-Freeze

   » organisatorisch (Rund-Email, ...)
   » technisch (Werkzeug-unterstütz, z.Bsp. durch einen Lock mittels VCS)

  Absprache

   » was muss ins Release
   » wie kann dies überprüft werden
   » Abnahmekriterien, qualifizierte(-r) Abnehmer

  Branching der Entwicklungsständen, zwecks ihrer Stabilisierung

                                                                            15
SCM - Release-Management - Branching

  Dient der Teilung von Entwicklungslinien, z.Bsp.:

  » Feature branch
  » BugsFixes / Patches branch
  » Weiterentwicklung branch / trunk

                                                      16

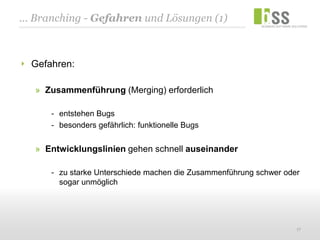

... Branching - Gefahren und Lösungen (1)

  Gefahren:

   » Zusammenführung (Merging) erforderlich

      - entstehen Bugs
      - besonders gefährlich: funktionelle Bugs

   » Entwicklungslinien gehen schnell auseinander

      - zu starke Unterschiede machen die Zusammenführung schwer oder
        sogar unmöglich

                                                                    17
... Branching - Gefahren und Lösungen (2)

  Lösungen (1)

   » reguläre Zusammenführung / Mergen

      - der Feature-branch auf Trunk
          - beim Erreichen des gewünschten Ergebnisses
      - der BugFixes/Patches-branch auf Trunk
          - bei jeder in sich abgeschlossenen logischen Änderung
      - des Trunks auf Feature-Brunch: bei jeder großen Änderung
          - => nach Bedarf, viele Gefahren, deswegen den Feature-branch kurzlebig halten
      - des Trunks auf BugFixes/Patches-branch
          - macht kaum Sinn
      - der Feature-branch auf BugFixes/Patches-branch und zurück
          - nach Bedarf

                                                                                           18
... Branching - Gefahren und Lösungen (3)

  Lösungen (2)

   » Fixierung / Taggen

       - fester Baseline

       - sprechende Meta-Info, Kontext
           - durch Kommentarentext
           - durch Entwicklungsdokumente (auch CI-Elemente)

       - reproduzierbarer, referenzierbarer Meilenstand

   » evtl. Persistierung der Lieferungspaketen (SW, Dokumentation, ...)

                                                                          19
... Branching - Gefahren und Lösungen (4)

  Lösungen (3) - Werkzeugunterstützung

   » VCS-Clients

      - Inter-/Intra-Branches Navigation & Operationen

   » Continuous Integration

      - automatisierte Tests
          - frühzeitige Bugs-Erkennung

      - Benachrichtigungssystem
          - frühzeitige Erkennung der autom. festgestellten Problemen

      - reguläres und öfteres Ausrollen der stabilen Releases
          - kleinschrittliche Vorgehensweise;
          - kleine Schritte sind leichter handhabbar

                                                                        20
... Branching - Vorschlag

                              v0.3.1.SNAPSHOT
            v0.3.0.RC1 ... v0.3.0            v0.3.1          v0.4.0    v0.4.1
branches/v0.3                                         .../v0.4                          patch/maintenance

 trunk                                                                                       development

             v0.3.0.RC1                                   v0.4.0
v0.3.0.SNAPSHOT                     v0.4.0.SNAPSHOT                   v0.5.0.SNAPSHOT

  Legende:

         Zwischenstand              v0.3.0.RC1 Versionsnummer                     Vorgänge:

         Branch-Startpunkt          patch     Entwicklungslinie (logische)                   branchen
         feste Version              v0.3      Entwicklungslinie (physische)                  mergen
           ... wird getaggt                     ... trunk / branch

                                                                                                      21
... Release - Vorschlag

                             v0.3.1.SNAPSHOT
            v0.3.0.RC1 ... v0.3.0            v0.3.1
branches/v0.3                                                        patch/maintenance

 trunk                                                                      development

             v0.3.0.RC1
v0.3.0.SNAPSHOT                     v0.4.0.SNAPSHOT

     Ausgangsdaten
         » gewünschter Stand im entsprechenden Trunk / Branch eingecheckt
         » gewünschte Versionsnummer:
             Final Release: v<MAJOR.MINOR.0> oder v<MAJOR.MINOR.0.RC1>
             Patch Release: v<MAJOR.MINOR.PATCH> oder v<MAJOR.MINOR.PATCH.RCx>

                                                                                   22
... Release - Vorschlag - Final Release

  Vorgehensweise
   1.   auf dem trunk (Release-Erstellung):
        • die Versionsnummer in den entsprechenden Artefakten anpassen
        • den Stand bauen/vollständig testen und anschließend einchecken
            • das gebaute/getestete Release-Lieferungspaket extern absichern
        • den Stand taggen; empfohlener Tagname: v<current-trunk-version>
        • den Stand branchen; empfohlener Branchname: v<MAJOR.MINOR>
   2.   auf dem branch (Vorbereitung der Patch-Entwicklkungslinie):
        • die Versionsnummer in den entsprechenden Artefakten anpassen
            • <MAJOR.MINOR.1.SNAPSHOT> oder <MAJOR.MINOR.0.RC2-SNAPSHOT>
        • den Stand bauen/vollständig testen und anschließend einchecken
        • (optional) Stand taggen; empfohlener Tagname: v<current-branch-version>
   3.   auf dem trunk (Vorbereitung der Weiterentwicklkungslinie):
        • die Versionsnummer in den entsprechenden Artefakten anpassen:
            • <next-MAJOR.next-MINOR.0.SNAPSHOT>
        • den Stand bauen/vollständig testen (optional) und anschließend einchecken
        • (optional) Stand taggen; empfohlener Tagname: v<current-trunk-version>

                                                                                    23
... Release - Vorschlag - Patch Release

  Vorgehensweise
   1.   auf dem branch (Release-Erstellung):
        • die Versionsnummer in den entsprechenden Artefakten anpassen
        • den Stand bauen/vollständig testen und anschließend einchecken
            • das gebaute/getestete Release-Lieferungspaket extern absichern
        • den Stand taggen; empfohlener Tagname: v<current-branch-version>
   2.   auf dem branch (Vorbereitung der Patch-Entwicklkungslinie):
        • die Versionsnummer in den entsprechenden Artefakten anpassen
            • <MAJOR.MINOR.next-PATCH.SNAPSHOT> oder
            • <MAJOR.MINOR.PATCH.next-RC-SNAPSHOT>
        • den Stand bauen/vollständig testen (optional) und anschließend einchecken
        • (optional) Stand taggen; empfohlener Tagname: v<current-branch-version>

                                                                                  24

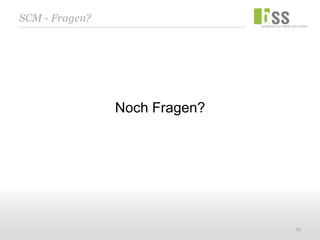

SCM - Fragen?

                Noch Fragen?

                               25
Vielen Dank!

  Microsoft „Partner of the year 2010“ Finalist

  Ausgezeichnet von Gartner als „Cool Vendor 2010“ in Content Management

B-S-S Business Software Solutions GmbH
Wartburgstrasse 1
99817 Eisenach/Germany

Tel.            +49 3691 709000
Mail            kontakt@b-s-s.de
Web             www.b-s-s.de

                                                  Die Wartburg in Eisenach …

                                                                               26

Configuration Management (Fokus: Version-Controlling) – Best Pracitces

  • 1.
    Configuration Management (Fokus: Version Controlling) Best Pracitces Author: Artem Kaftanenko B-S-S GmbH, Eisenach; Datum: 09.12.2011
  • 2.
    Herausforderung: Softwareentwicklung hohe Änderungsanfälligkeit gegenüber » Anforderungen » Personal » Werkzeuge hohe Anforderungen bzgl. » der Qualität » den Lieferterminen » der optimalen Aufwänden hohe Komplexität der entwickelnden Software 2
  • 3.
    Lösung: Software ConfigurationManagement Software Configuration Management (SCM) (Konfigurationsmanagement) » ist eine ManagementDisziplin » ist eine Spezialisierung des Configuration Management's Definition: „ ... is unique identification, controlled storage, change control, and status reporting of selected intermediate work products, product components, and products during the life of a system.” * Schlüsselbegriff: Configuration (Konfiguration) » = eine bestimmte Zusammensetzung einzelner Bestandteile » für SW-Entwickler = Version * http://ptgmedia.pearsoncmg.com/images/0321117662/samplechapter/hassch01.pdf, Stand vom 08.12.2011 3
  • 4.
    Software Configuration Management- Ziele ... dient (dem Änderungen-Flut entgegen) » der Gewährleistung der hohen Produktqualität » der Erhaltung der Verwaltbarkeit des Projekts » ... alles übrige daraus ableitbar?! 4
  • 5.
    Software Configuration Management- Mittel Formalisierung des Änderungsprozesses Sistematisierung der Produkt-Änderungen Dokumentation der essentiellen Zuständen » (finale bzw. Zwischen-Konfigurationen) standartisierte Prozeduren zum Durchführen des SCM » Configuration-Review » Configuration-Audit » Configuration-Control » ... 5
  • 6.
    SCM - ManagingItem: Configuration Item (1) Schlüsselbegriff: Configuration Item (CI) (Konfigurationseinheit) » (Gesamt-) Produkt » Teilprodukt, Produkt-Komponente - wenn das Produkt zu komplex ist. Eine natürliche Grenze der CI-Granularität: » Verwaltbarkeit 6
  • 7.
    SCM - ConfigurationItem (2) In der englishsprachigen SCM-Literatur keinen Unterschied zw. dem Produkt bzw. Teilprodukt und den einzelnen Artefakten (z.Bsp. Dateien): alles ist ein Configuration Item » Begründung: alles kann auf einer bestimmten Abstraktions- /Granularitätsniveau als eine Konfigurationseinheit betrachtet werden Unpraktisch, da es keine Gewichtung gibt, um zu entscheiden » ob/wie ausführlich eine CI dokumentiert werden muss » ob/wie vollständig eine CI dokumentiert werden muss » ... Lösung: neuer Schlüsselbegriff - Konfigurationselement » für CI‘s, die selbstdokumentierend sind » Bsp.: Quellcode-Dateien, Spezifikation-Dokumente etc. 7
  • 8.
    SCM - Konfigurationselemente(3) - Beispiele CI-Planung » Pläne, Meilensteine, Abnahmekriterien CI-Spezifikation » Anforderungen » interne/externe Schnittstellen » ... CI-Entwurf » Entwürfe, Festlegungen, ... CI-Umsetzung » Werkzeuge » Frameworks » Quellcode » Daten » Produkt-Releases CI-Dokumentation » Installation-, Wartung-, Endbenutzerdokumente 8
  • 9.
    SCM - ConfigurationItem (4) - Charakteristik Um Überblick über all die Elemente während ihres Lebenslaufs nicht zu verlieren, ist wichtig: » CI-Identifikation - Benennung, Lokation » CI-Versionierung - Versionsnummer, seine Speicherung » CI-Abhängikeiten - insbesonders gerichtete und Parent-Child 9
  • 10.
    SCM - ConfigurationItem (4) - Identifikation Benennung » intern ausgearbeitetes System » manuell / automatisiert Lokation » WiKi » Shared Folder (Files Storage) » spezialisierte Repositorien (Maven, ...) » Source Code Management (-SCM-) / Version Control Systems (VCS) Versionierung (Identifikation einer konkreten Instanz) » manuell » automatisiert, z.Bsp. mittels VCS 10
  • 11.
    SCM - ConfigurationItem (5) - Versionierung Versionsnummer (Varianten) » Bestandteil des CI-Namens » Bestandteil des CI-Inhaltes » Meta-Info an einem gespeicherten CI Einflussfaktoren » Speichermedium » CI-Art (z.Bsp. keineswegs Namens-Bestandteil bei einer Quellcode-Datei) 11
  • 12.
    SCM - CI(6) - Absicherung - Best Practices (1) Spezialfall: Software-Artefakte in einem VCS ... wann, wie oft? » jede in sich abgeschlossene logische Änderung » nur feingranulare, geprüfte Änderungen » so oft wie möglich Vorbereitung » erstmal auf die lokale Kopie den aktuellsten VCS-Stand mergen » Kompilierbarkeit / Ausführbarkeit / Konsistenz - prüfen - bei Bedarf wiederherstellen » einchecken 12
  • 13.
    SCM - CI(7) - Absicherung - Best Practices (2) ... während dem Eincheck-Vorgang » Klare und sprechende Kontextinfos mitgeben: - CI-Elementen-Satz: - Artefakt-Identifikatoren - wer: der Verantwortliche - (zw. anderem für die Abgabe bzw. fürs spätere Bugs-Fixing) - wann: Zeitstempel, Version, Entwicklunglinie (Branch) - essentiell für die Traceability - was: Beschreibung der Änderungen - auf einem guten abstrakten Niveau! - warum: Anlass zu dieser Änderung - CR, BugFix, Feature, ... » Die ersten drei Punkte werden meistens Werkzeug-unterstützt. 13
  • 14.
    SCM - Release-Management- Baseline Baseline » ~ Snapshot des aktuellen CI‘s-Bestands Baseline-Arten » Stabile Zwischenstände - hourly / nightly builds (automatisiert) » Release Candidates - RC's (manuell) » Final Releases (manuell) Nicht nur für Quellcode, sondern für alle Konfigurationselemente! 14
  • 15.
    SCM - Release-Management- Best Practises einer Release-Verantwortliche Code-Freeze » organisatorisch (Rund-Email, ...) » technisch (Werkzeug-unterstütz, z.Bsp. durch einen Lock mittels VCS) Absprache » was muss ins Release » wie kann dies überprüft werden » Abnahmekriterien, qualifizierte(-r) Abnehmer Branching der Entwicklungsständen, zwecks ihrer Stabilisierung 15
  • 16.
    SCM - Release-Management- Branching Dient der Teilung von Entwicklungslinien, z.Bsp.: » Feature branch » BugsFixes / Patches branch » Weiterentwicklung branch / trunk 16
  • 17.
    ... Branching -Gefahren und Lösungen (1) Gefahren: » Zusammenführung (Merging) erforderlich - entstehen Bugs - besonders gefährlich: funktionelle Bugs » Entwicklungslinien gehen schnell auseinander - zu starke Unterschiede machen die Zusammenführung schwer oder sogar unmöglich 17
  • 18.
    ... Branching -Gefahren und Lösungen (2) Lösungen (1) » reguläre Zusammenführung / Mergen - der Feature-branch auf Trunk - beim Erreichen des gewünschten Ergebnisses - der BugFixes/Patches-branch auf Trunk - bei jeder in sich abgeschlossenen logischen Änderung - des Trunks auf Feature-Brunch: bei jeder großen Änderung - => nach Bedarf, viele Gefahren, deswegen den Feature-branch kurzlebig halten - des Trunks auf BugFixes/Patches-branch - macht kaum Sinn - der Feature-branch auf BugFixes/Patches-branch und zurück - nach Bedarf 18
  • 19.
    ... Branching -Gefahren und Lösungen (3) Lösungen (2) » Fixierung / Taggen - fester Baseline - sprechende Meta-Info, Kontext - durch Kommentarentext - durch Entwicklungsdokumente (auch CI-Elemente) - reproduzierbarer, referenzierbarer Meilenstand » evtl. Persistierung der Lieferungspaketen (SW, Dokumentation, ...) 19
  • 20.
    ... Branching -Gefahren und Lösungen (4) Lösungen (3) - Werkzeugunterstützung » VCS-Clients - Inter-/Intra-Branches Navigation & Operationen » Continuous Integration - automatisierte Tests - frühzeitige Bugs-Erkennung - Benachrichtigungssystem - frühzeitige Erkennung der autom. festgestellten Problemen - reguläres und öfteres Ausrollen der stabilen Releases - kleinschrittliche Vorgehensweise; - kleine Schritte sind leichter handhabbar 20
  • 21.
    ... Branching -Vorschlag v0.3.1.SNAPSHOT v0.3.0.RC1 ... v0.3.0 v0.3.1 v0.4.0 v0.4.1 branches/v0.3 .../v0.4 patch/maintenance trunk development v0.3.0.RC1 v0.4.0 v0.3.0.SNAPSHOT v0.4.0.SNAPSHOT v0.5.0.SNAPSHOT Legende: Zwischenstand v0.3.0.RC1 Versionsnummer Vorgänge: Branch-Startpunkt patch Entwicklungslinie (logische) branchen feste Version v0.3 Entwicklungslinie (physische) mergen ... wird getaggt ... trunk / branch 21
  • 22.
    ... Release -Vorschlag v0.3.1.SNAPSHOT v0.3.0.RC1 ... v0.3.0 v0.3.1 branches/v0.3 patch/maintenance trunk development v0.3.0.RC1 v0.3.0.SNAPSHOT v0.4.0.SNAPSHOT Ausgangsdaten » gewünschter Stand im entsprechenden Trunk / Branch eingecheckt » gewünschte Versionsnummer: Final Release: v<MAJOR.MINOR.0> oder v<MAJOR.MINOR.0.RC1> Patch Release: v<MAJOR.MINOR.PATCH> oder v<MAJOR.MINOR.PATCH.RCx> 22
  • 23.
    ... Release -Vorschlag - Final Release Vorgehensweise 1. auf dem trunk (Release-Erstellung): • die Versionsnummer in den entsprechenden Artefakten anpassen • den Stand bauen/vollständig testen und anschließend einchecken • das gebaute/getestete Release-Lieferungspaket extern absichern • den Stand taggen; empfohlener Tagname: v<current-trunk-version> • den Stand branchen; empfohlener Branchname: v<MAJOR.MINOR> 2. auf dem branch (Vorbereitung der Patch-Entwicklkungslinie): • die Versionsnummer in den entsprechenden Artefakten anpassen • <MAJOR.MINOR.1.SNAPSHOT> oder <MAJOR.MINOR.0.RC2-SNAPSHOT> • den Stand bauen/vollständig testen und anschließend einchecken • (optional) Stand taggen; empfohlener Tagname: v<current-branch-version> 3. auf dem trunk (Vorbereitung der Weiterentwicklkungslinie): • die Versionsnummer in den entsprechenden Artefakten anpassen: • <next-MAJOR.next-MINOR.0.SNAPSHOT> • den Stand bauen/vollständig testen (optional) und anschließend einchecken • (optional) Stand taggen; empfohlener Tagname: v<current-trunk-version> 23
  • 24.
    ... Release -Vorschlag - Patch Release Vorgehensweise 1. auf dem branch (Release-Erstellung): • die Versionsnummer in den entsprechenden Artefakten anpassen • den Stand bauen/vollständig testen und anschließend einchecken • das gebaute/getestete Release-Lieferungspaket extern absichern • den Stand taggen; empfohlener Tagname: v<current-branch-version> 2. auf dem branch (Vorbereitung der Patch-Entwicklkungslinie): • die Versionsnummer in den entsprechenden Artefakten anpassen • <MAJOR.MINOR.next-PATCH.SNAPSHOT> oder • <MAJOR.MINOR.PATCH.next-RC-SNAPSHOT> • den Stand bauen/vollständig testen (optional) und anschließend einchecken • (optional) Stand taggen; empfohlener Tagname: v<current-branch-version> 24
  • 25.
    SCM - Fragen? Noch Fragen? 25
  • 26.
    Vielen Dank! Microsoft „Partner of the year 2010“ Finalist Ausgezeichnet von Gartner als „Cool Vendor 2010“ in Content Management B-S-S Business Software Solutions GmbH Wartburgstrasse 1 99817 Eisenach/Germany Tel. +49 3691 709000 Mail kontakt@b-s-s.de Web www.b-s-s.de Die Wartburg in Eisenach … 26
