#NoEstimates
Warum wir mit Schätzungen nicht das erreichen,

was wir glauben zu erreichen.
Robert Weißgraeber, aexea
!
Easterhegg 2014
Stuttgart, 19. Februar 2014
2 / 211
/me
Robert Weißgraeber
Principal @ aexea
2
3
Achenkirch – Idyllische Gemeinde mit Tiroler
Atmosphäre
Achenkirch ist eines der schönsten Gebiete in den Tiroler
Alpen. Es wird hier alles getan, damit sich die Besucher
wohlfühlen. Die Gemeinde mit über 2.000 Einwohnern liegt im
Achental auf einer Höhe von 916 Metern. Das historische
Heimatmuseum im Sixenhof ist Grund genug, der idyllischen
Gemeinde einen Besuch abzustatten. Besonders interessant
ist Achenkirch für Sportbegeisterte, Naturliebhaber sowie
Familien. Wenn Sie im Winter zum Ski fahren,
Snowboarden, Langlaufen, Winterwandern und Rodeln nach
Achenkirch kommen, erwarten Sie im variantenreichen
Skigebiet Hochalmlifte Christlum perfekt präparierte Pisten und
Loipen. Mit über 100 Schneetagen im Jahr gilt das Gebiet als
schneesicher. Eine besondere Attraktion ist der berühmte
Achensee 3-Täler-Lauf, wofür Achenkirch weit über …
3
Achenkirch – Idyllische Gemeinde mit Tiroler
Atmosphäre
Achenkirch ist eines der schönsten Gebiete in den Tiroler
Alpen. Es wird hier alles getan, damit sich die Besucher
wohlfühlen. Die Gemeinde mit über 2.000 Einwohnern liegt im
Achental auf einer Höhe von 916 Metern. Das historische
Heimatmuseum im Sixenhof ist Grund genug, der idyllischen
Gemeinde einen Besuch abzustatten. Besonders interessant
ist Achenkirch für Sportbegeisterte, Naturliebhaber sowie
Familien. Wenn Sie im Winter zum Ski fahren,
Snowboarden, Langlaufen, Winterwandern und Rodeln nach
Achenkirch kommen, erwarten Sie im variantenreichen
Skigebiet Hochalmlifte Christlum perfekt präparierte Pisten und
Loipen. Mit über 100 Schneetagen im Jahr gilt das Gebiet als
schneesicher. Eine besondere Attraktion ist der berühmte
Achensee 3-Täler-Lauf, wofür Achenkirch weit über … x10000
4
#foodkoma@robert_we
#NoEstimates als Hashtag
(1)
6 / 211
Woody Zuill
6
Why do we "think" we "need"
estimates? Its worth thinking
about.
@WoodyZuill
Neil Killick
7

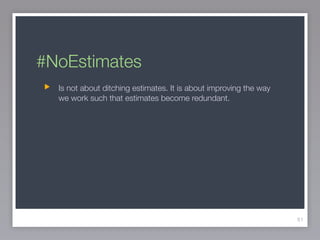

Is not about ditching estimates.
It is about improving the way we
work such that estimates
become redundant.
@neil_killick
Vasco Duarte
8
The hard part with software
projects is the *software* part.
Stop worrying about the project
part until you got that right.
@duarte_vasco
9
Was ist „schätzen“?
10
(2)
Definition: Schätzung
11
Unter Schätzung versteht
man die genäherte
Bestimmung von
Zahlenwerten, Größen oder
Parametern durch
Augenschein,
Erfahrung
oder statistisch-
mathematische Methoden.
(Wikipedia); Photo: dorkomatic via flickr (CC)

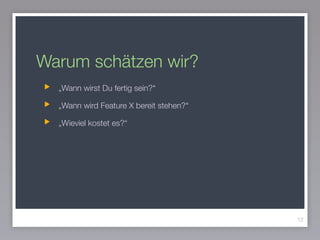

Warum schätzen wir?
„Wann wirst Du fertig sein?“
„Wann wird Feature X bereit stehen?“
„Wieviel kostet es?“
12
Um zu entscheiden, ob wir ein Projekt
kostengünstig genug tun, um einen
Gewinn zu machen.
Um zu entscheiden, welche Menge an
Arbeit wir denken während des "Sprints"
zu erreichen. (Eine Entscheidung über
Höhe)
Um zu entscheiden, welche Arbeit wir
versuchen sollten, innerhalb des "Sprint"
zu schaffen. (Eine Entscheidung über
Priorität oder Wichtigkeit)
Um zu entscheiden, welches wertvoller
für uns ist: diese Story oder die andere
Story.
Um zu entscheiden, welches Projekt wir
tun sollten: Projekt A oder Projekt B
Um zu entscheiden, wie viele Entwickler /
Personen wir einkaufen sollen und wie
schnell der "ramp up" sein soll.
Um zu entscheiden, wie viel Geld wir
brauchen, um ein Team für ein Jahr zu
besetzen.
Um einen Preis, oder eine ungefähre
Kostenangabe zu geben, so kann ein
Kunde entscheiden, uns zu mieten, sein
Projekt zu tun.
So können wir Geschwindigkeit des
Teams bestimmen.
Damit wir wissen, wann wir fertig sind.
Damit das Marketing das tun kann - was
immer es ist - wofür sie 6 Monate vorher
wissen müssen, das unser Projekt fertig
sein wird.
Jemand hat mir gesagt, ich soll eine
Schätzung machen, ich nutze sie nicht.
13http://zuill.us/WoodyZuill/2013/04/13/why-do-we-need-estimates/

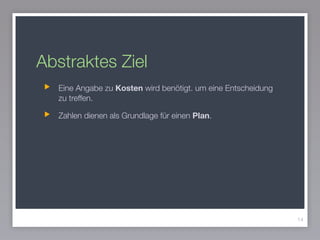

Abstraktes Ziel
Eine Angabe zu Kosten wird benötigt. um eine Entscheidung
zu treffen.
Zahlen dienen als Grundlage für einen Plan.
14
Abstraktes Ziel
Eine Angabe zu Kosten wird benötigt. um eine Entscheidung
zu treffen.
Zahlen dienen als Grundlage für einen Plan.
14
Wertschöpfung
Wie soll es gemacht werden?
Wie könnten wir besser arbeiten?

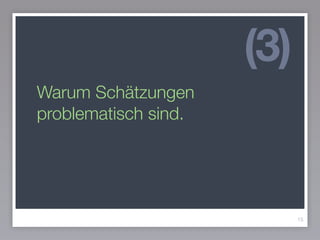

Warum Schätzungen
problematisch sind.
15
(3)
Menschen…
16
17

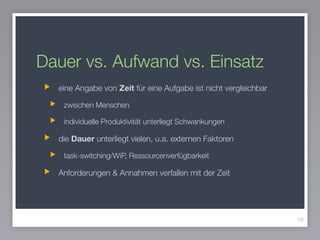

Dauer vs. Aufwand vs. Einsatz
eine Angabe von Zeit für eine Aufgabe ist nicht vergleichbar
zwischen Menschen
individuelle Produktivität unterliegt Schwankungen
die Dauer unterliegt vielen, u.a. externen Faktoren
task-switching/WiP, Ressourcenverfügbarkeit
Anforderungen & Annahmen verfallen mit der Zeit
18
Story Points
& Velocity
Gummipunkte statt Zeit!
19Photos: DieselDemon, Kyle May, CC-by via flickr
20Cory Foy, 2014

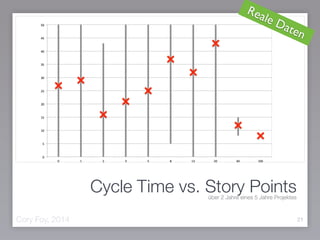

Cycle Time vs. Story Points
Reale Daten
über 2 Jahre eines 5 Jahre Projektes
21Cory Foy, 2014
Cycle Time vs. Story Points
Reale Daten
über 2 Jahre eines 5 Jahre Projektes
22

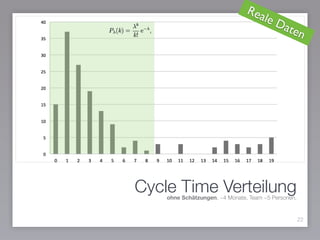

Cycle Time Verteilung
Reale Daten
ohne Schätzungen, ~4 Monate, Team ~5 Personen,
22
Cycle Time Verteilung
Reale Daten
ohne Schätzungen, ~4 Monate, Team ~5 Personen,
22
Cycle Time Verteilung
Reale Daten
ohne Schätzungen, ~4 Monate, Team ~5 Personen,
☹
„Arbeit dehnt
sich in genau
dem Maß aus,
wie Zeit für ihre
Erledigung zur
Verfügung steht.“
Parkinsonsches Gesetz
23Cyril Northcote Parkinson, 1955

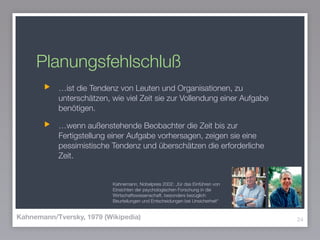

Planungsfehlschluß
…ist die Tendenz von Leuten und Organisationen, zu
unterschätzen, wie viel Zeit sie zur Vollendung einer Aufgabe
benötigen.
…wenn außenstehende Beobachter die Zeit bis zur
Fertigstellung einer Aufgabe vorhersagen, zeigen sie eine
pessimistische Tendenz und überschätzen die erforderliche
Zeit.
24Kahnemann/Tversky, 1979 (Wikipedia)
Kahnemann, Nobelpreis 2002: „für das Einführen von
Einsichten der psychologischen Forschung in die
Wirtschaftswissenschaft, besonders bezüglich
Beurteilungen und Entscheidungen bei Unsicherheit“

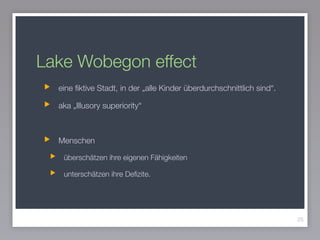

Lake Wobegon effect
eine fiktive Stadt, in der „alle Kinder überdurchschnittlich sind“.
aka „Illusory superiority“
!
Menschen
überschätzen ihre eigenen Fähigkeiten
unterschätzen ihre Defizite.
25
Noch mehr…!

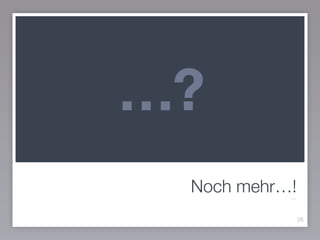

26
…
…?

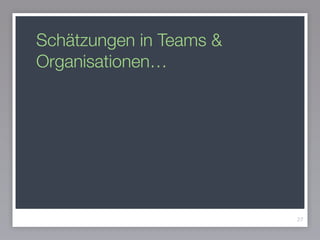

Schätzungen in Teams &
Organisationen…
27
28
Menschen verwandeln
Schätzungen in Ziele.
Die Erreichung des Ziels wird
zum de facto Zweck und der de
facto Methode.
Die Erfüllung der eigentlichen
Bedürfnisse rückt in den
Hintergrund.
29
http://www.estherderby.com/2012/03/estimating-is-often-helpful-estimates-are-often-not.html
Bild: CC by Free Grunge Texters

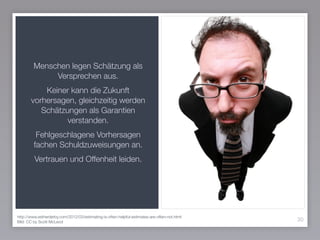

Menschen legen Schätzung als
Versprechen aus.
Keiner kann die Zukunft
vorhersagen, gleichzeitig werden
Schätzungen als Garantien
verstanden.
Fehlgeschlagene Vorhersagen
fachen Schuldzuweisungen an.
Vertrauen und Offenheit leiden.
30
http://www.estherderby.com/2012/03/estimating-is-often-helpful-estimates-are-often-not.html
Bild: CC by Scott McLeod

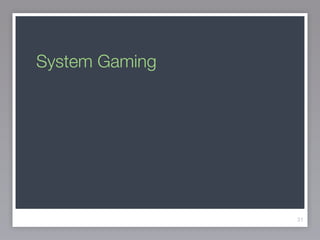

System Gaming
31
32
Allgemeines…
33

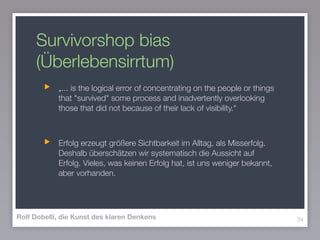

Survivorshop bias
(Überlebensirrtum)
„... is the logical error of concentrating on the people or things
that "survived" some process and inadvertently overlooking
those that did not because of their lack of visibility.“
!
Erfolg erzeugt größere Sichtbarkeit im Alltag, als Misserfolg.
Deshalb überschätzen wir systematisch die Aussicht auf
Erfolg. Vieles, was keinen Erfolg hat, ist uns weniger bekannt,
aber vorhanden.
34Rolf Dobelli, die Kunst des klaren Denkens

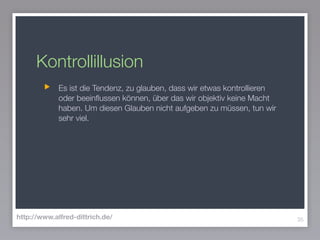

Kontrollillusion
Es ist die Tendenz, zu glauben, dass wir etwas kontrollieren
oder beeinflussen können, über das wir objektiv keine Macht
haben. Um diesen Glauben nicht aufgeben zu müssen, tun wir
sehr viel.
35http://www.alfred-dittrich.de/
Schätzungen sind muda (waste)
Eine Zahl jeder Art hat an sich keinen intrinsischen Wert für die
Software.
„Vom Fragen wird die Straße länger.“
!
Lean: … jede menschliche Aktivität, die Ressourcen
verbraucht, aber keinen Wert erzeugt.
Leitsatz agiler Arbeit: „Einfachheit -- die Kunst, die Menge
nicht getaner Arbeit zu maximieren -- ist essenziell.“
36Wallace J. Hopp

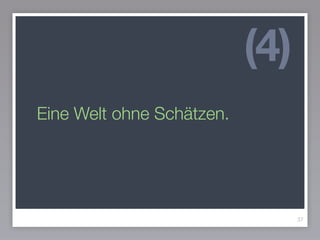

Eine Welt ohne Schätzen.
37
(4)

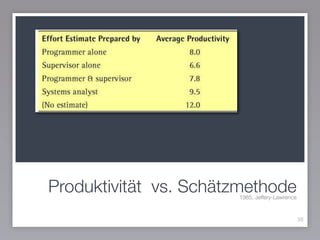

Produktivität vs. Schätzmethode
38

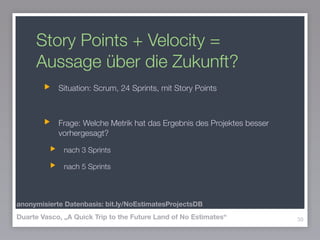

1985, Jeffery-Lawrence
Story Points + Velocity =
Aussage über die Zukunft?
Situation: Scrum, 24 Sprints, mit Story Points
!

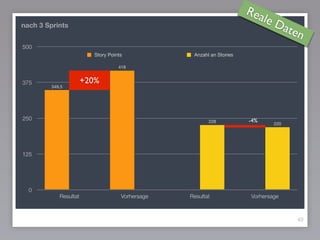

Frage: Welche Metrik hat das Ergebnis des Projektes besser
vorhergesagt?
nach 3 Sprints
nach 5 Sprints
39Duarte Vasco, „A Quick Trip to the Future Land of No Estimates“
anonymisierte Datenbasis: bit.ly/NoEstimatesProjectsDB
40
0
125
250
375
500
Resultat Vorhersage Resultat Vorhersage
220
228
418
349,5
Story Points Anzahl an Stories
nach 3 Sprints
+20%
-4%
Reale Daten
41
0
125
250
375
500
Resultat Vorhersage Resultat Vorhersage
220
228
00
396
349,5
Story Points Anzahl an Stories
nach 5 Sprints
-4%
Reale Daten
+13%

„Cost of Delay“
als Alternative zur

Entscheidung/Priorisierung auf
Basis von Kosten
42Photo: Karll Scotland

43Photo: OpenXprocess
Priorisierung mit CD3
CD3: Cost of Delay Divided by Duration:
44Maersk Line's Agile Journey LESS 2012
Cost of Delay
Dauer
Wert von

Informationsgewinn
zeitlicheVeränderung

des „Wertes“
Vorteile €
Priorität =
Erfahrungen mit CoD

(Maersk Line)
weniger „hitzig“, Daten-getriebene und sichtbare Priorisierung
ermöglicht qualifiziertere Entscheidungen zu trade-offs,
besserer ROI
Abhängigkeiten zwischen Teams können gelöst werden
Fokus der Diskussion verändert sich:
45Maersk Line's Agile Journey LESS 2012
Delivering on time wie können wir

„Wert“ erzeugen
Kostendruck
Schätzungen & Pläne
als Hindernis
46
(5)
Definieren von
Verhalten
47

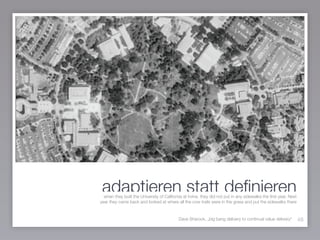

UC Berkeley Campus
adaptieren statt definieren
48
when they built the University of California at Irvine, they did not put in any sidewalks the first year. Next
year they came back and looked at where all the cow trails were in the grass and put the sidewalks there
Dave Sharock, „big bang delivery to continual value delivery“
Fokus auf Wertschöpfung
49
Customer collaboration over
contract negotiation.
!
Responding to change over
following a plan
50
51
Anforderungen
verfallen mit der Zeit
52

Was in IT-Projekten schief läuft
53Forbes, Gartner, 2004
System erweist sich als Ungeeignet
Projekt bringt keine Business-Vorteile
Anwender lehnen System ab
System kommt zu spät
Technik funktioniert nicht
Unternehmensziele haben sich geändert
Notwendige Veränderungen im Business scheitern
System wird nicht mehr gebraucht
0 % 50 %

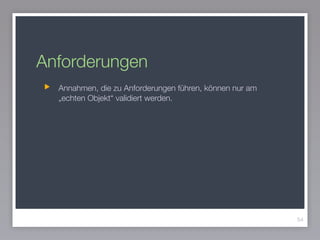

Anforderungen
54
Annahmen, die zu Anforderungen führen, können nur am
„echten Objekt“ validiert werden.
55Photo: wandelweb.de
Komplexität…

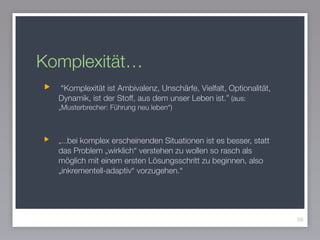

“Komplexität ist Ambivalenz, Unschärfe, Vielfalt, Optionalität,
Dynamik, ist der Stoff, aus dem unser Leben ist.” (aus:
„Musterbrecher: Führung neu leben“)
!
„...bei komplex erscheinenden Situationen ist es besser, statt
das Problem „wirklich“ verstehen zu wollen so rasch als
möglich mit einem ersten Lösungsschritt zu beginnen, also
„inkrementell-adaptiv“ vorzugehen.“
56
Erfüllung unseres abstrakten
Zieles
„Wertschöpfung“ dient als Entscheidungskriterium.
Verbesserung von Ergebnis, Umsetzung, Lieferung - in
Vergleich zur „realen Welt“ und nicht gegenüber einem Plan
57
Erfüllung unseres abstrakten
Zieles
„Wertschöpfung“ dient als Entscheidungskriterium.
Verbesserung von Ergebnis, Umsetzung, Lieferung - in
Vergleich zur „realen Welt“ und nicht gegenüber einem Plan
57
arbiträrer Plan
kosten-gestützte Entscheidung
ignoriertes Potential
Um zu entscheiden, ob wir ein Projekt
kostengünstig genug tun, um einen
Gewinn zu machen.
Um zu entscheiden, welche Menge an
Arbeit wir denken während des "Sprints"
zu erreichen. (Eine Entscheidung über
Höhe)
Um zu entscheiden, welche Arbeit wir
versuchen sollten, innerhalb des "Sprint"
zu schaffen. (Eine Entscheidung über
Priorität oder Wichtigkeit)
Um zu entscheiden, welches wertvoller
für uns ist: diese Story oder die andere
Story.
Um zu entscheiden, welches Projekt wir
tun sollten: Projekt A oder Projekt B
Um zu entscheiden, wie viele Entwickler /
Personen wir einkaufen sollen und wie
schnell der "ramp up" sein soll.
Um zu entscheiden, wie viel Geld wir
brauchen, um ein Team für ein Jahr zu
besetzen.
Um einen Preis, oder eine ungefähre
Kostenangabe zu geben, so kann ein
Kunde entscheiden, uns zu mieten, sein
Projekt zu tun.
So können wir Geschwindigkeit des
Teams bestimmen.
Damit wir wissen, wann wir fertig sind.
Damit das Marketing das tun kann - was
immer es ist - wofür sie 6 Monate vorher
wissen müssen, das unser Projekt fertig
sein wird.
Jemand hat mir gesagt, ich soll eine
Schätzung machen, ich nutze sie nicht.

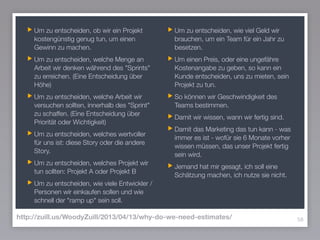

58http://zuill.us/WoodyZuill/2013/04/13/why-do-we-need-estimates/
Möglichkeiten – Alternativen –
Vorschläge
59
(6)
Einfach!
1. Auswahl des wichtigsten
Elements, das als nächstes
getan werden muss
2. Herunterbrechen in kleine
Stücke (Risiko-neutral,
commitable…)
3. Ausliefern
4. Iterieren 1-3 und
Refaktorisieren
60(by Vasco Duarte) Photo: mtshaw, CC-by via flickr
beobachten und vorhersagen
Beobachten & Messen
Indikatoren identifizieren
keine Vermutungen hinzufügen
!
→ Zukunft vorausberechnen!
61
Voraussetzung: Stabilität
Erzeugen Sie einen stabilen (Entwicklungs-)Prozeß…
„Flow“
System
Beteiligte
Konzentrieren Sie sich auf dessen Verbesserung.
62
eingebaute Selbst-Regulierung
z.B. Anzahl der Stories statt Vermutungen
!
Größe der Stories verändert sich mit der Zeit
die Beobachtungsgröße (#/t) verändert sich gleichzeitig mit
keine Veränderung der Vorhersage
63
Die Verweigerung
von Schätzungen
ist unpraktikabel.
64Photo: jcolman, CC-by via flickr
aber…
Don‘t
monolitische Projekte &
Brocken vermeiden
65Photo: jcolman, CC-by via flickr
Don‘t
inkrementell, iterativ, ausgeliefert.
66Photo: Steven Thomas
Frau

vor
Landschaft
Systeme
67
Kanban?
68
69
readynew doing delivered done
readynew doing delivered done
70
• lead time
• cycle time
• flow

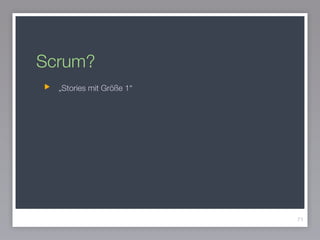

Scrum?
71
„Stories mit Größe 1“
Chaos?
72
Fokus auf Lieferung/Ergebnis?
Mob-Programming?
73
aber... was kostet es denn jetzt?
74
Preis?
Zusammenfassung
#NoEstimates
75
(7)
Wertschöpfung bietet Orientierung.
76
Wertschöpfung
77
Vertrauen
Iterieren statt Vermuten.
78
79
be Agile!

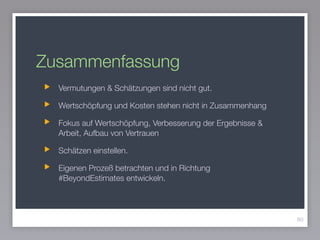

Zusammenfassung
80
Vermutungen & Schätzungen sind nicht gut.
Wertschöpfung und Kosten stehen nicht in Zusammenhang
Fokus auf Wertschöpfung, Verbesserung der Ergebnisse &
Arbeit, Aufbau von Vertrauen
Schätzen einstellen.
Eigenen Prozeß betrachten und in Richtung
#BeyondEstimates entwickeln.
#NoEstimates
81
Is not about ditching estimates. It is about improving the way
we work such that estimates become redundant.
#NoProjects
82
(8)
Projektportfolio-Management
deutscher Großunternehmen
67% der Firmen haben fälschlicherweise nicht-erfolgreiche
Projekte nicht abgebrochen
61% der Manager berichten von erheblichen Konflikten
zwischen Projekt- und Linien-Organisation
34% der Firmen unternehmen Projekte, die nicht mit der
Unternehmensstrategie konform gehen
32% der Firmen führen redundante Arbeiten aufgrund von
nicht harmonisierten Projekten
83
Art of Project Portfolio Management, by Sascha Meskendahl,
Daniel Jonas, Alexander Kock, and Hans Georg Gemünden
Thesen zu #NoProjects
84
„Projekte sind im Sinne der
übergeordneten Organisation
unnatürlich.“
85
„Projekte“
Projekte + „Portfoliomanagement“
lebende Organisation

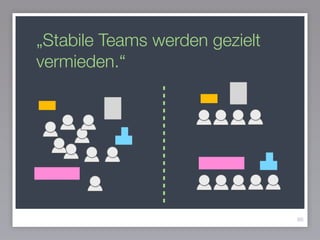

„Stabile Teams werden gezielt
vermieden.“
86
„Ziellereichung wird über
Sinnhaftigkeit gestellt.“
Bewertung der Beteiligten anhand der Erfüllung des
Projektziels
Argumentation von „Change Requests“ wird abverlangt, statt
der Change erwartet
Im Zweifelsfall werden wichtige „Ziele“ werden mit
Vermutungen versehen und überwacht statt fixiert (z.B.
Kosten)
„on time, on budget“ ist eigentlich „worst case“!
87
„Durch das Vehikel „Projekt“
wird Dringlichkeit und
Sinnhaftigkeit weg-abstrahiert.“
„Wenn man nicht mehr weiter weiß, gründet man 'nen
Arbeitskreis.“
88
„Auf ,Organisationsebene‘
können keine anderen Kriterien
gelten wie für das Operative.“
Prinzipien: Agile, Lean, …
,unbreakable Chunks‘ vs. Continous Delivery
Abstraktion & Verzögerung vs. direktes Feedback,
Transparenz
89
„Die Trennung ,Business‘ und IT
ist künstlich und unsinnig.“
Business ist häufig IT.
Trennung von Verantwortlichkeit anhand funktionaler Grenzen
führt zu Problemen
Konflikte „Ihr/Wir“, Ressourcen & Prioritäten
beidseitige Sinnkopplung wird aufgehoben
Zusammenarbeit wird durch Schnittstellen & Prozesse ersetzt
90
91
Projekte
Projekte
Danke.
jetzt: Diskussion!
92

#NoEstimates

  • 1.
    #NoEstimates Warum wir mitSchätzungen nicht das erreichen,
 was wir glauben zu erreichen. Robert Weißgraeber, aexea ! Easterhegg 2014 Stuttgart, 19. Februar 2014 2 / 211
  • 2.
  • 3.
    3 Achenkirch – IdyllischeGemeinde mit Tiroler Atmosphäre Achenkirch ist eines der schönsten Gebiete in den Tiroler Alpen. Es wird hier alles getan, damit sich die Besucher wohlfühlen. Die Gemeinde mit über 2.000 Einwohnern liegt im Achental auf einer Höhe von 916 Metern. Das historische Heimatmuseum im Sixenhof ist Grund genug, der idyllischen Gemeinde einen Besuch abzustatten. Besonders interessant ist Achenkirch für Sportbegeisterte, Naturliebhaber sowie Familien. Wenn Sie im Winter zum Ski fahren, Snowboarden, Langlaufen, Winterwandern und Rodeln nach Achenkirch kommen, erwarten Sie im variantenreichen Skigebiet Hochalmlifte Christlum perfekt präparierte Pisten und Loipen. Mit über 100 Schneetagen im Jahr gilt das Gebiet als schneesicher. Eine besondere Attraktion ist der berühmte Achensee 3-Täler-Lauf, wofür Achenkirch weit über …
  • 4.
    3 Achenkirch – IdyllischeGemeinde mit Tiroler Atmosphäre Achenkirch ist eines der schönsten Gebiete in den Tiroler Alpen. Es wird hier alles getan, damit sich die Besucher wohlfühlen. Die Gemeinde mit über 2.000 Einwohnern liegt im Achental auf einer Höhe von 916 Metern. Das historische Heimatmuseum im Sixenhof ist Grund genug, der idyllischen Gemeinde einen Besuch abzustatten. Besonders interessant ist Achenkirch für Sportbegeisterte, Naturliebhaber sowie Familien. Wenn Sie im Winter zum Ski fahren, Snowboarden, Langlaufen, Winterwandern und Rodeln nach Achenkirch kommen, erwarten Sie im variantenreichen Skigebiet Hochalmlifte Christlum perfekt präparierte Pisten und Loipen. Mit über 100 Schneetagen im Jahr gilt das Gebiet als schneesicher. Eine besondere Attraktion ist der berühmte Achensee 3-Täler-Lauf, wofür Achenkirch weit über … x10000
  • 5.
  • 6.
  • 7.
    Woody Zuill 6 Why dowe "think" we "need" estimates? Its worth thinking about. @WoodyZuill
  • 8.
    Neil Killick 7 Is notabout ditching estimates. It is about improving the way we work such that estimates become redundant. @neil_killick
  • 9.
    Vasco Duarte 8 The hardpart with software projects is the *software* part. Stop worrying about the project part until you got that right. @duarte_vasco
  • 10.
  • 11.
  • 12.
    Definition: Schätzung 11 Unter Schätzungversteht man die genäherte Bestimmung von Zahlenwerten, Größen oder Parametern durch Augenschein, Erfahrung oder statistisch- mathematische Methoden. (Wikipedia); Photo: dorkomatic via flickr (CC)
  • 13.
    Warum schätzen wir? „Wannwirst Du fertig sein?“ „Wann wird Feature X bereit stehen?“ „Wieviel kostet es?“ 12
  • 14.
    Um zu entscheiden,ob wir ein Projekt kostengünstig genug tun, um einen Gewinn zu machen. Um zu entscheiden, welche Menge an Arbeit wir denken während des "Sprints" zu erreichen. (Eine Entscheidung über Höhe) Um zu entscheiden, welche Arbeit wir versuchen sollten, innerhalb des "Sprint" zu schaffen. (Eine Entscheidung über Priorität oder Wichtigkeit) Um zu entscheiden, welches wertvoller für uns ist: diese Story oder die andere Story. Um zu entscheiden, welches Projekt wir tun sollten: Projekt A oder Projekt B Um zu entscheiden, wie viele Entwickler / Personen wir einkaufen sollen und wie schnell der "ramp up" sein soll. Um zu entscheiden, wie viel Geld wir brauchen, um ein Team für ein Jahr zu besetzen. Um einen Preis, oder eine ungefähre Kostenangabe zu geben, so kann ein Kunde entscheiden, uns zu mieten, sein Projekt zu tun. So können wir Geschwindigkeit des Teams bestimmen. Damit wir wissen, wann wir fertig sind. Damit das Marketing das tun kann - was immer es ist - wofür sie 6 Monate vorher wissen müssen, das unser Projekt fertig sein wird. Jemand hat mir gesagt, ich soll eine Schätzung machen, ich nutze sie nicht. 13http://zuill.us/WoodyZuill/2013/04/13/why-do-we-need-estimates/
  • 15.
    Abstraktes Ziel Eine Angabezu Kosten wird benötigt. um eine Entscheidung zu treffen. Zahlen dienen als Grundlage für einen Plan. 14
  • 16.
    Abstraktes Ziel Eine Angabezu Kosten wird benötigt. um eine Entscheidung zu treffen. Zahlen dienen als Grundlage für einen Plan. 14 Wertschöpfung Wie soll es gemacht werden? Wie könnten wir besser arbeiten?
  • 17.
  • 18.
  • 19.
  • 20.
    Dauer vs. Aufwandvs. Einsatz eine Angabe von Zeit für eine Aufgabe ist nicht vergleichbar zwischen Menschen individuelle Produktivität unterliegt Schwankungen die Dauer unterliegt vielen, u.a. externen Faktoren task-switching/WiP, Ressourcenverfügbarkeit Anforderungen & Annahmen verfallen mit der Zeit 18
  • 21.
    Story Points & Velocity Gummipunktestatt Zeit! 19Photos: DieselDemon, Kyle May, CC-by via flickr
  • 22.
    20Cory Foy, 2014 CycleTime vs. Story Points Reale Daten über 2 Jahre eines 5 Jahre Projektes
  • 23.
    21Cory Foy, 2014 CycleTime vs. Story Points Reale Daten über 2 Jahre eines 5 Jahre Projektes
  • 24.
    22 Cycle Time Verteilung RealeDaten ohne Schätzungen, ~4 Monate, Team ~5 Personen,
  • 25.
    22 Cycle Time Verteilung RealeDaten ohne Schätzungen, ~4 Monate, Team ~5 Personen,
  • 26.
    22 Cycle Time Verteilung RealeDaten ohne Schätzungen, ~4 Monate, Team ~5 Personen, ☹
  • 27.
    „Arbeit dehnt sich ingenau dem Maß aus, wie Zeit für ihre Erledigung zur Verfügung steht.“ Parkinsonsches Gesetz 23Cyril Northcote Parkinson, 1955
  • 28.
    Planungsfehlschluß …ist die Tendenzvon Leuten und Organisationen, zu unterschätzen, wie viel Zeit sie zur Vollendung einer Aufgabe benötigen. …wenn außenstehende Beobachter die Zeit bis zur Fertigstellung einer Aufgabe vorhersagen, zeigen sie eine pessimistische Tendenz und überschätzen die erforderliche Zeit. 24Kahnemann/Tversky, 1979 (Wikipedia) Kahnemann, Nobelpreis 2002: „für das Einführen von Einsichten der psychologischen Forschung in die Wirtschaftswissenschaft, besonders bezüglich Beurteilungen und Entscheidungen bei Unsicherheit“
  • 29.
    Lake Wobegon effect einefiktive Stadt, in der „alle Kinder überdurchschnittlich sind“. aka „Illusory superiority“ ! Menschen überschätzen ihre eigenen Fähigkeiten unterschätzen ihre Defizite. 25
  • 30.
  • 31.
    Schätzungen in Teams& Organisationen… 27
  • 32.
  • 33.
    Menschen verwandeln Schätzungen inZiele. Die Erreichung des Ziels wird zum de facto Zweck und der de facto Methode. Die Erfüllung der eigentlichen Bedürfnisse rückt in den Hintergrund. 29 http://www.estherderby.com/2012/03/estimating-is-often-helpful-estimates-are-often-not.html Bild: CC by Free Grunge Texters
  • 34.
    Menschen legen Schätzungals Versprechen aus. Keiner kann die Zukunft vorhersagen, gleichzeitig werden Schätzungen als Garantien verstanden. Fehlgeschlagene Vorhersagen fachen Schuldzuweisungen an. Vertrauen und Offenheit leiden. 30 http://www.estherderby.com/2012/03/estimating-is-often-helpful-estimates-are-often-not.html Bild: CC by Scott McLeod
  • 35.
  • 36.
  • 37.
  • 38.
    Survivorshop bias (Überlebensirrtum) „... isthe logical error of concentrating on the people or things that "survived" some process and inadvertently overlooking those that did not because of their lack of visibility.“ ! Erfolg erzeugt größere Sichtbarkeit im Alltag, als Misserfolg. Deshalb überschätzen wir systematisch die Aussicht auf Erfolg. Vieles, was keinen Erfolg hat, ist uns weniger bekannt, aber vorhanden. 34Rolf Dobelli, die Kunst des klaren Denkens
  • 39.
    Kontrollillusion Es ist dieTendenz, zu glauben, dass wir etwas kontrollieren oder beeinflussen können, über das wir objektiv keine Macht haben. Um diesen Glauben nicht aufgeben zu müssen, tun wir sehr viel. 35http://www.alfred-dittrich.de/
  • 40.
    Schätzungen sind muda(waste) Eine Zahl jeder Art hat an sich keinen intrinsischen Wert für die Software. „Vom Fragen wird die Straße länger.“ ! Lean: … jede menschliche Aktivität, die Ressourcen verbraucht, aber keinen Wert erzeugt. Leitsatz agiler Arbeit: „Einfachheit -- die Kunst, die Menge nicht getaner Arbeit zu maximieren -- ist essenziell.“ 36Wallace J. Hopp
  • 41.
    Eine Welt ohneSchätzen. 37 (4)
  • 42.
  • 43.
    Story Points +Velocity = Aussage über die Zukunft? Situation: Scrum, 24 Sprints, mit Story Points ! Frage: Welche Metrik hat das Ergebnis des Projektes besser vorhergesagt? nach 3 Sprints nach 5 Sprints 39Duarte Vasco, „A Quick Trip to the Future Land of No Estimates“ anonymisierte Datenbasis: bit.ly/NoEstimatesProjectsDB
  • 44.
    40 0 125 250 375 500 Resultat Vorhersage ResultatVorhersage 220 228 418 349,5 Story Points Anzahl an Stories nach 3 Sprints +20% -4% Reale Daten
  • 45.
    41 0 125 250 375 500 Resultat Vorhersage ResultatVorhersage 220 228 00 396 349,5 Story Points Anzahl an Stories nach 5 Sprints -4% Reale Daten +13%
  • 46.
    „Cost of Delay“ alsAlternative zur
 Entscheidung/Priorisierung auf Basis von Kosten 42Photo: Karll Scotland
  • 47.
  • 48.
    Priorisierung mit CD3 CD3:Cost of Delay Divided by Duration: 44Maersk Line's Agile Journey LESS 2012 Cost of Delay Dauer Wert von
 Informationsgewinn zeitlicheVeränderung
 des „Wertes“ Vorteile € Priorität =
  • 49.
    Erfahrungen mit CoD (MaerskLine) weniger „hitzig“, Daten-getriebene und sichtbare Priorisierung ermöglicht qualifiziertere Entscheidungen zu trade-offs, besserer ROI Abhängigkeiten zwischen Teams können gelöst werden Fokus der Diskussion verändert sich: 45Maersk Line's Agile Journey LESS 2012 Delivering on time wie können wir
 „Wert“ erzeugen Kostendruck
  • 50.
    Schätzungen & Pläne alsHindernis 46 (5)
  • 51.
  • 52.
    adaptieren statt definieren 48 whenthey built the University of California at Irvine, they did not put in any sidewalks the first year. Next year they came back and looked at where all the cow trails were in the grass and put the sidewalks there Dave Sharock, „big bang delivery to continual value delivery“
  • 53.
  • 54.
    Customer collaboration over contractnegotiation. ! Responding to change over following a plan 50
  • 55.
  • 56.
  • 57.
    Was in IT-Projektenschief läuft 53Forbes, Gartner, 2004 System erweist sich als Ungeeignet Projekt bringt keine Business-Vorteile Anwender lehnen System ab System kommt zu spät Technik funktioniert nicht Unternehmensziele haben sich geändert Notwendige Veränderungen im Business scheitern System wird nicht mehr gebraucht 0 % 50 %
  • 58.
    Anforderungen 54 Annahmen, die zuAnforderungen führen, können nur am „echten Objekt“ validiert werden.
  • 59.
  • 60.
    Komplexität… “Komplexität ist Ambivalenz,Unschärfe, Vielfalt, Optionalität, Dynamik, ist der Stoff, aus dem unser Leben ist.” (aus: „Musterbrecher: Führung neu leben“) ! „...bei komplex erscheinenden Situationen ist es besser, statt das Problem „wirklich“ verstehen zu wollen so rasch als möglich mit einem ersten Lösungsschritt zu beginnen, also „inkrementell-adaptiv“ vorzugehen.“ 56
  • 61.
    Erfüllung unseres abstrakten Zieles „Wertschöpfung“dient als Entscheidungskriterium. Verbesserung von Ergebnis, Umsetzung, Lieferung - in Vergleich zur „realen Welt“ und nicht gegenüber einem Plan 57
  • 62.
    Erfüllung unseres abstrakten Zieles „Wertschöpfung“dient als Entscheidungskriterium. Verbesserung von Ergebnis, Umsetzung, Lieferung - in Vergleich zur „realen Welt“ und nicht gegenüber einem Plan 57 arbiträrer Plan kosten-gestützte Entscheidung ignoriertes Potential
  • 63.
    Um zu entscheiden,ob wir ein Projekt kostengünstig genug tun, um einen Gewinn zu machen. Um zu entscheiden, welche Menge an Arbeit wir denken während des "Sprints" zu erreichen. (Eine Entscheidung über Höhe) Um zu entscheiden, welche Arbeit wir versuchen sollten, innerhalb des "Sprint" zu schaffen. (Eine Entscheidung über Priorität oder Wichtigkeit) Um zu entscheiden, welches wertvoller für uns ist: diese Story oder die andere Story. Um zu entscheiden, welches Projekt wir tun sollten: Projekt A oder Projekt B Um zu entscheiden, wie viele Entwickler / Personen wir einkaufen sollen und wie schnell der "ramp up" sein soll. Um zu entscheiden, wie viel Geld wir brauchen, um ein Team für ein Jahr zu besetzen. Um einen Preis, oder eine ungefähre Kostenangabe zu geben, so kann ein Kunde entscheiden, uns zu mieten, sein Projekt zu tun. So können wir Geschwindigkeit des Teams bestimmen. Damit wir wissen, wann wir fertig sind. Damit das Marketing das tun kann - was immer es ist - wofür sie 6 Monate vorher wissen müssen, das unser Projekt fertig sein wird. Jemand hat mir gesagt, ich soll eine Schätzung machen, ich nutze sie nicht. 58http://zuill.us/WoodyZuill/2013/04/13/why-do-we-need-estimates/
  • 64.
    Möglichkeiten – Alternativen– Vorschläge 59 (6)
  • 65.
    Einfach! 1. Auswahl deswichtigsten Elements, das als nächstes getan werden muss 2. Herunterbrechen in kleine Stücke (Risiko-neutral, commitable…) 3. Ausliefern 4. Iterieren 1-3 und Refaktorisieren 60(by Vasco Duarte) Photo: mtshaw, CC-by via flickr
  • 66.
    beobachten und vorhersagen Beobachten& Messen Indikatoren identifizieren keine Vermutungen hinzufügen ! → Zukunft vorausberechnen! 61
  • 67.
    Voraussetzung: Stabilität Erzeugen Sieeinen stabilen (Entwicklungs-)Prozeß… „Flow“ System Beteiligte Konzentrieren Sie sich auf dessen Verbesserung. 62
  • 68.
    eingebaute Selbst-Regulierung z.B. Anzahlder Stories statt Vermutungen ! Größe der Stories verändert sich mit der Zeit die Beobachtungsgröße (#/t) verändert sich gleichzeitig mit keine Veränderung der Vorhersage 63
  • 69.
    Die Verweigerung von Schätzungen istunpraktikabel. 64Photo: jcolman, CC-by via flickr aber… Don‘t
  • 70.
    monolitische Projekte & Brockenvermeiden 65Photo: jcolman, CC-by via flickr Don‘t
  • 71.
    inkrementell, iterativ, ausgeliefert. 66Photo:Steven Thomas Frau
 vor Landschaft
  • 72.
  • 73.
  • 74.
  • 75.
    readynew doing delivereddone 70 • lead time • cycle time • flow
  • 76.
  • 77.
  • 78.
  • 79.
    aber... was kostetes denn jetzt? 74 Preis?
  • 80.
  • 81.
  • 82.
  • 83.
  • 84.
  • 85.
    Zusammenfassung 80 Vermutungen & Schätzungensind nicht gut. Wertschöpfung und Kosten stehen nicht in Zusammenhang Fokus auf Wertschöpfung, Verbesserung der Ergebnisse & Arbeit, Aufbau von Vertrauen Schätzen einstellen. Eigenen Prozeß betrachten und in Richtung #BeyondEstimates entwickeln.
  • 86.
    #NoEstimates 81 Is not aboutditching estimates. It is about improving the way we work such that estimates become redundant.
  • 87.
  • 88.
    Projektportfolio-Management deutscher Großunternehmen 67% derFirmen haben fälschlicherweise nicht-erfolgreiche Projekte nicht abgebrochen 61% der Manager berichten von erheblichen Konflikten zwischen Projekt- und Linien-Organisation 34% der Firmen unternehmen Projekte, die nicht mit der Unternehmensstrategie konform gehen 32% der Firmen führen redundante Arbeiten aufgrund von nicht harmonisierten Projekten 83 Art of Project Portfolio Management, by Sascha Meskendahl, Daniel Jonas, Alexander Kock, and Hans Georg Gemünden
  • 89.
  • 90.
    „Projekte sind imSinne der übergeordneten Organisation unnatürlich.“ 85 „Projekte“ Projekte + „Portfoliomanagement“ lebende Organisation
  • 91.
    „Stabile Teams werdengezielt vermieden.“ 86
  • 92.
    „Ziellereichung wird über Sinnhaftigkeitgestellt.“ Bewertung der Beteiligten anhand der Erfüllung des Projektziels Argumentation von „Change Requests“ wird abverlangt, statt der Change erwartet Im Zweifelsfall werden wichtige „Ziele“ werden mit Vermutungen versehen und überwacht statt fixiert (z.B. Kosten) „on time, on budget“ ist eigentlich „worst case“! 87
  • 93.
    „Durch das Vehikel„Projekt“ wird Dringlichkeit und Sinnhaftigkeit weg-abstrahiert.“ „Wenn man nicht mehr weiter weiß, gründet man 'nen Arbeitskreis.“ 88
  • 94.
    „Auf ,Organisationsebene‘ können keineanderen Kriterien gelten wie für das Operative.“ Prinzipien: Agile, Lean, … ,unbreakable Chunks‘ vs. Continous Delivery Abstraktion & Verzögerung vs. direktes Feedback, Transparenz 89
  • 95.
    „Die Trennung ,Business‘und IT ist künstlich und unsinnig.“ Business ist häufig IT. Trennung von Verantwortlichkeit anhand funktionaler Grenzen führt zu Problemen Konflikte „Ihr/Wir“, Ressourcen & Prioritäten beidseitige Sinnkopplung wird aufgehoben Zusammenarbeit wird durch Schnittstellen & Prozesse ersetzt 90
  • 96.
  • 97.
